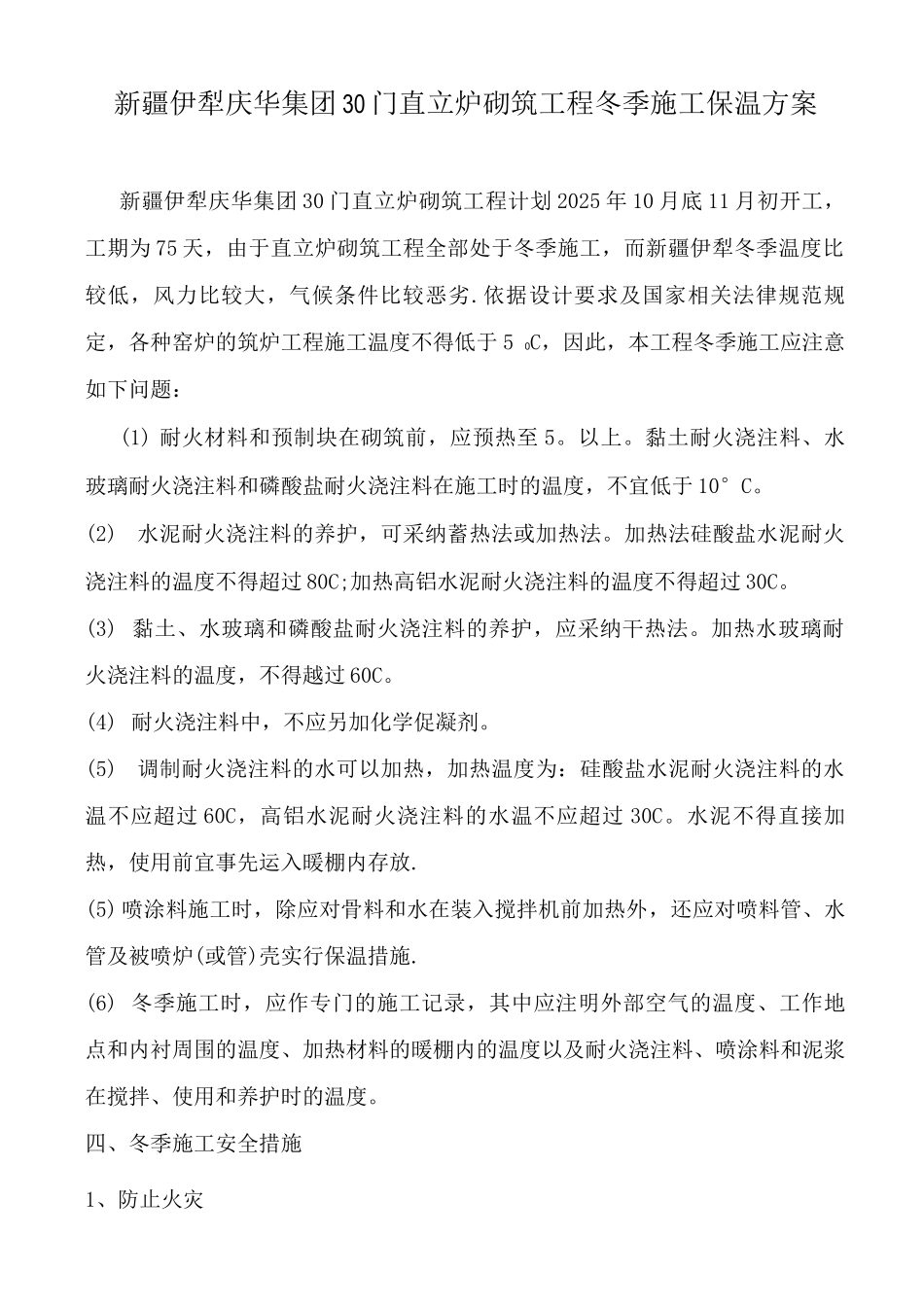

新疆伊犁庆华集团 30 门直立炉砌筑工程冬季施工保温方案新疆伊犁庆华集团 30 门直立炉砌筑工程计划 2025 年 10 月底 11 月初开工,工期为 75 天,由于直立炉砌筑工程全部处于冬季施工,而新疆伊犁冬季温度比较低,风力比较大,气候条件比较恶劣
依据设计要求及国家相关法律规范规定,各种窑炉的筑炉工程施工温度不得低于 5 0C,因此,本工程冬季施工应注意如下问题:(1) 耐火材料和预制块在砌筑前,应预热至 5
黏土耐火浇注料、水玻璃耐火浇注料和磷酸盐耐火浇注料在施工时的温度,不宜低于 10°C
(2)水泥耐火浇注料的养护,可采纳蓄热法或加热法
加热法硅酸盐水泥耐火浇注料的温度不得超过 80C;加热高铝水泥耐火浇注料的温度不得超过 30C
(3) 黏土、水玻璃和磷酸盐耐火浇注料的养护,应采纳干热法
加热水玻璃耐火浇注料的温度,不得越过 60C
(4) 耐火浇注料中,不应另加化学促凝剂
(5)调制耐火浇注料的水可以加热,加热温度为:硅酸盐水泥耐火浇注料的水温不应超过 60C,高铝水泥耐火浇注料的水温不应超过 30C
水泥不得直接加热,使用前宜事先运入暖棚内存放
(5) 喷涂料施工时,除应对骨料和水在装入搅拌机前加热外,还应对喷料管、水管及被喷炉(或管)壳实行保温措施
(6) 冬季施工时,应作专门的施工记录,其中应注明外部空气的温度、工作地点和内衬周围的温度、加热材料的暖棚内的温度以及耐火浇注料、喷涂料和泥浆在搅拌、使用和养护时的温度

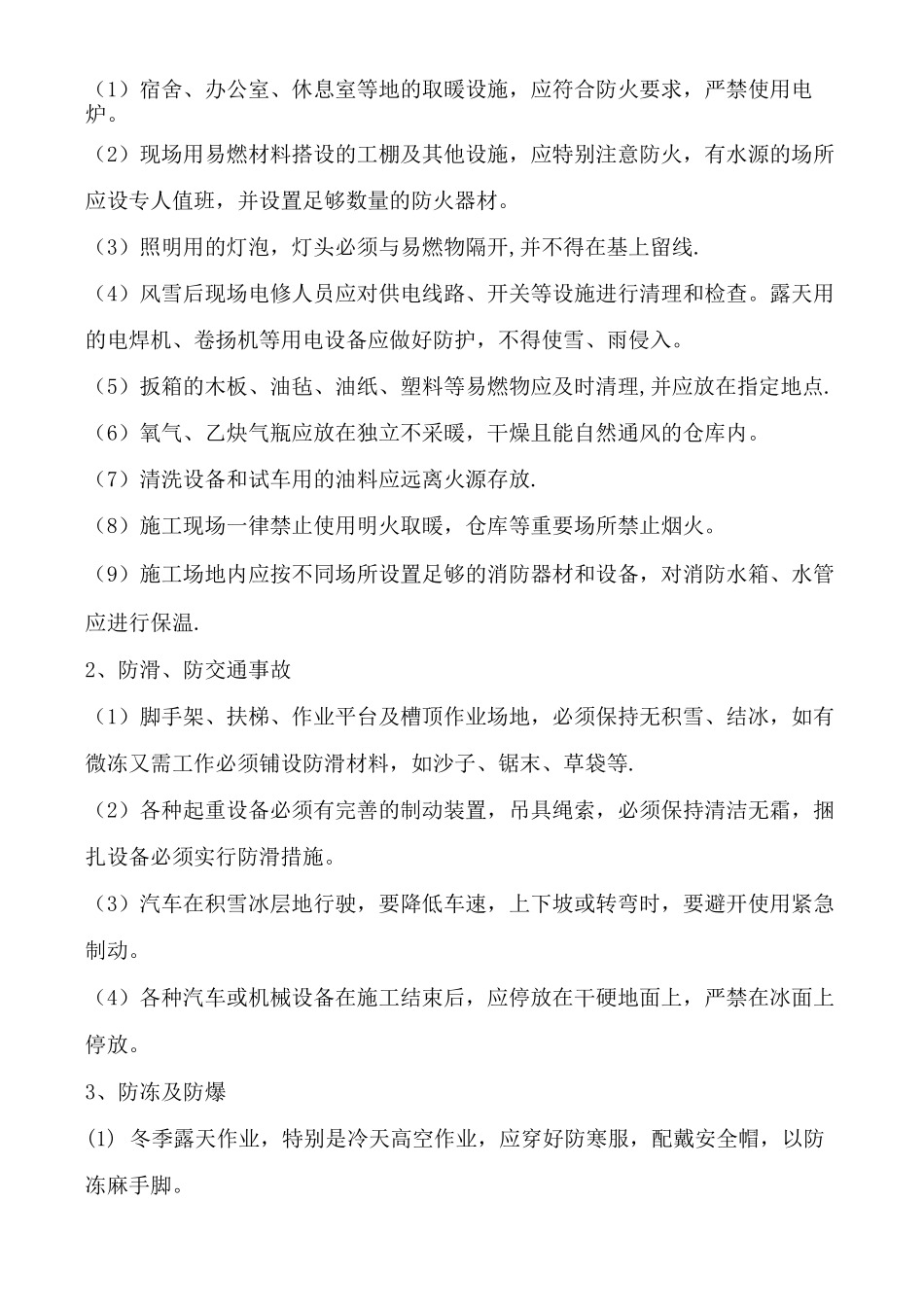

四、冬季施工安全措施1、防止火灾(1)宿舍、办公室、休息室等地的取暖设施,应符合防火要求,严禁使用电炉
(2)现场用易燃材料搭设的工棚及其他设施,应特别注意防火,有水源的场所应设专人值班,并设置足够数量的防火器材
(3)照明用的灯泡,灯头必须与易燃物隔开,并不得在基上留线

(4)风雪后现场电修人员应对供电线路、开关等设施进行清理和检查
