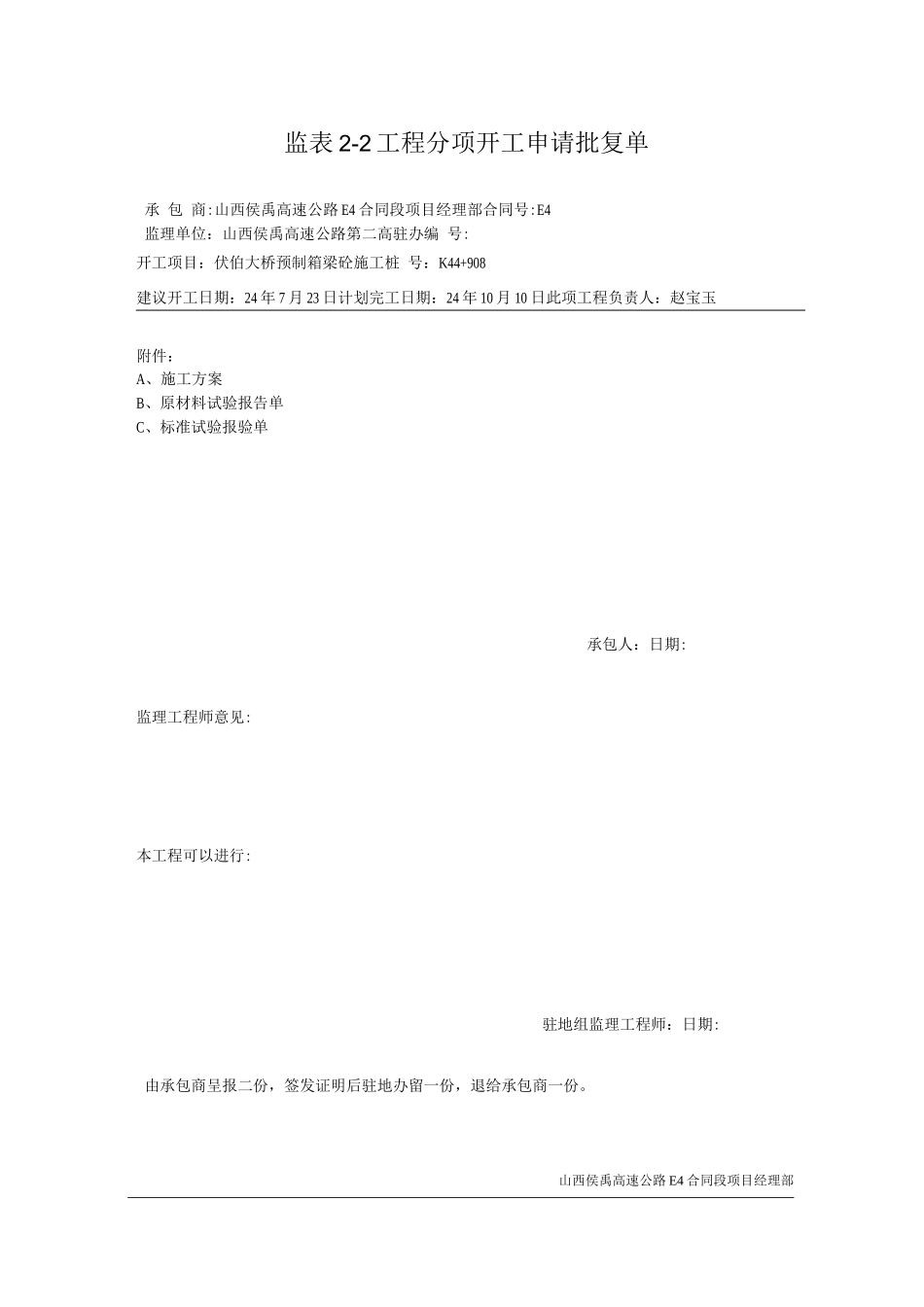

监表 2-2 工程分项开工申请批复单承 包 商:山西侯禹高速公路 E4 合同段项目经理部合同号:E4监理单位:山西侯禹高速公路第二高驻办编 号:开工项目:伏伯大桥预制箱梁砼施工桩 号:K44+908建议开工日期:24 年 7 月 23 日计划完工日期:24 年 10 月 10 日此项工程负责人:赵宝玉附件:A、施工方案B、原材料试验报告单C、标准试验报验单承包人:日期:监理工程师意见:本工程可以进行:驻地组监理工程师:日期:由承包商呈报二份,签发证明后驻地办留一份,退给承包商一份

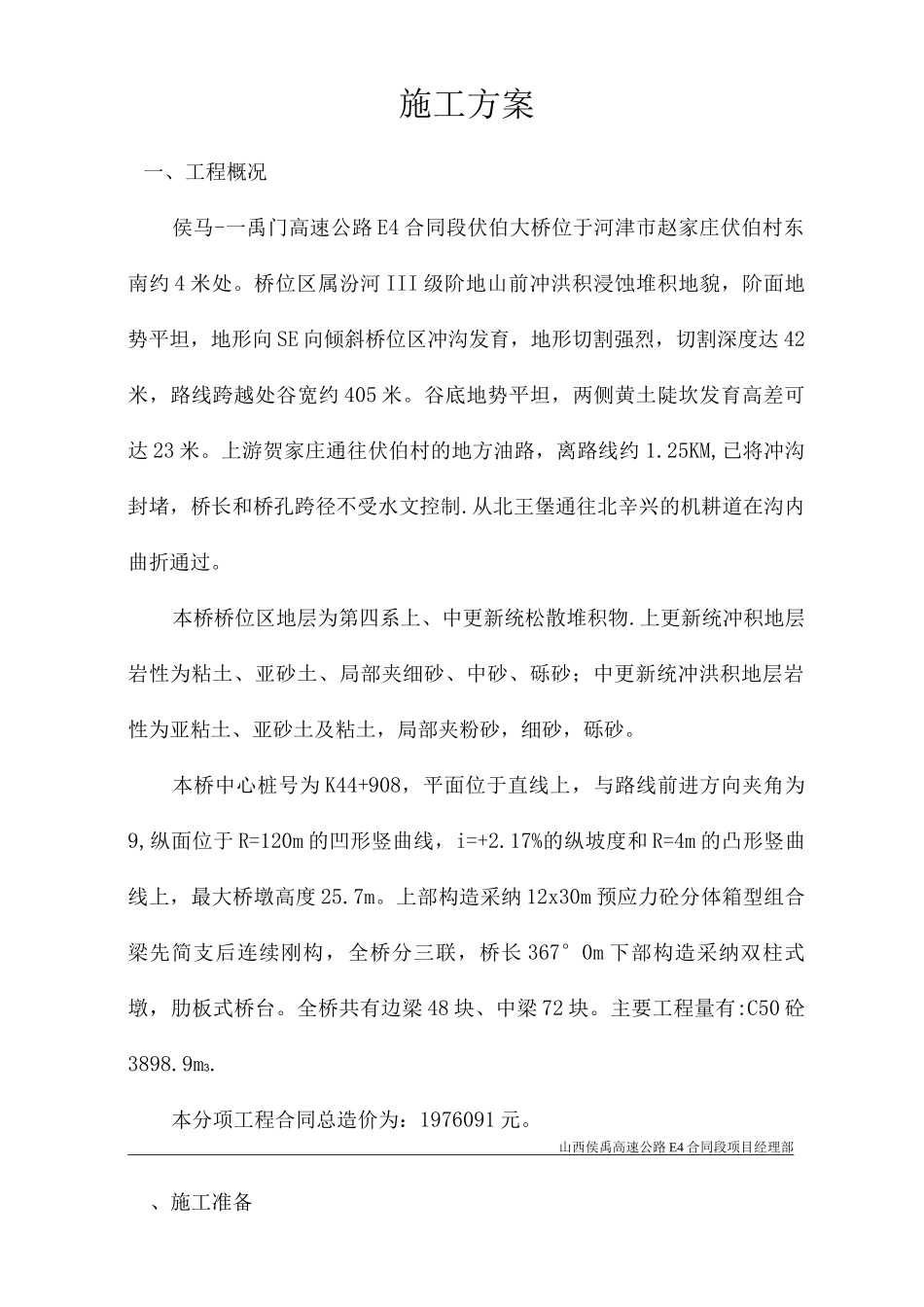

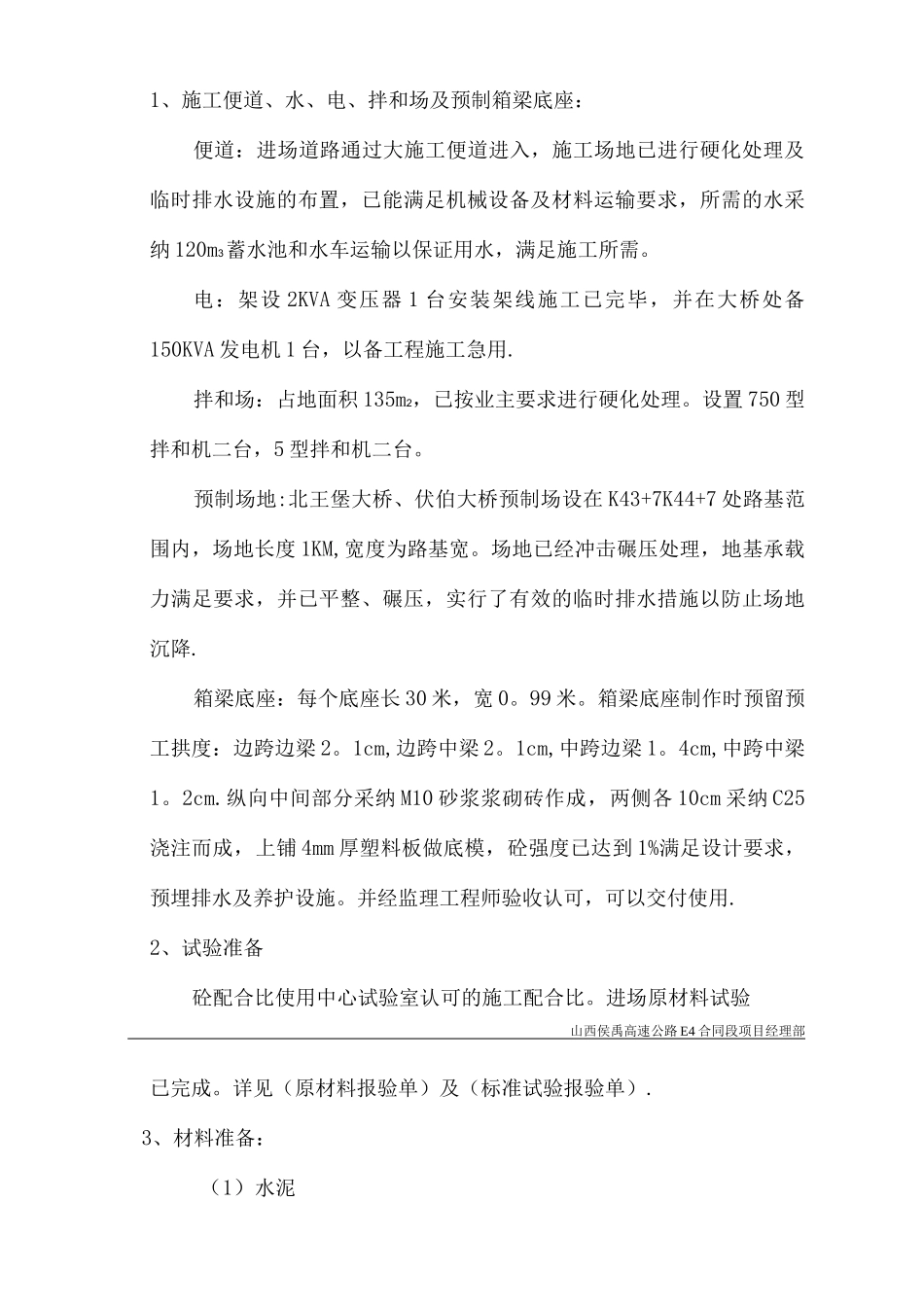

山西侯禹高速公路 E4 合同段项目经理部施工方案一、工程概况侯马-一禹门高速公路 E4 合同段伏伯大桥位于河津市赵家庄伏伯村东南约 4 米处
桥位区属汾河 III 级阶地山前冲洪积浸蚀堆积地貌,阶面地势平坦,地形向 SE 向倾斜桥位区冲沟发育,地形切割强烈,切割深度达 42米,路线跨越处谷宽约 405 米
谷底地势平坦,两侧黄土陡坎发育高差可达 23 米
上游贺家庄通往伏伯村的地方油路,离路线约 1
25KM,已将冲沟封堵,桥长和桥孔跨径不受水文控制
从北王堡通往北辛兴的机耕道在沟内曲折通过
本桥桥位区地层为第四系上、中更新统松散堆积物
上更新统冲积地层岩性为粘土、亚砂土、局部夹细砂、中砂、砾砂;中更新统冲洪积地层岩性为亚粘土、亚砂土及粘土,局部夹粉砂,细砂,砾砂
本桥中心桩号为 K44+908,平面位于直线上,与路线前进方向夹角为9,纵面位于 R=120m 的凹形竖曲线,i=+2
17%的纵坡度和 R=4m 的凸形竖曲线上,最大桥墩高度 25
上部构造采纳 12x30m 预应力砼分体箱型组合梁先简支后连续刚构,全桥分三联,桥长 367°0m 下部构造采纳双柱式墩,肋板式桥台
全桥共有边梁 48 块、中梁 72 块
主要工程量有:C50 砼3898
本分项工程合同总造价为:19760
