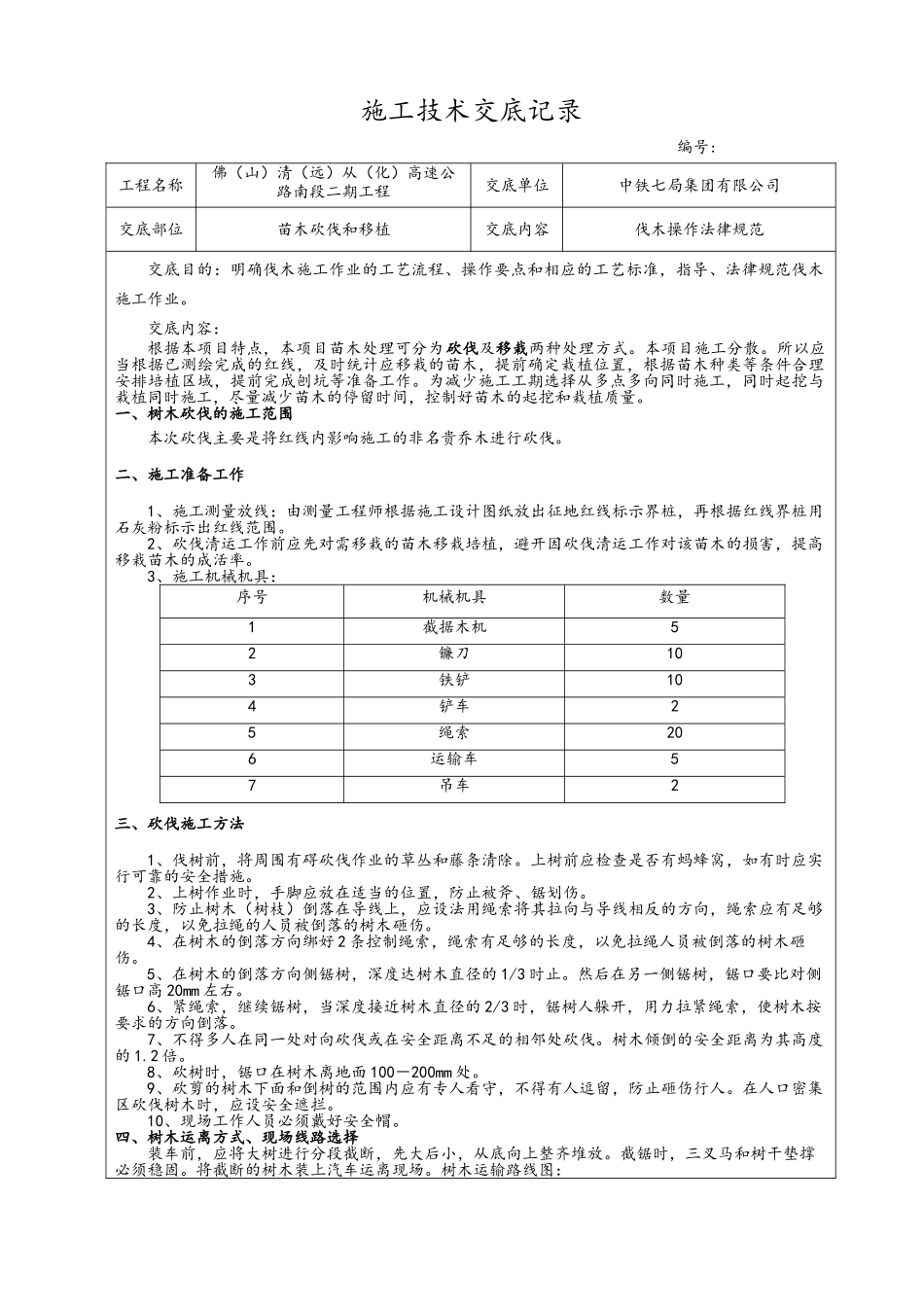

施工技术交底记录 编号:工程名称佛(山)清(远)从(化)高速公路南段二期工程交底单位中铁七局集团有限公司交底部位苗木砍伐和移植交底内容伐木操作法律规范交底目的:明确伐木施工作业的工艺流程、操作要点和相应的工艺标准,指导、法律规范伐木施工作业
交底内容:根据本项目特点,本项目苗木处理可分为砍伐及移栽两种处理方式
本项目施工分散

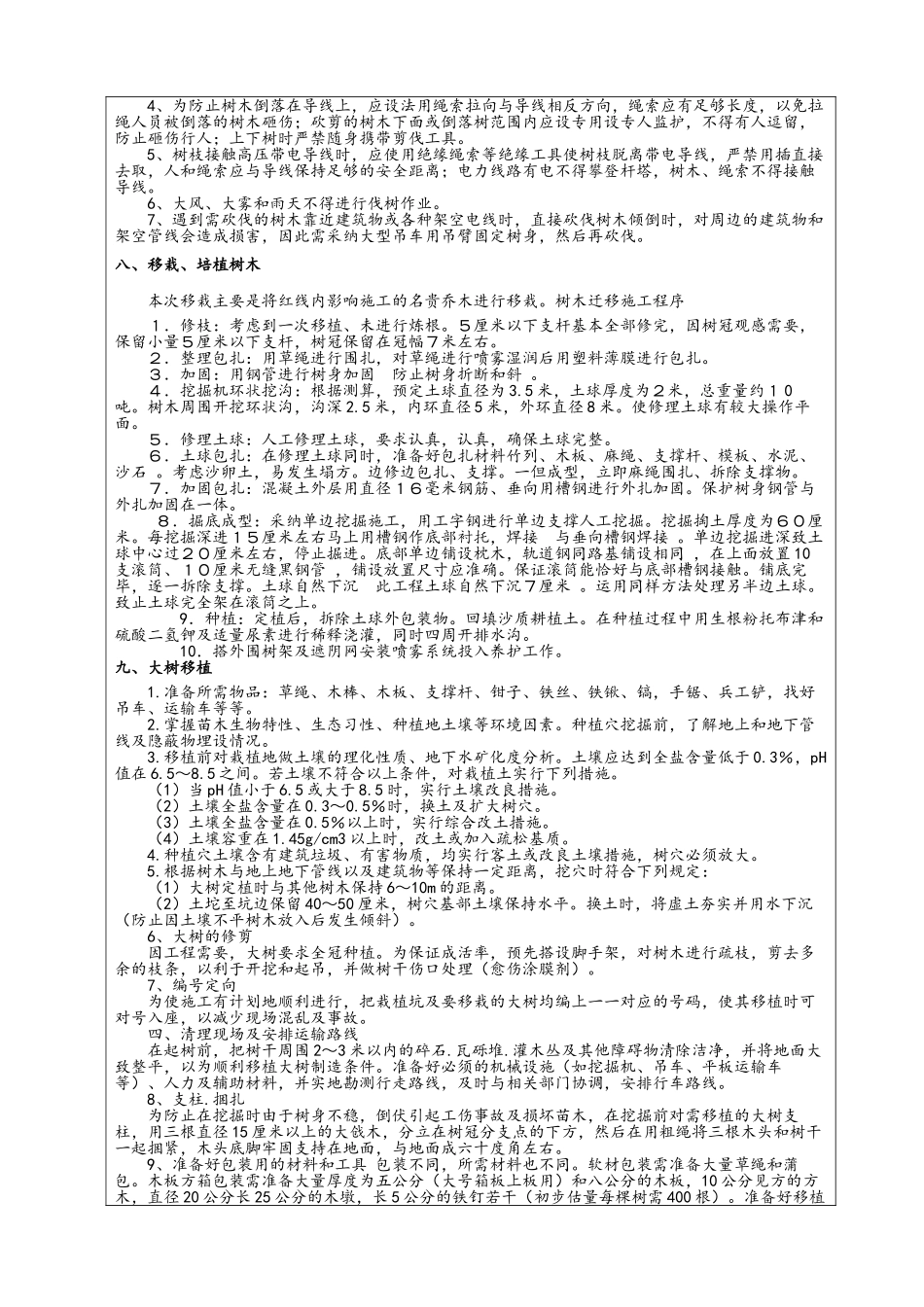

所以应当根据已测绘完成的红线,及时统计应移栽的苗木,提前确定栽植位置,根据苗木种类等条件合理安排培植区域,提前完成刨坑等准备工作
为减少施工工期选择从多点多向同时施工,同时起挖与栽植同时施工,尽量减少苗木的停留时间,控制好苗木的起挖和栽植质量
一、树木砍伐的施工范围 本次砍伐主要是将红线内影响施工的非名贵乔木进行砍伐
二、施工准备工作1、施工测量放线:由测量工程师根据施工设计图纸放出征地红线标示界桩,再根据红线界桩用石灰粉标示出红线范围
2、砍伐清运工作前应先对需移栽的苗木移栽培植,避开因砍伐清运工作对该苗木的损害,提高移栽苗木的成活率

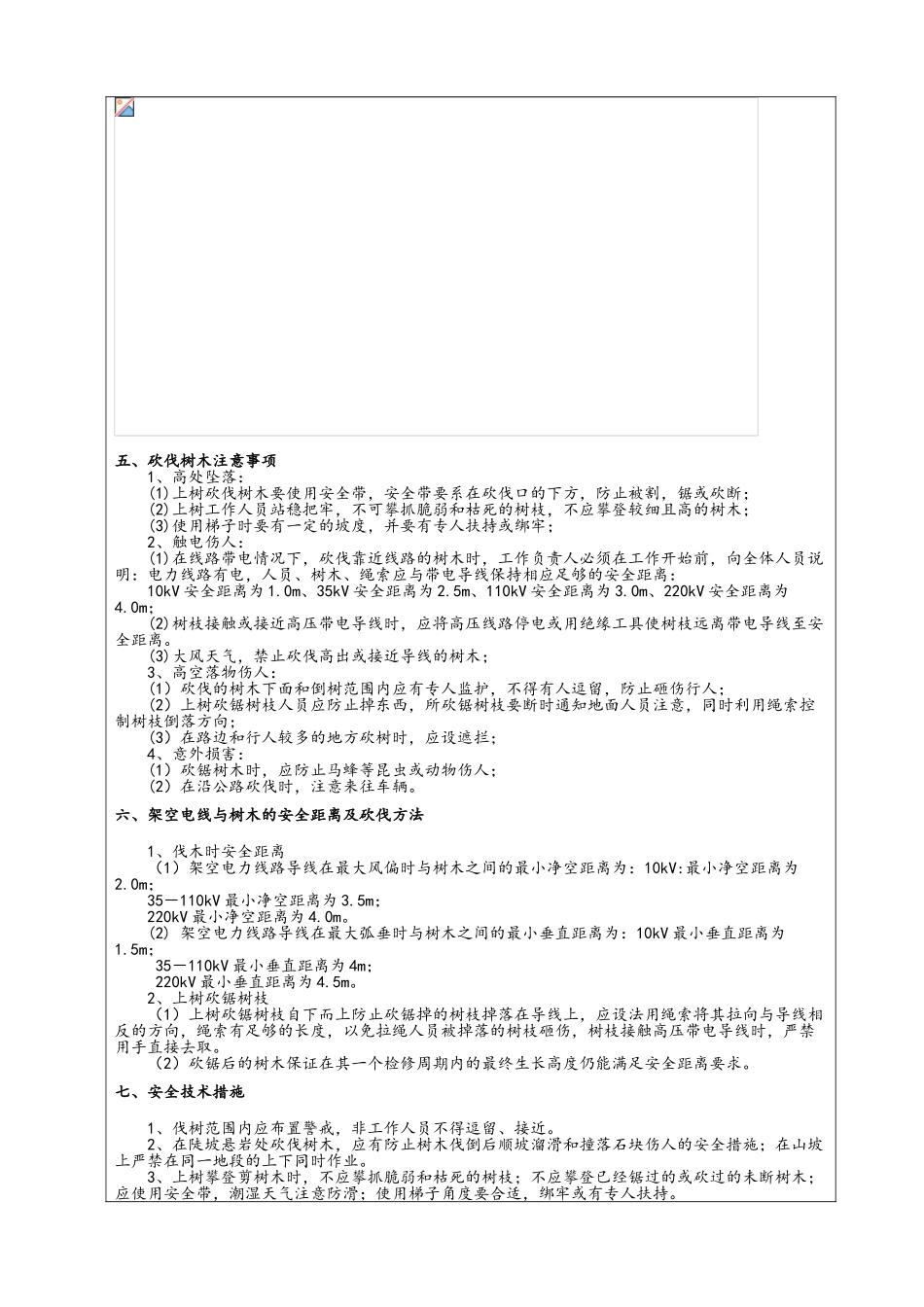

3、施工机械机具:序号机械机具数量1截据木机52镰刀103铁铲104铲车25绳索206运输车57吊车2三、砍伐施工方法1、伐树前,将周围有碍砍伐作业的草丛和藤条清除
上树前应检查是否有蚂蜂窝,如有时应实行可靠的安全措施
2、上树作业时,手脚应放在适当的位置,防止被斧、锯划伤
3、防止树木(树枝)倒落在导线上,应设法用绳索将其拉向与导线相反的方向,绳索应有足够的长度,以免拉绳的人员被倒落的树木砸伤
4、在树木的倒落方向绑好 2 条控制绳索,绳索有足够的长度,以免拉绳人员被倒落的树木砸伤
5、在树木的倒落方向侧锯树,深度达树木直径的 1/3 时止
然后在另一侧锯树,锯口要比对侧锯口高 20mm 左右
6、紧绳索,继续锯树,当深度接近树木直径的 2/3 时,锯树人躲开,用力拉紧绳索,使树木按要求的方向倒落
7、不得多人在同一
