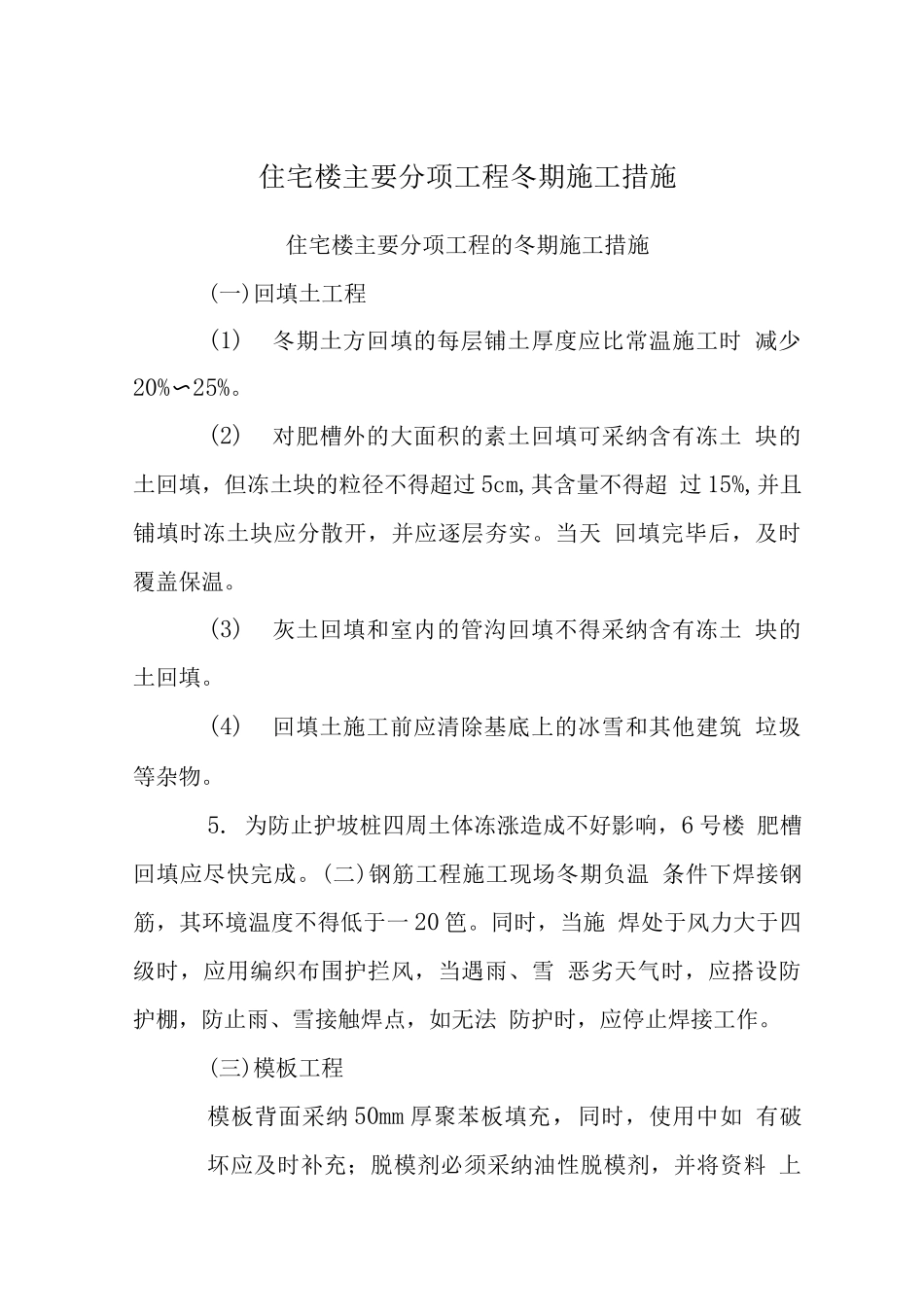

住宅楼主要分项工程冬期施工措施住宅楼主要分项工程的冬期施工措施(一)回填土工程(1)冬期土方回填的每层铺土厚度应比常温施工时 减少20%〜25%
(2)对肥槽外的大面积的素土回填可采纳含有冻土 块的土回填,但冻土块的粒径不得超过 5cm,其含量不得超 过 15%,并且铺填时冻土块应分散开,并应逐层夯实
当天 回填完毕后,及时覆盖保温
(3)灰土回填和室内的管沟回填不得采纳含有冻土 块的土回填
(4)回填土施工前应清除基底上的冰雪和其他建筑 垃圾等杂物
为防止护坡桩四周土体冻涨造成不好影响,6 号楼 肥槽回填应尽快完成
(二)钢筋工程施工现场冬期负温 条件下焊接钢筋,其环境温度不得低于一 20 笆
同时,当施 焊处于风力大于四级时,应用编织布围护拦风,当遇雨、雪 恶劣天气时,应搭设防护棚,防止雨、雪接触焊点,如无法 防护时,应停止焊接工作
(三)模板工程模板背面采纳 50mm 厚聚苯板填充,同时,使用中如 有破坏应及时补充;脱模剂必须采纳油性脱模剂,并将资料 上报总包方技术部
(四)混凝土工程1

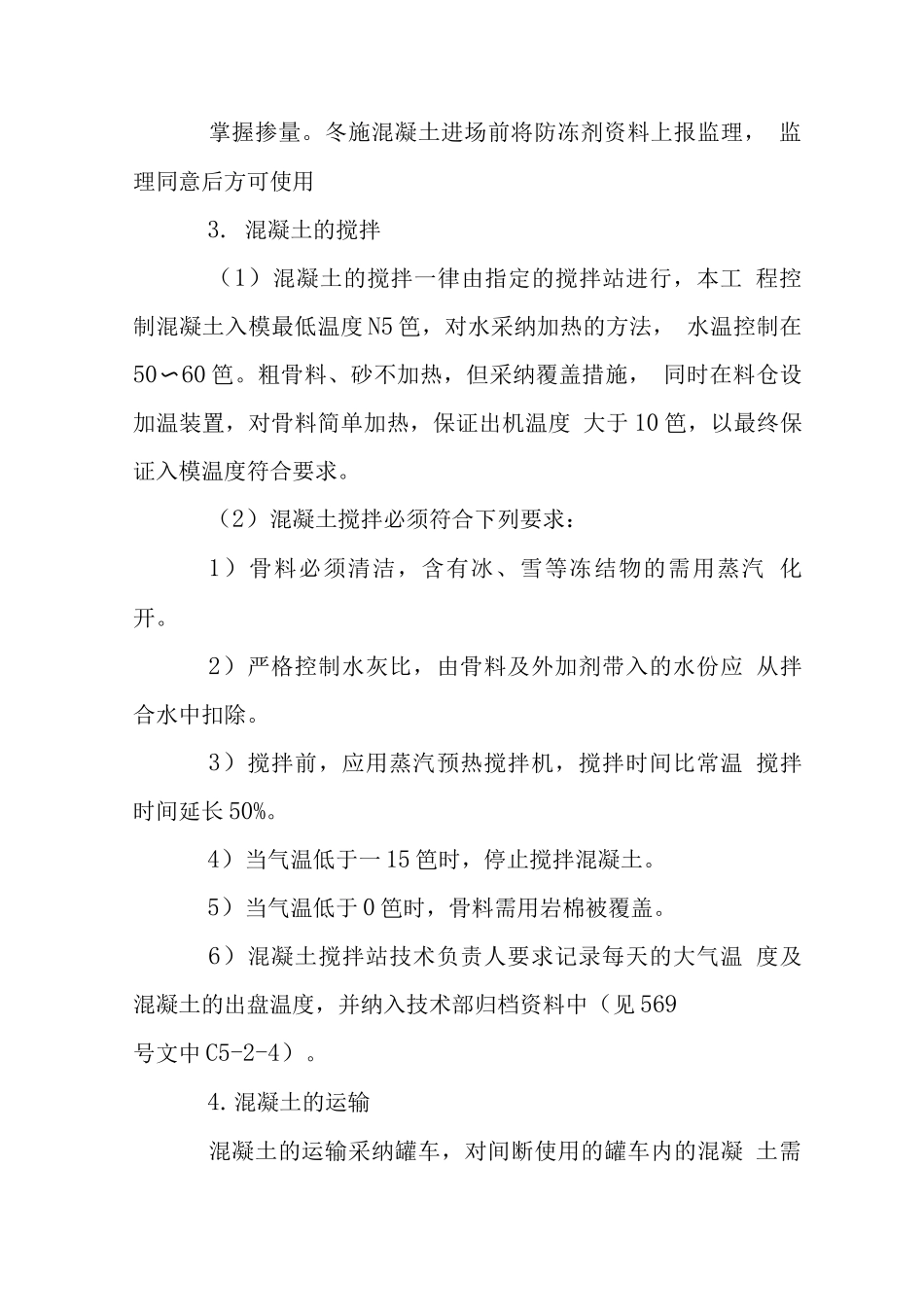

混凝土冬期施工方法(1)本工程冬期施工阶段需进行剪力墙和楼板混凝 土的浇筑,全部采纳商品混凝土,并用混凝土泵送工艺进行 浇筑
(2)剪力墙、板的表面系数为 12
5m-1,采纳综合 蓄热法进行养护,即在混凝土中掺加早强型抗冻剂,利用原 材料加热和水泥水化热的热量,通过保温,延缓混凝土冷却, 使混凝土降到 0oC 或外加剂规定的温度以前达到临界强度, -15C 及以上时临界强度为 4MPa,-30C 以上时临界强度为 5MPa
(3)采纳成熟度法进行混凝土早期强度的计算,作 为养护和拆模的依据
每次拆摸必须经计算方可确定
混凝土的配合比设计要求(1)水泥使用强度等级 42
5 以上普通硅酸盐水泥
(2)水灰比<0
6,掺加 TH 混凝土高效减水剂,尽 量减少混凝土中水的掺量,
