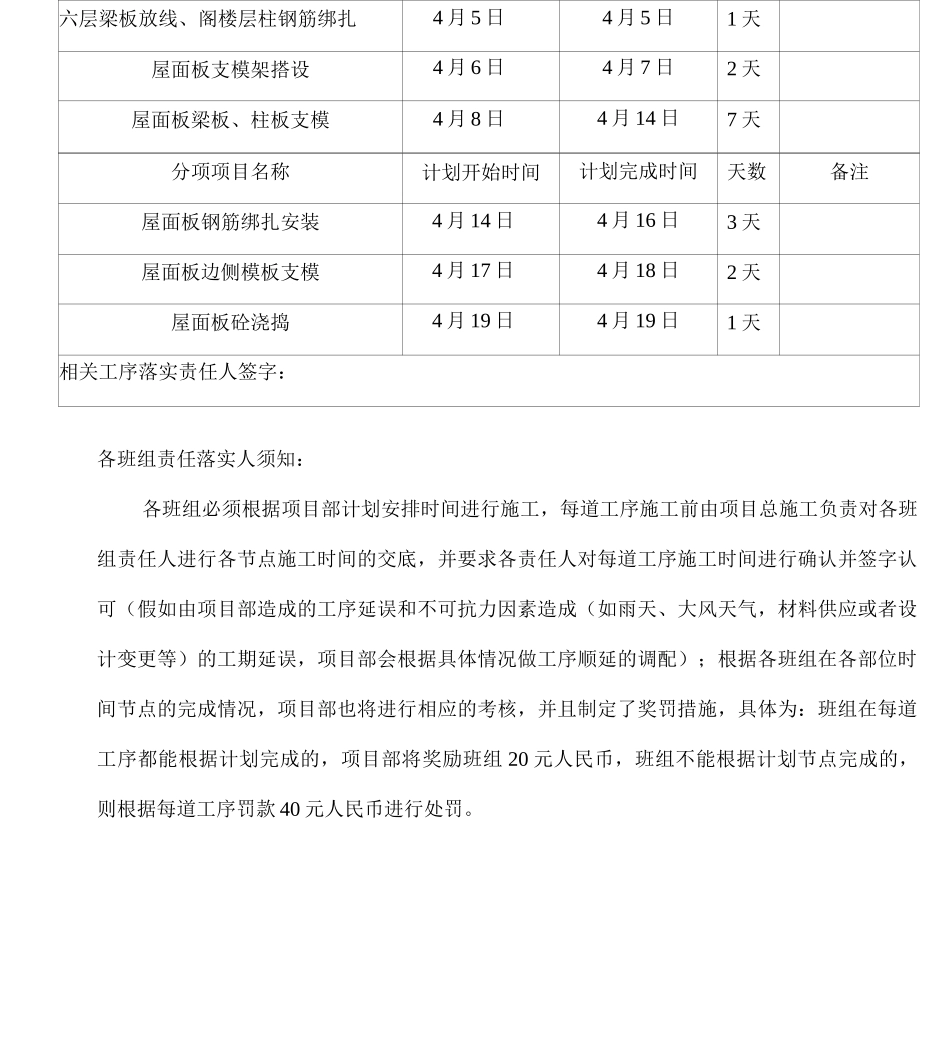

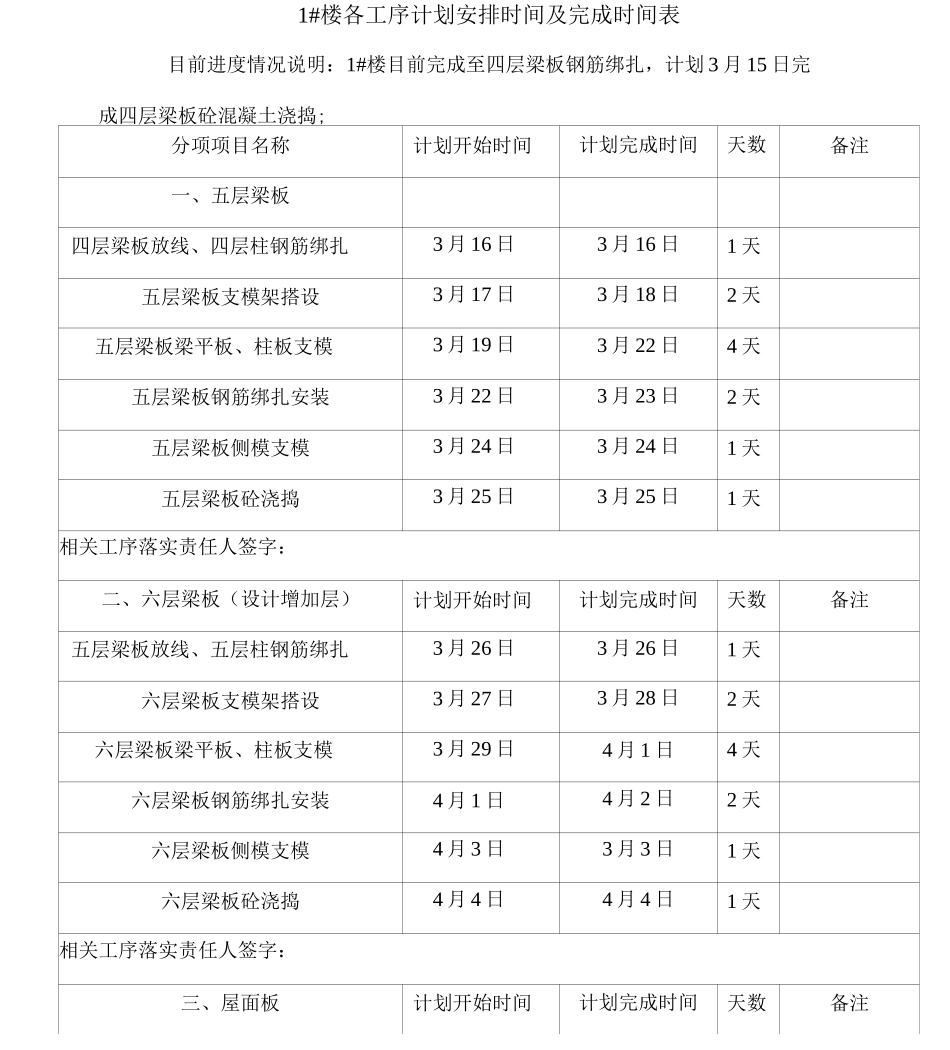

1#楼各工序计划安排时间及完成时间表目前进度情况说明:1#楼目前完成至四层梁板钢筋绑扎,计划 3 月 15 日完成四层梁板砼混凝土浇捣;分项项目名称计划开始时间计划完成时间天数备注一、五层梁板四层梁板放线、四层柱钢筋绑扎3 月 16 日3 月 16 日1 天五层梁板支模架搭设3 月 17 日3 月 18 日2 天五层梁板梁平板、柱板支模3 月 19 日3 月 22 日4 天五层梁板钢筋绑扎安装3 月 22 日3 月 23 日2 天五层梁板侧模支模3 月 24 日3 月 24 日1 天五层梁板砼浇捣3 月 25 日3 月 25 日1 天相关工序落实责任人签字:二、六层梁板(设计增加层)计划开始时间计划完成时间天数备注五层梁板放线、五层柱钢筋绑扎3 月 26 日3 月 26 日1 天六层梁板支模架搭设3 月 27 日3 月 28 日2 天六层梁板梁平板、柱板支模3 月 29 日4 月 1 日4 天六层梁板钢筋绑扎安装4 月 1 日4 月 2 日2 天六层梁板侧模支模4 月 3 日3 月 3 日1 天六层梁板砼浇捣4 月 4 日4 月 4 日1 天相关工序落实责任人签字:三、屋面板计划开始时间计划完成时间天数备注六层梁板放线、阁楼层柱钢筋绑扎4 月 5 日4 月 5 日1 天屋面板支模架搭设4 月 6 日4 月 7 日2 天屋面板梁板、柱板支模4 月 8 日4 月 14 日7 天分项项目名称计划开始时间计划完成时间天数备注屋面板钢筋绑扎安装4 月 14 日4 月 16 日3 天屋面板边侧模板支模4 月 17 日4 月 18 日2 天屋面板砼浇捣4 月 19 日4 月 19 日1 天相关工序落实责任人签字:各班组责任落实人须知:各班组必须根据项目部计划安排时间进行施工,每道工序施工前由项目总施工负责对各班组责任人进行各节点施工时间的交底,并要求各责任人对每道工序施工时间进行确认并签
