住宅楼车库工程施工总体安排住宅楼及车库工程施工总体安排一、土建施工总体安排1、按先地下、后地上、先主体、后围护、先粗装修 后精装修的原则组织施工,及时进行结构验收,尽早形成工 作面,组织主体交叉作业,有利缩短工期
柱、墙模板的配 置考虑使用 5-6 次
特别屋面混凝土的施工根据要求不留设 施工缝
2、在工程施工时,要安排好各工序搭接的同时根据 工序需要作好所须资的全面就位
3、在土方开挖阶段及时组织足够的劳动力修理边坡, 确保基坑槽的边坡不塌方
如基坑槽的验收不受相关条件的 限制,基础土方与砼垫层施工实行交叉作业,各区进行清土、 验槽、浇砼垫层,以保证持力层基底土不被雨水浸泡受扰动 或是人为的扰动
4、本工程为高层建筑物,可考虑对结构工程进行中 间结构验收
结构施工中,合理安排工序穿插及预埋件的埋 设
5、水电、设备等预留、预埋安装时,要紧密配合土 建施工进度,积极组织穿插交叉作业,做好水、电管线的预 埋预留工作,在装修阶段做好安装调试工作

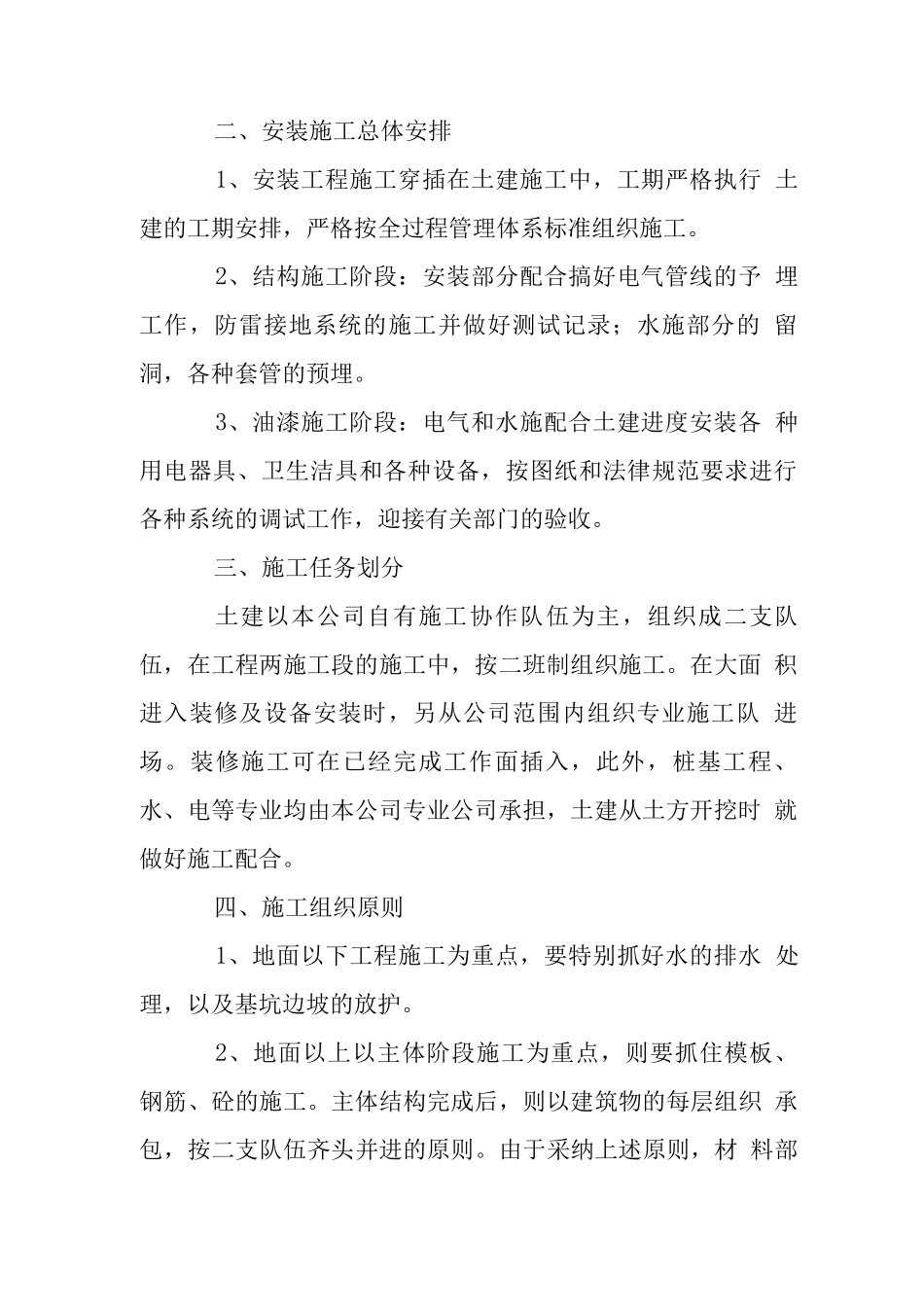

二、安装施工总体安排1、安装工程施工穿插在土建施工中,工期严格执行 土建的工期安排,严格按全过程管理体系标准组织施工
2、结构施工阶段:安装部分配合搞好电气管线的予 埋工作,防雷接地系统的施工并做好测试记录;水施部分的 留洞,各种套管的预埋
3、油漆施工阶段:电气和水施配合土建进度安装各 种用电器具、卫生洁具和各种设备,按图纸和法律规范要求进行 各种系统的调试工作,迎接有关部门的验收
三、施工任务划分土建以本公司自有施工协作队伍为主,组织成二支队 伍,在工程两施工段的施工中,按二班制组织施工
在大面 积进入装修及设备安装时,另从公司范围内组织专业施工队 进场
装修施工可在已经完成工作面插入,此外,桩基工程、 水、电等专业均由本公司专业公司承担,土建从土方开挖时 就做好施工配合

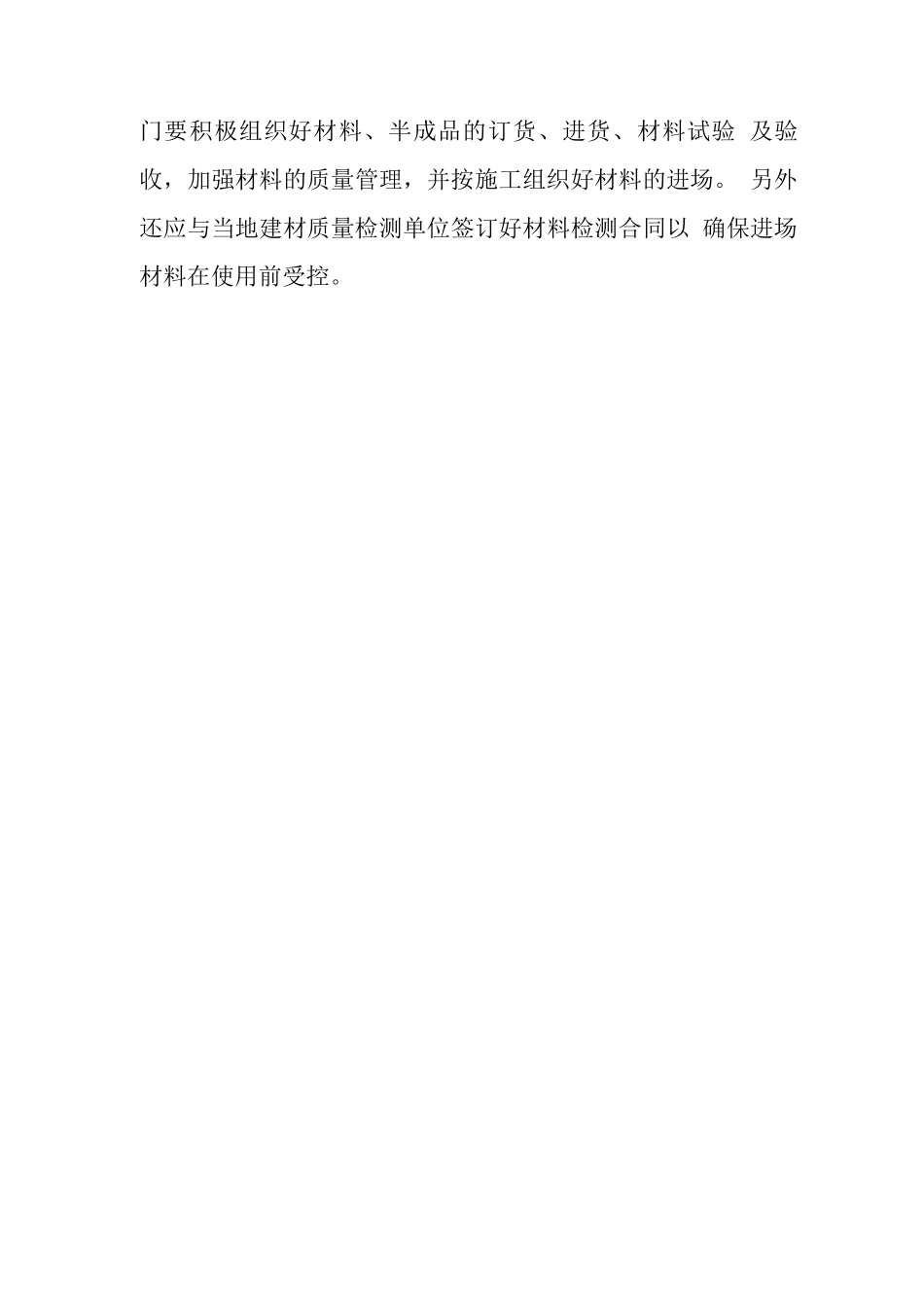

四、施工组织原则1、地面以下工程施工为重点,要特别抓好水的排
