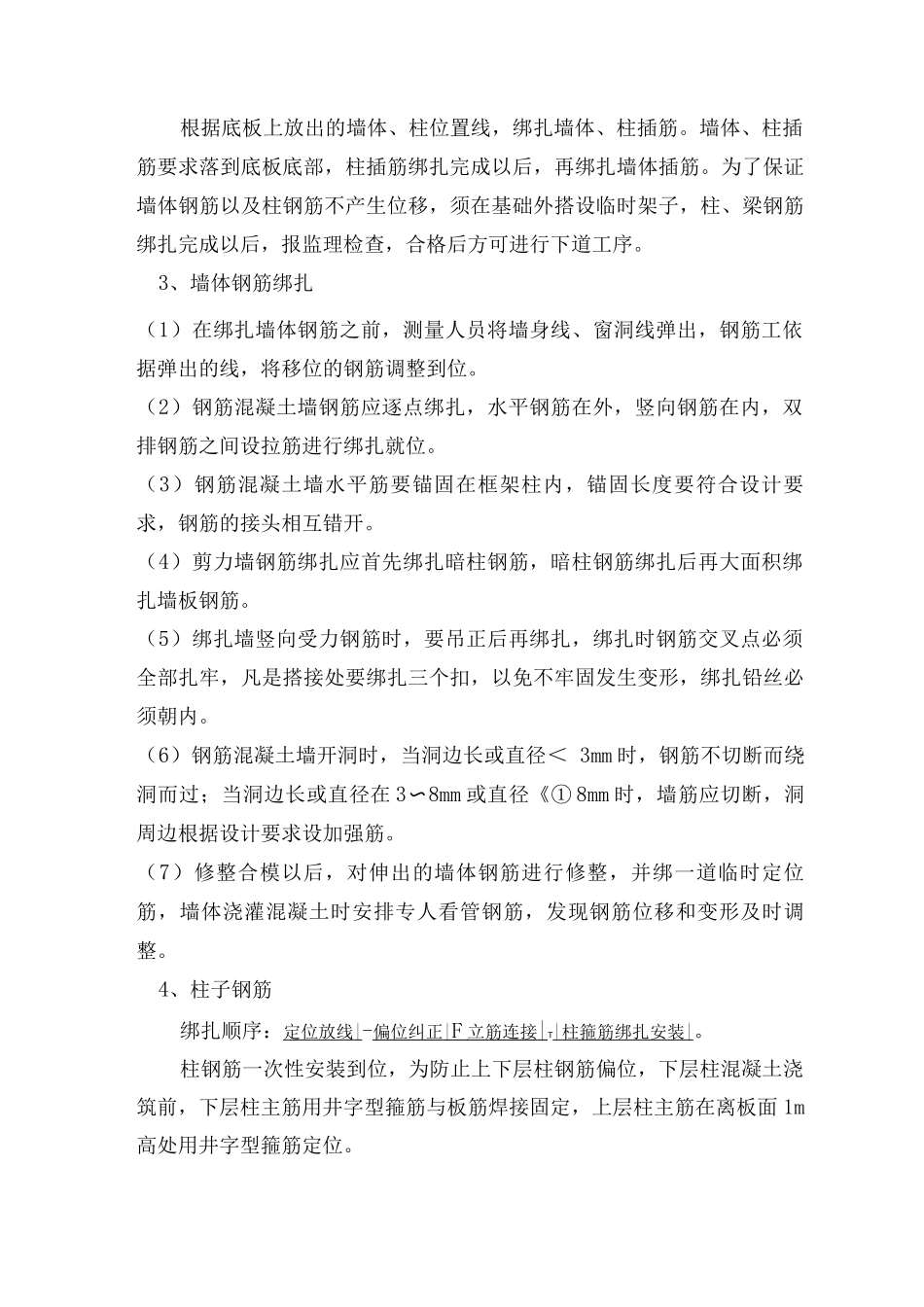

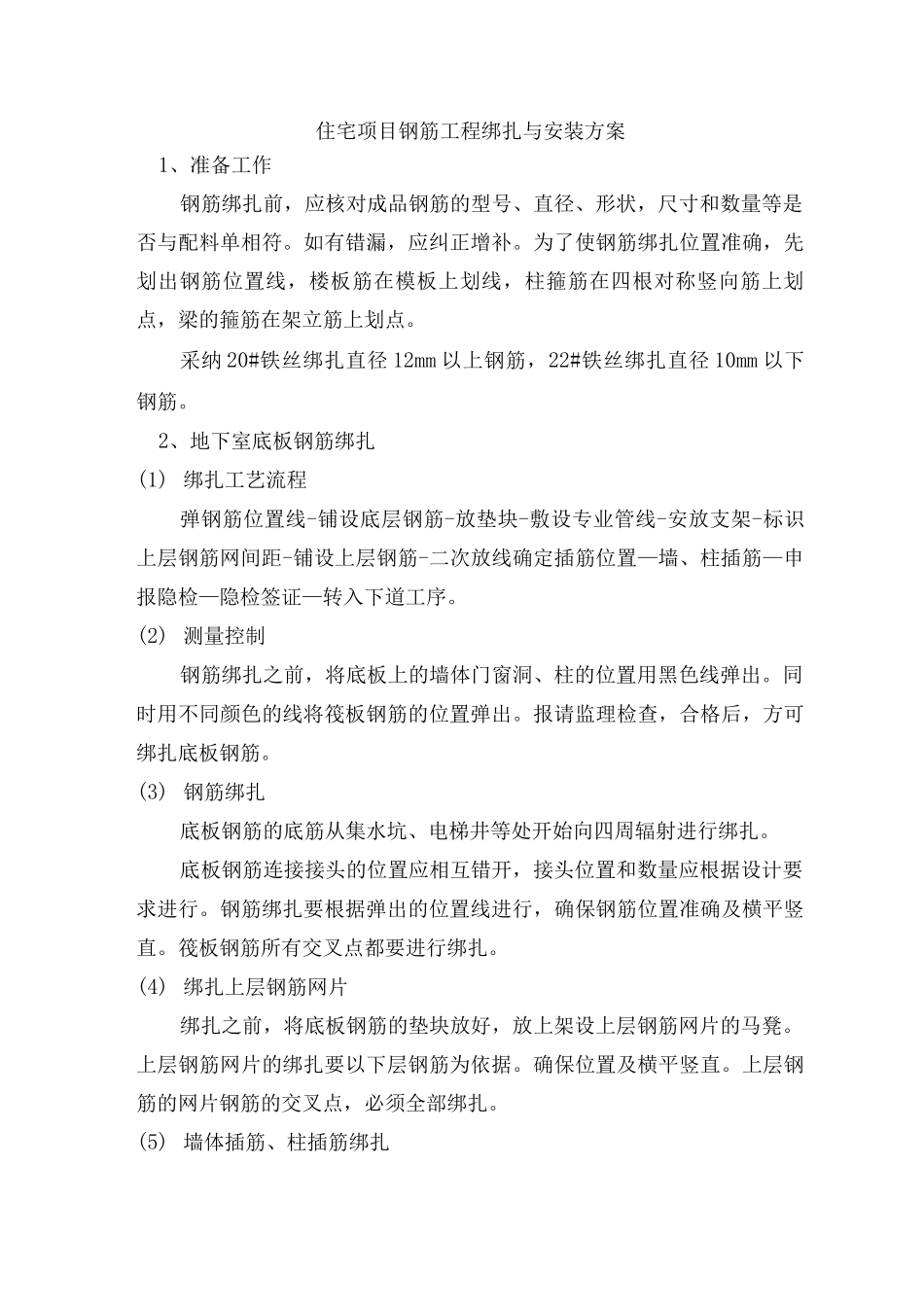

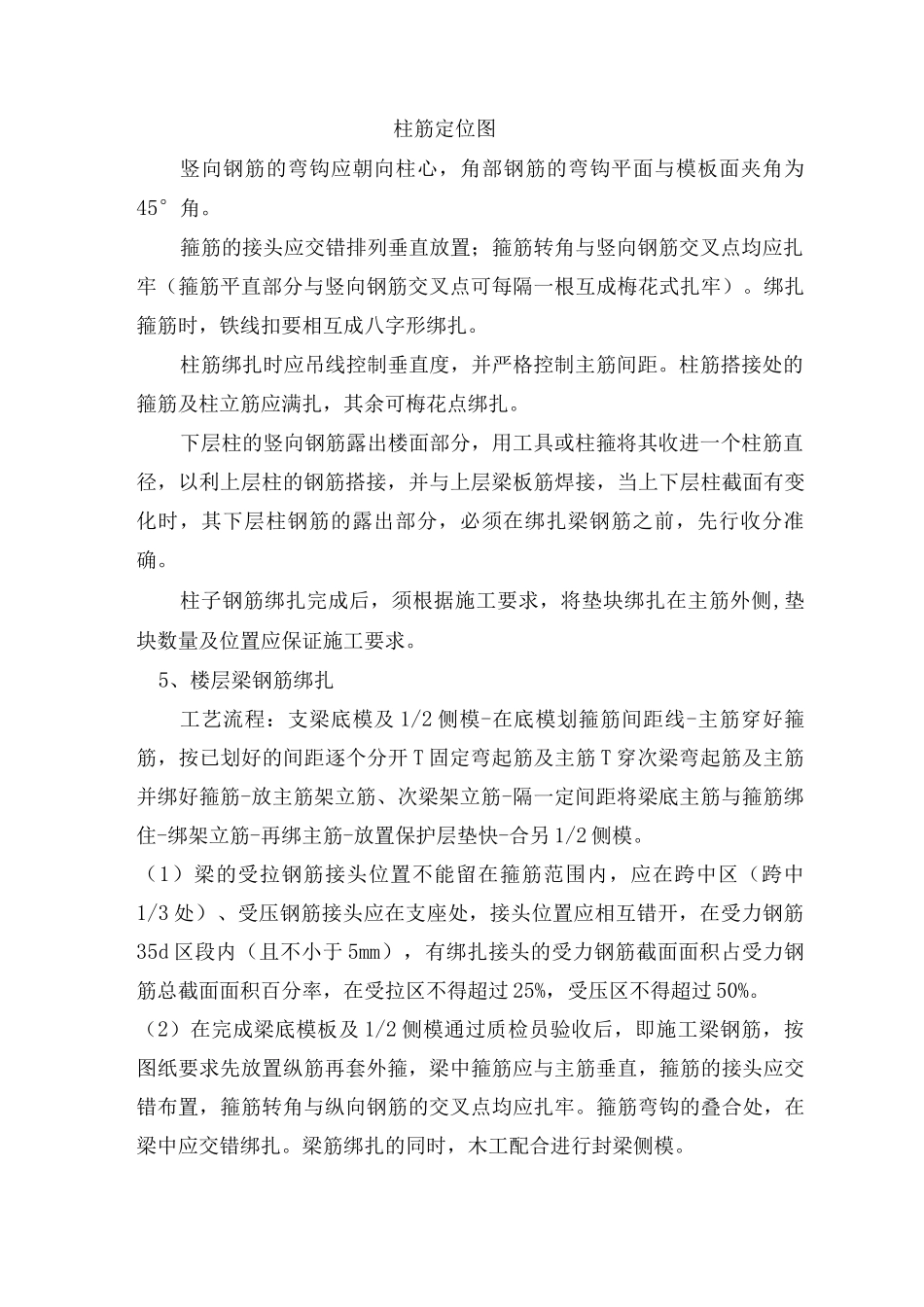

住宅项目钢筋工程绑扎与安装方案1、准备工作钢筋绑扎前,应核对成品钢筋的型号、直径、形状,尺寸和数量等是否与配料单相符
如有错漏,应纠正增补
为了使钢筋绑扎位置准确,先划出钢筋位置线,楼板筋在模板上划线,柱箍筋在四根对称竖向筋上划点,梁的箍筋在架立筋上划点
采纳 20#铁丝绑扎直径 12mm 以上钢筋,22#铁丝绑扎直径 10mm 以下钢筋
2、地下室底板钢筋绑扎(1) 绑扎工艺流程弹钢筋位置线-铺设底层钢筋-放垫块-敷设专业管线-安放支架-标识上层钢筋网间距-铺设上层钢筋-二次放线确定插筋位置—墙、柱插筋—申报隐检—隐检签证—转入下道工序
(2) 测量控制钢筋绑扎之前,将底板上的墙体门窗洞、柱的位置用黑色线弹出
同时用不同颜色的线将筏板钢筋的位置弹出
报请监理检查,合格后,方可绑扎底板钢筋
(3) 钢筋绑扎底板钢筋的底筋从集水坑、电梯井等处开始向四周辐射进行绑扎
底板钢筋连接接头的位置应相互错开,接头位置和数量应根据设计要求进行
钢筋绑扎要根据弹出的位置线进行,确保钢筋位置准确及横平竖直
筏板钢筋所有交叉点都要进行绑扎
(4) 绑扎上层钢筋网片绑扎之前,将底板钢筋的垫块放好,放上架设上层钢筋网片的马凳
上层钢筋网片的绑扎要以下层钢筋为依据
确保位置及横平竖直
上层钢筋的网片钢筋的交叉点,必须全部绑扎
(5) 墙体插筋、柱插筋绑扎根据底板上放出的墙体、柱位置线,绑扎墙体、柱插筋
墙体、柱插筋要求落到底板底部,柱插筋绑扎完成以后,再绑扎墙体插筋
为了保证墙体钢筋以及柱钢筋不产生位移,须在基础外搭设临时架子,柱、梁钢筋绑扎完成以后,报监理检查,合格后方可进行下道工序
3、墙体钢筋绑扎(1)在绑扎墙体钢筋之前,测量人员将墙身线、窗洞线弹出,钢筋工依据弹出的线,将移位的钢筋调整到位
(2)钢筋混凝土墙钢筋应逐点绑扎,水平钢筋在外,竖向钢筋在内,双排钢筋之间设拉筋进行绑扎就位
