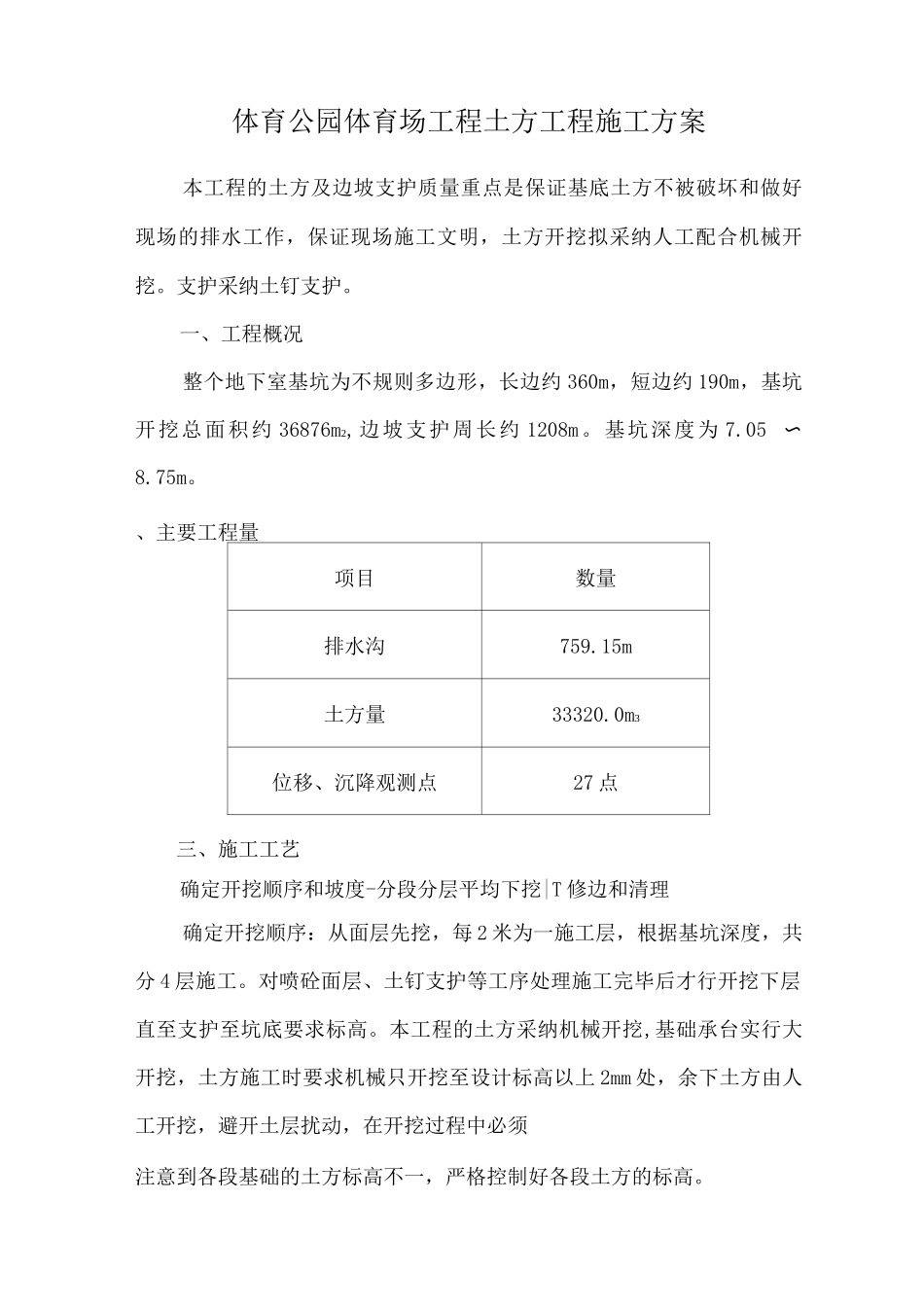

体育公园体育场工程土方工程施工方案本工程的土方及边坡支护质量重点是保证基底土方不被破坏和做好现场的排水工作,保证现场施工文明,土方开挖拟采纳人工配合机械开挖
支护采纳土钉支护
一、工程概况整个地下室基坑为不规则多边形,长边约 360m,短边约 190m,基坑开挖总面积约 36876m2,边坡支护周长约 1208m
基坑深度为 7
、主要工程量项目数量排水沟759
15m土方量33320
0m3位移、沉降观测点27 点三、施工工艺确定开挖顺序和坡度-分段分层平均下挖|T 修边和清理确定开挖顺序:从面层先挖,每 2 米为一施工层,根据基坑深度,共分 4 层施工
对喷砼面层、土钉支护等工序处理施工完毕后才行开挖下层直至支护至坑底要求标高
本工程的土方采纳机械开挖,基础承台实行大开挖,土方施工时要求机械只开挖至设计标高以上 2mm 处,余下土方由人工开挖,避开土层扰动,在开挖过程中必须注意到各段基础的土方标高不一,严格控制好各段土方的标高

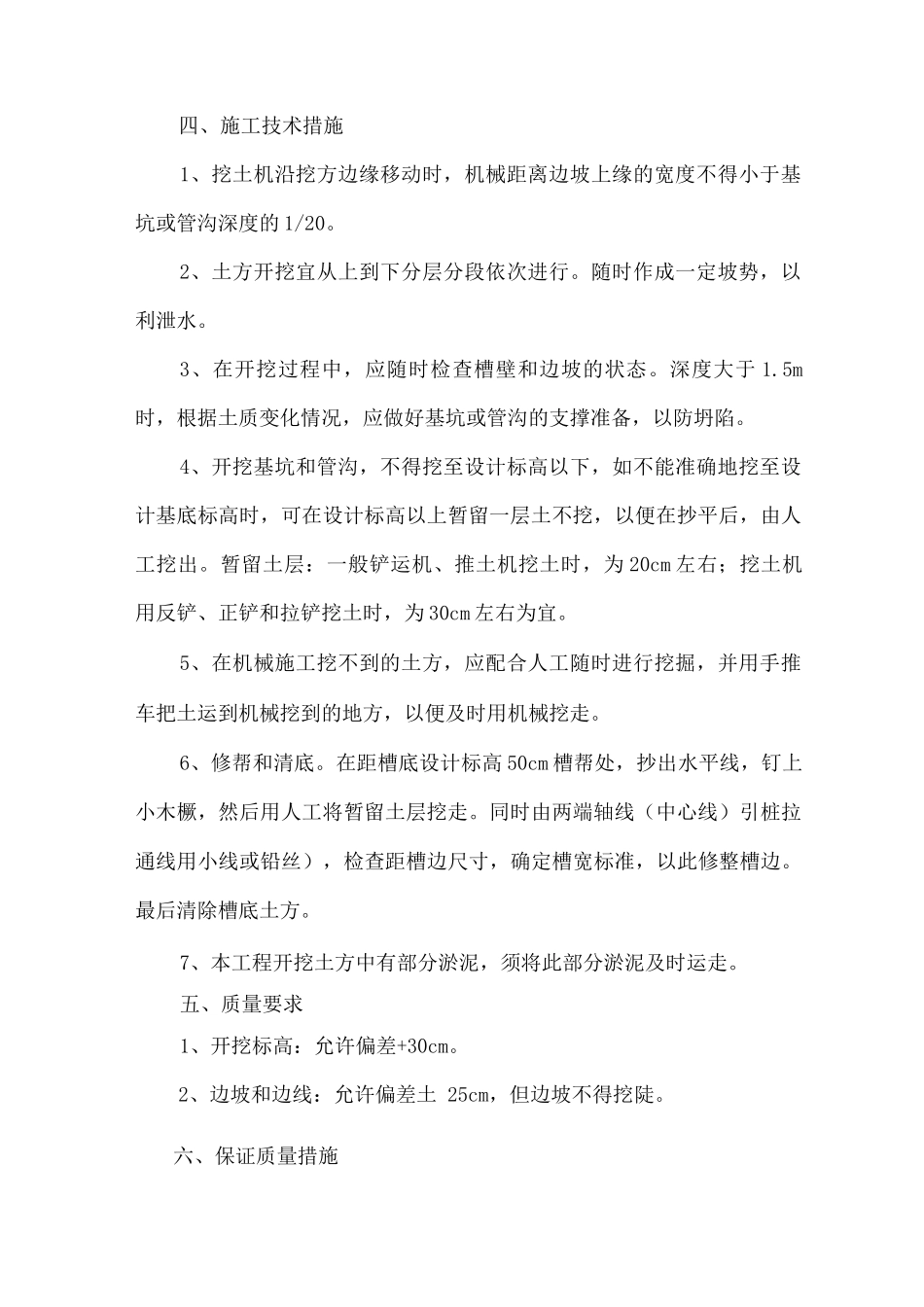

四、施工技术措施1、挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基坑或管沟深度的 1/20
2、土方开挖宜从上到下分层分段依次进行
随时作成一定坡势,以利泄水
3、在开挖过程中,应随时检查槽壁和边坡的状态
深度大于 1
5m时,根据土质变化情况,应做好基坑或管沟的支撑准备,以防坍陷
4、开挖基坑和管沟,不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出
暂留土层:一般铲运机、推土机挖土时,为 20cm 左右;挖土机用反铲、正铲和拉铲挖土时,为 30cm 左右为宜
5、在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走
6、修帮和清底
在距槽底设计标高 50cm 槽帮处,抄出水平线,钉上小木橛,然后用人工将暂留
