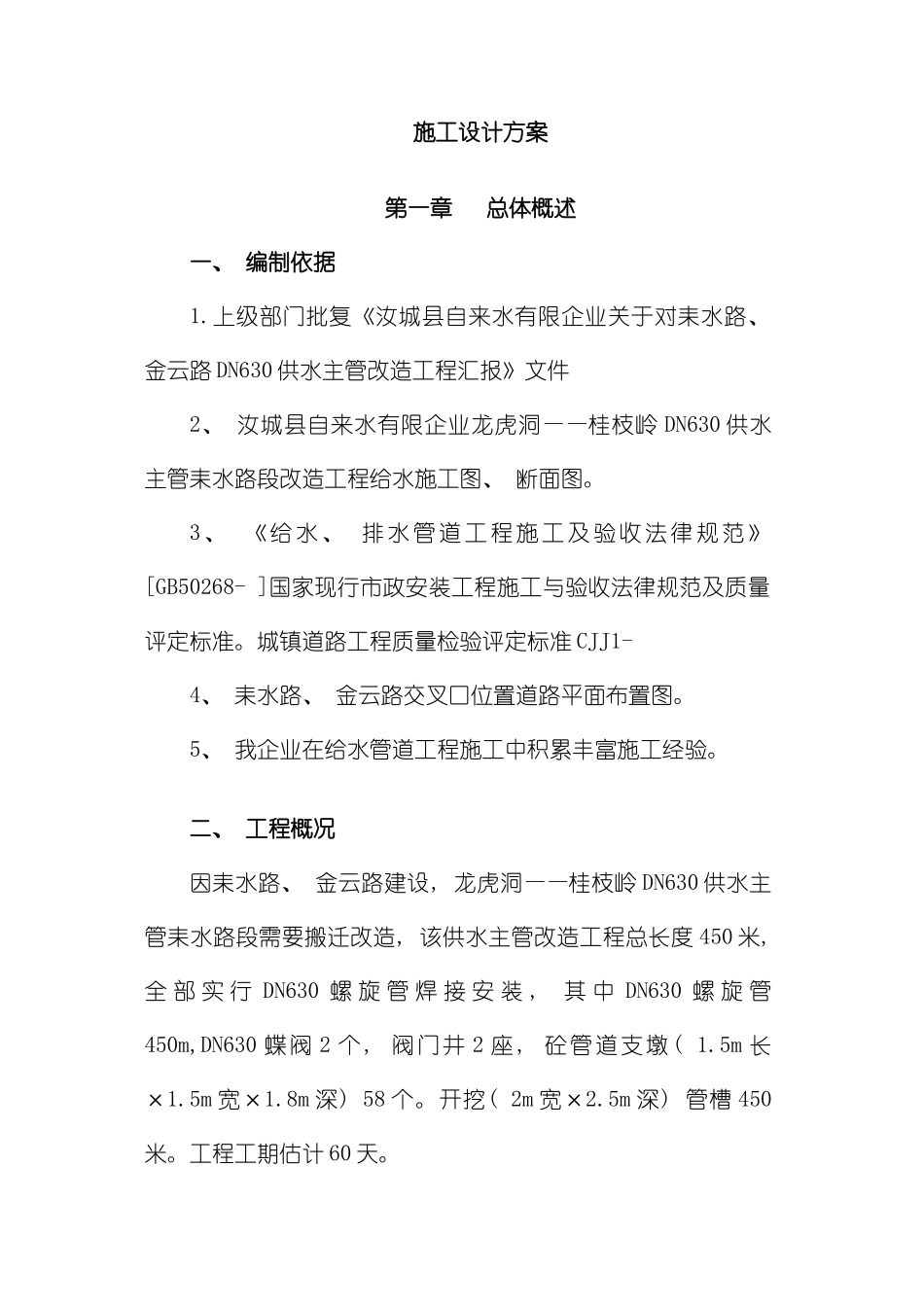

施工设计方案第一章 总体概述一、 编制依据1.上级部门批复《汝城县自来水有限企业关于对耒水路、 金云路 DN630 供水主管改造工程汇报》文件2、 汝城县自来水有限企业龙虎洞——桂枝岭 DN630 供水主管耒水路段改造工程给水施工图、 断面图。3、 《给水、 排水管道工程施工及验收法律规范》[GB50268- ]国家现行市政安装工程施工与验收法律规范及质量评定标准。城镇道路工程质量检验评定标准 CJJ1- 4、 耒水路、 金云路交叉口位置道路平面布置图。5、 我企业在给水管道工程施工中积累丰富施工经验。二、 工程概况因耒水路、 金云路建设, 龙虎洞——桂枝岭 DN630 供水主管耒水路段需要搬迁改造, 该供水主管改造工程总长度 450 米, 全 部 实 行 DN630 螺 旋 管 焊 接 安 装 , 其 中 DN630 螺 旋 管450m,DN630 蝶阀 2 个, 阀门井 2 座, 砼管道支墩( 1.5m 长×1.5m 宽×1.8m 深) 58 个。开挖( 2m 宽×2.5m 深) 管槽 450米。工程工期估计 60 天。第二章 施工方案一、 施工准备1、 现场管理人员布署为适应工程特点, 项目部组成必须精干有效, 能够适应工程特点并实施有效管理。项目部负责、 组织、 指导全过程施工, 并与耒水路指挥部、 规划局、 耒水路项目部等单位亲热配合, 搞好施工组织协调及保障工作。项目部组成人员序号职务职称备注1项目责任人企业总经理1 人2项目工程师企业主管工程副总1 人3施工员助工2 人4安装技工6 人5质检员助工1 人6材料员技术员1 人7资料员技术员1 人8预算员助工1 人92、 劳动力组织安排本工程土方施工以机械为主。计划投入劳动力 17 人: 管道安装技工 6 人, 电焊工 2 人, 土建技工 5 人, 其它 4 人。施工时依照现场情况和施工进度进行调整。3 、 主要机械设备配置 在确保工程质量、 施工进度前提下, 合理组合施工机械。为确保施工延续、 不间断按进度进行, 必要时增加机械数量。本工程所需主要施工机械详见《施工机械一览表》。施工机械一览表序号机械名称型号及规格数量机械性能1履带式挖掘机小松、 日立 EXP -200 1 台良好2电焊机3 台良好3电动打夯机HW60 3KW2 台良好4车辆1 台良好5发电机12KW2 台良好6平板震动器2 台良好7潜水泵4 寸2 台良好8千斤顶30、 50T各 2 台良好9压力表1.6MPa2良好二、 施工步骤1、 施工准备: 施工放线、 搭设临建, 接临时用电等。2、 土方开挖、 清理沟槽两侧...
