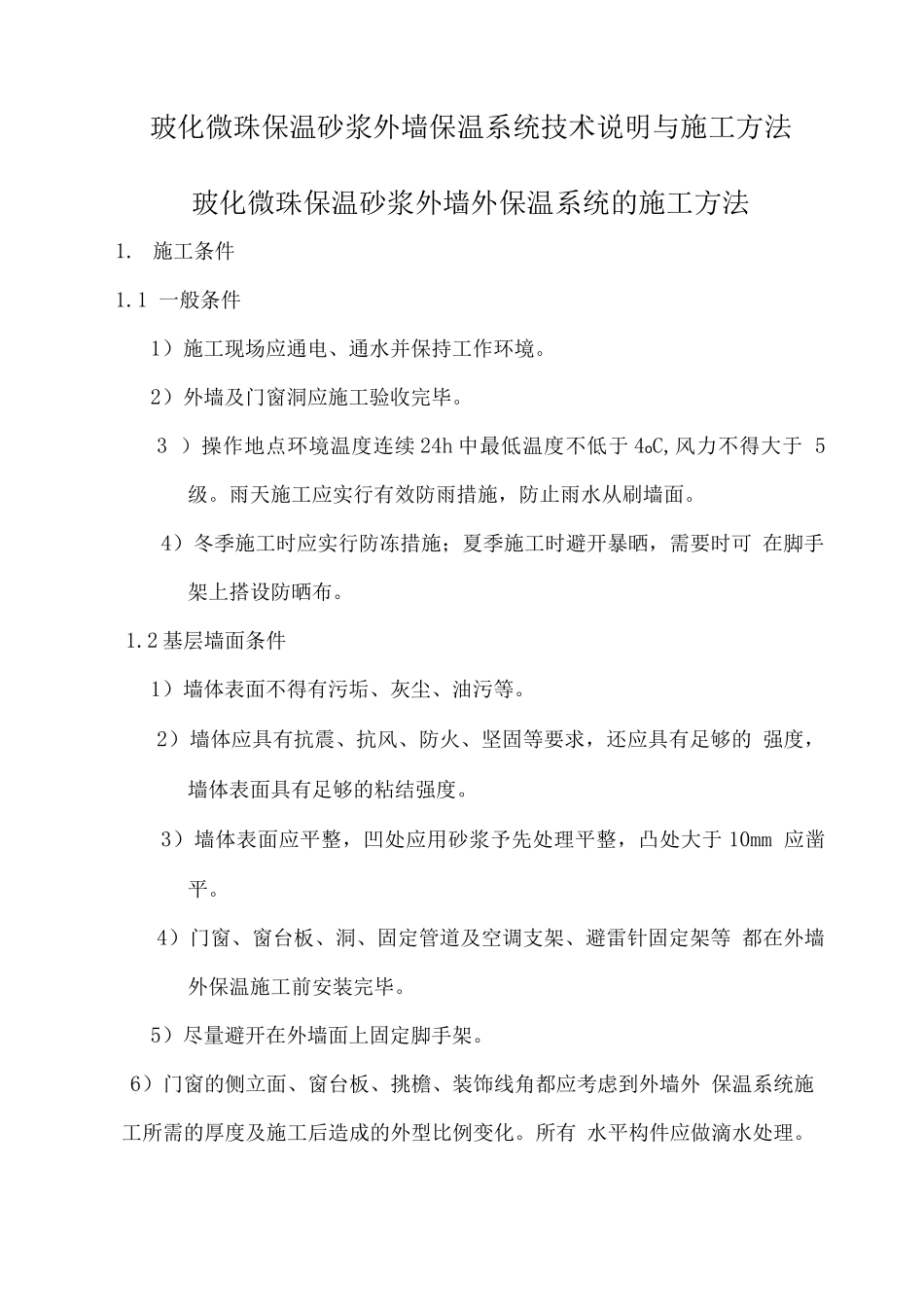

玻化微珠保温砂浆外墙保温系统技术说明与施工方法玻化微珠保温砂浆外墙外保温系统的施工方法1. 施工条件1.1 一般条件1)施工现场应通电、通水并保持工作环境。2)外墙及门窗洞应施工验收完毕。3 )操作地点环境温度连续 24h 中最低温度不低于 4oC,风力不得大于 5级。雨天施工应实行有效防雨措施,防止雨水从刷墙面。4)冬季施工时应实行防冻措施;夏季施工时避开暴晒,需要时可 在脚手架上搭设防晒布。1.2 基层墙面条件1)墙体表面不得有污垢、灰尘、油污等。2)墙体应具有抗震、抗风、防火、坚固等要求,还应具有足够的 强度,墙体表面具有足够的粘结强度。3)墙体表面应平整,凹处应用砂浆予先处理平整,凸处大于 10mm 应凿平。4)门窗、窗台板、洞、固定管道及空调支架、避雷针固定架等 都在外墙外保温施工前安装完毕。5)尽量避开在外墙面上固定脚手架。6)门窗的侧立面、窗台板、挑檐、装饰线角都应考虑到外墙外 保温系统施工所需的厚度及施工后造成的外型比例变化。所有 水平构件应做滴水处理。7)施工单位开工前对建筑物及其墙面进行检验。8)对于新建工程,墙面平整度超差部分应剔凿或修补。旧房进行 外保温施工时应修补缺陷、加固找平。1.3 材料准备材料进场后组织有关人员按技术要求进行验收。材料应分类挂牌 存放。保温砂浆应堆放整齐,防雨防潮;网格布也应防雨存放;干粉 料注意防雨防潮和保质期。1.4 施工机具外墙保温施工工具或机具 Q 吊篮或装修爬升脚手架安装完毕,经 调试运行安全无误、可靠,满足施工作业要求,并配备专职安全检查 人员和维修人员;@常用机具:350L 强制式砂浆搅拌机、电动搅拌器、 垂直运输机械,水平运输手推车,铺贴金属网时还用射钉枪、电锤、 钳子、螺丝刀等;9 常用抹灰工具及抹灰的专用检测工具:经纬仪及 放线工具、水桶、剪子、滚刷、扫帚、手锤、壁纸刀、托线板、方尺、 靠尺、塞尺、探针、钢尺等。1.5 施工程序玻化微珠保温砂浆外墙内保温系统施工流程墙体基层处理墙体基层涂界面砂浆弹控制线、套方、吊垂直、配制保温砂浆用保温砂浆抹灰饼、冲筋抹保温砂浆(每遍厚度<15mm)、间隔 24h配抗裂砂浆、剪裁网格布抹抗裂砂浆压入网格布1. 6 施工工序(1 )墙体基层墙体基层按 1.2 要求进行处理。粘土砖、粘土空心砖墙体,在 施工前提前浇水阴透,施工时墙面处于阴干状态。(2) 界面砂浆处理界面砂浆拉毛,界面砂浆的配比为:界面砂浆:水=4〜5: 1(3) 弹控制线、...
