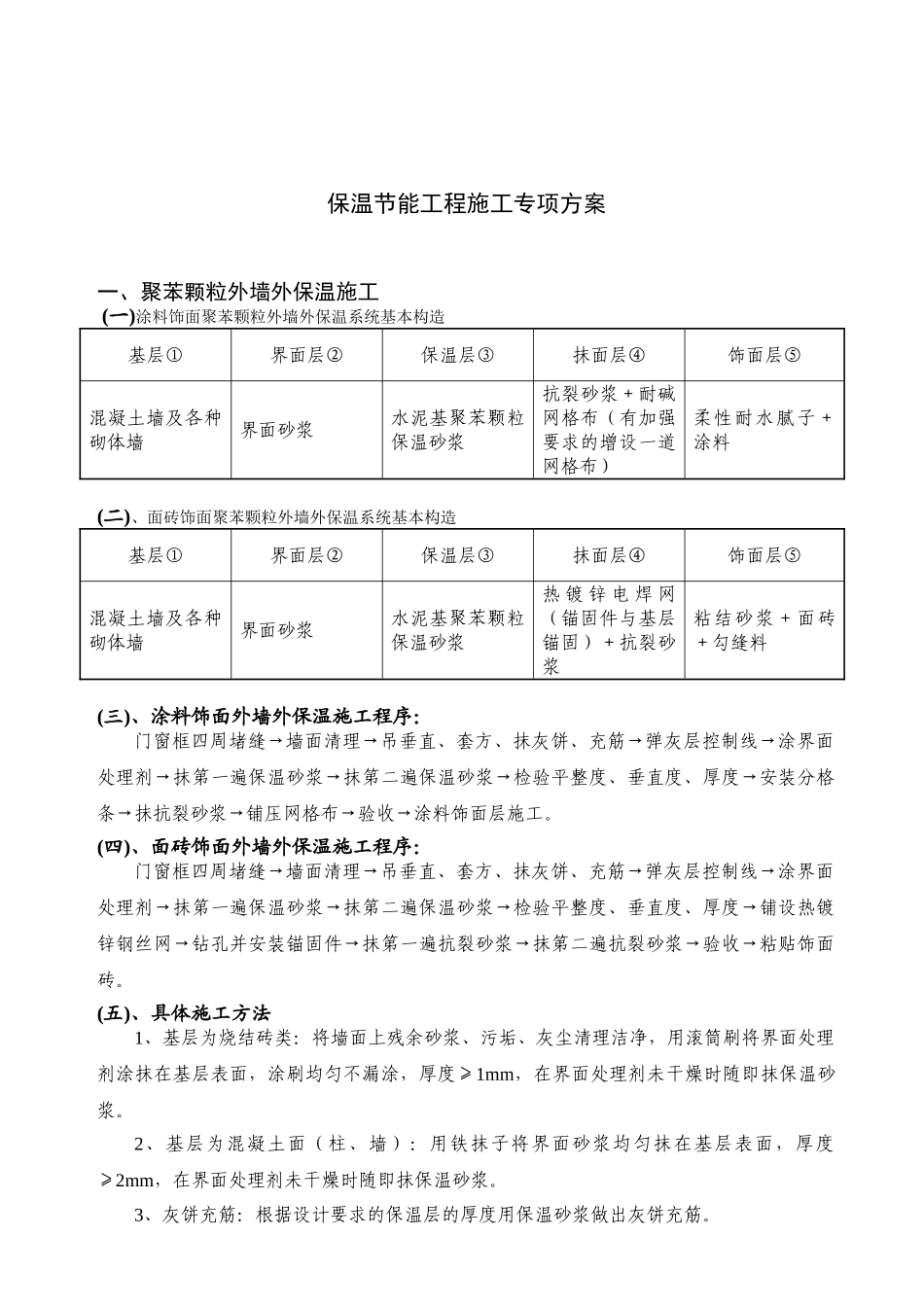

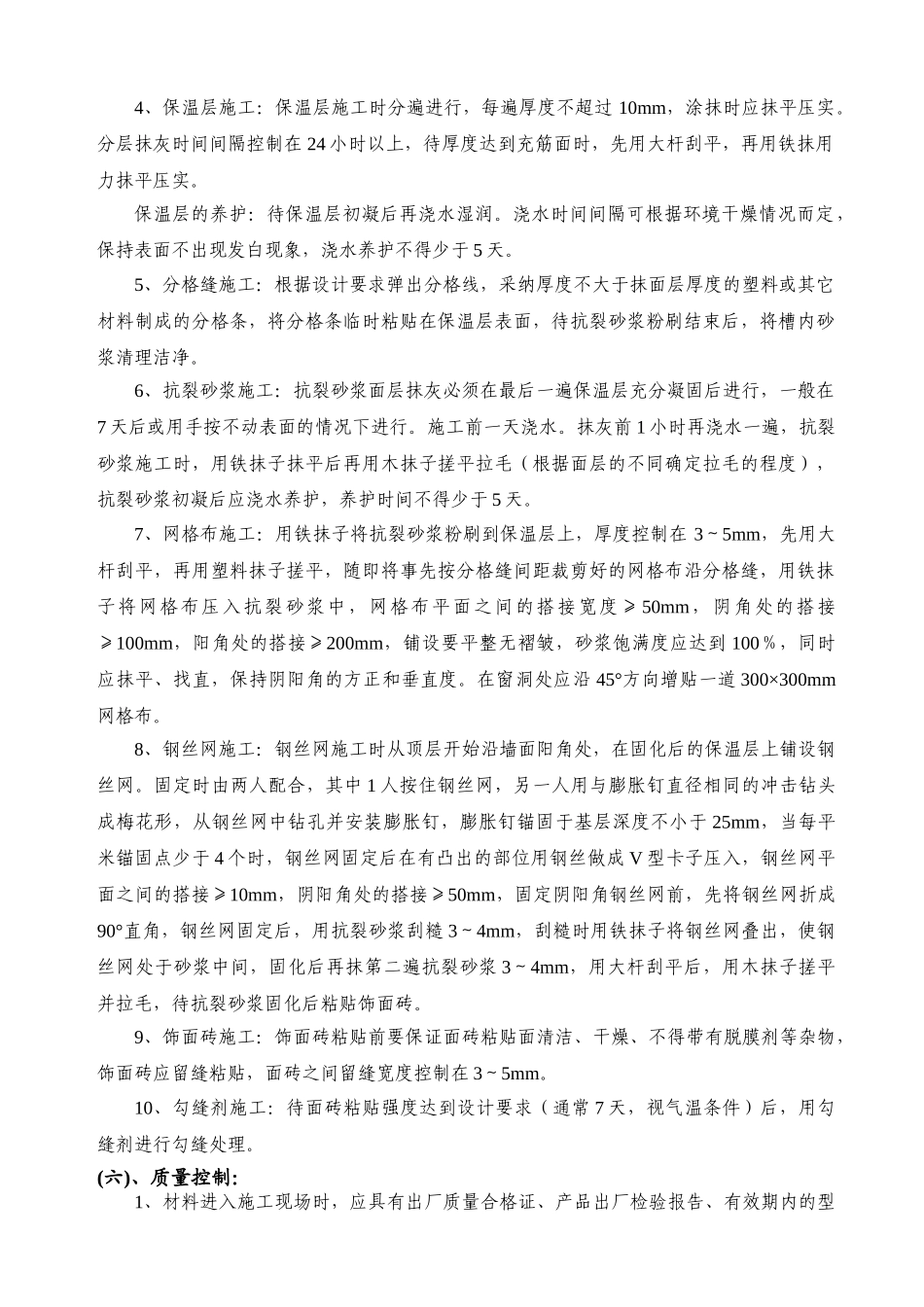

保温节能工程施工专项方案保温节能工程施工专项方案一、聚苯颗粒外墙外保温施工 (一)涂料饰面聚苯颗粒外墙外保温系统基本构造基层①界面层②保温层③抹面层④饰面层⑤混凝土墙及各种砌体墙界面砂浆水泥基聚苯颗粒保温砂浆抗裂砂浆+耐碱网格布(有加强要求的增设一道网格布)柔性耐水腻子+涂料(二)、面砖饰面聚苯颗粒外墙外保温系统基本构造基层①界面层②保温层③抹面层④饰面层⑤混凝土墙及各种砌体墙界面砂浆水泥基聚苯颗粒保温砂浆热 镀 锌 电 焊 网(锚固件与基层锚固)+抗裂砂浆粘结砂浆+面砖+勾缝料(三)、涂料饰面外墙外保温施工程序:门窗框四周堵缝→墙面清理→吊垂直、套方、抹灰饼、充筋→弹灰层控制线→涂界面处理剂→抹第一遍保温砂浆→抹第二遍保温砂浆→检验平整度、垂直度、厚度→安装分格条→抹抗裂砂浆→铺压网格布→验收→涂料饰面层施工。(四)、面砖饰面外墙外保温施工程序:门窗框四周堵缝→墙面清理→吊垂直、套方、抹灰饼、充筋→弹灰层控制线→涂界面处理剂→抹第一遍保温砂浆→抹第二遍保温砂浆→检验平整度、垂直度、厚度→铺设热镀锌钢丝网→钻孔并安装锚固件→抹第一遍抗裂砂浆→抹第二遍抗裂砂浆→验收→粘贴饰面砖。(五)、具体施工方法1、基层为烧结砖类:将墙面上残余砂浆、污垢、灰尘清理洁净,用滚筒刷将界面处理剂涂抹在基层表面,涂刷均匀不漏涂,厚度≥1mm,在界面处理剂未干燥时随即抹保温砂浆。2、基层为混凝土面(柱、墙):用铁抹子将界面砂浆均匀抹在基层表面,厚度≥2mm,在界面处理剂未干燥时随即抹保温砂浆。3、灰饼充筋:根据设计要求的保温层的厚度用保温砂浆做出灰饼充筋。4、保温层施工:保温层施工时分遍进行,每遍厚度不超过 10mm,涂抹时应抹平压实。分层抹灰时间间隔控制在 24 小时以上,待厚度达到充筋面时,先用大杆刮平,再用铁抹用力抹平压实。保温层的养护:待保温层初凝后再浇水湿润。浇水时间间隔可根据环境干燥情况而定,保持表面不出现发白现象,浇水养护不得少于 5 天。5、分格缝施工:根据设计要求弹出分格线,采纳厚度不大于抹面层厚度的塑料或其它材料制成的分格条,将分格条临时粘贴在保温层表面,待抗裂砂浆粉刷结束后,将槽内砂浆清理洁净。6、抗裂砂浆施工:抗裂砂浆面层抹灰必须在最后一遍保温层充分凝固后进行,一般在7 天后或用手按不动表面的情况下进行。施工前一天浇水。抹灰前 1 小时再浇水一遍,抗裂砂浆施工时,用铁抹子抹平后再用木抹子搓平拉毛...
