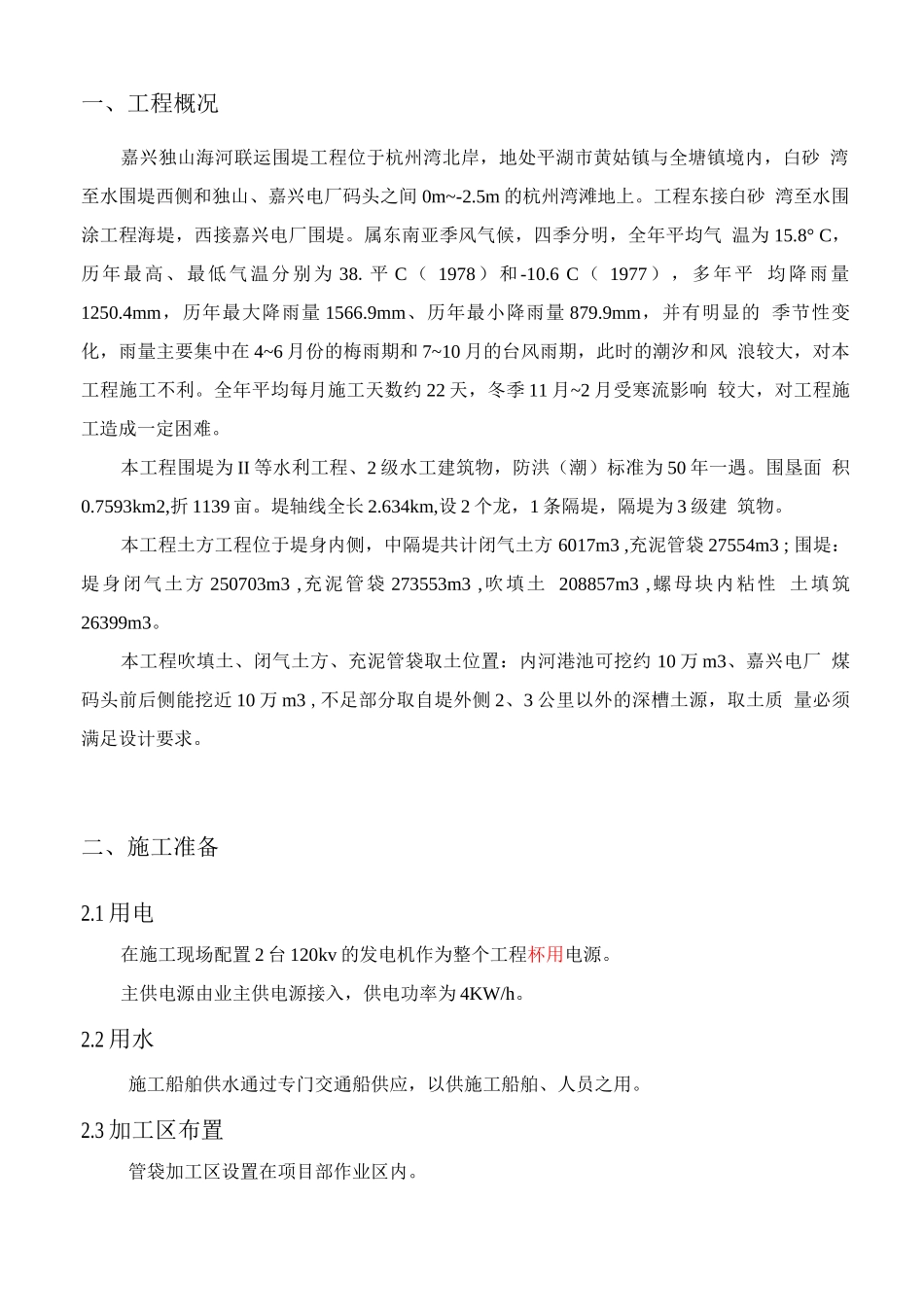

嘉兴独山海河联运围堤工程充泥管袋工程专项施工方案浙江省第一水电建设集团有限公司浙能独山码头围堤工程项目经理部2025 年 9 月 1 日一、工程概况嘉兴独山海河联运围堤工程位于杭州湾北岸,地处平湖市黄姑镇与全塘镇境内,白砂 湾至水围堤西侧和独山、嘉兴电厂码头之间 0m~-2.5m 的杭州湾滩地上。工程东接白砂 湾至水围涂工程海堤,西接嘉兴电厂围堤。属东南亚季风气候,四季分明,全年平均气 温为 15.8° C,历年最高、最低气温分别为 38.平 C( 1978)和-10.6 C( 1977),多年平 均降雨量1250.4mm,历年最大降雨量 1566.9mm、历年最小降雨量 879.9mm,并有明显的 季节性变化,雨量主要集中在 4~6 月份的梅雨期和 7~10 月的台风雨期,此时的潮汐和风 浪较大,对本工程施工不利。全年平均每月施工天数约 22 天,冬季 11 月~2 月受寒流影响 较大,对工程施工造成一定困难。本工程围堤为 II 等水利工程、2 级水工建筑物,防洪(潮)标准为 50 年一遇。围垦面 积0.7593km2,折 1139 亩。堤轴线全长 2.634km,设 2 个龙,1 条隔堤,隔堤为 3 级建 筑物。本工程土方工程位于堤身内侧,中隔堤共计闭气土方 6017m3 ,充泥管袋 27554m3 ; 围堤:堤身闭气土方 250703m3 ,充泥管袋 273553m3 ,吹填土 208857m3 ,螺母块内粘性 土填筑 26399m3。本工程吹填土、闭气土方、充泥管袋取土位置:内河港池可挖约 10 万 m3、嘉兴电厂 煤码头前后侧能挖近 10 万 m3 ,不足部分取自堤外侧 2、3 公里以外的深槽土源,取土质 量必须满足设计要求。二、施工准备2.1 用电在施工现场配置 2 台 120kv 的发电机作为整个工程杯用电源。主供电源由业主供电源接入,供电功率为 4KW/h。2.2 用水施工船舶供水通过专门交通船供应,以供施工船舶、人员之用。2.3 加工区布置管袋加工区设置在项目部作业区内。2.4、技术准备组织技术人员熟悉审核图纸,做好图纸会审和技术交底工作。仔细编写施工进度计划,确定总资源供应量,以便落实好施工资源。测量人员做好控制点的复核检查及施工放样工作。三、施工人员、机械、材料的准备3.1 施工人员准备调派具有丰富围堤、吹填施工经验的吹填班组进入现场开展施工。3.2 备机备料根据工程进度计划,组织相应施工机械设备的调遣工作,保证各种施工机械设备按 时进场,合理使用。落实好原材料(土工材料),尽早订立供货合同,确保有关物资按进 度计划供应。3.3 通...
