三、施工部署3
1 施工部署思路本工程公共部分及户内装修工程工期紧张,因此必须合理安排施工工序,作好各个工 序之间的交接和交义工作,保证各道工序的质量,采纳切实可行的施工方案,做到方案先行,加强各个专业的施工协调与管理,加大劳动力、垂直运输设备和材料的投入
为保质 按期完成施工本项目,我项目部在充分考虑工程量、劳动力、材料、工期、成本及施工工 作面后,根据贯彻空间占满、时间连续、均衡协调、有节奏、力所能及、留有余地的原则,实行平面分段、立面分层组织流水施工,保证总控计划实现
2 总体施工顺序本工程公共部分装修及各楼室内精装修根据单元划分施工段,从上至下进行展开施 工,这样可以加快施工进度
严格要求精装修施工单位遵循以下施工流程,具体室内精装 修施工流程为:门框安装 T 墙砖施工丁地砖施工丁吊顶及石膏线施工丁顶棚腻子、涂料施 工丁现场活理 T 成品保护,本工程的施工中,将根据“先湿后十、先基层后罩面、先墙后 顶再地面”的原则进行平行流水施工
所有石膏板的封闭,须待水、电安装工程确认合格 后方可进行
专业上应根据先水电管线安装施工,然后石膏板安装的施工顺序进行
3 技术准备图纸确认、交底施工前组织各栋号工长、质检员熟悉、批阅图纸,将看图过程中发现图纸中存在的遗漏、相互矛盾、实际施工可能遇到的问题及存在疑问,统一同业主进行沟通确认,最后根据业主签字确认深化设计图纸进行施工、交底
编制专项方案有关技术人员认真审核图纸,收集熟悉现行规程、图集、法律规范,熟悉各部位节点的做 法,督促精装修单位编制有针对性的施工方案
技术交底开始施工前由技术组织召开技术交底会,向各工长、质检员以及施工班组负责人进行 施工技术交底
4 材料准备各种材料及成品、半成品及主要机具由施工场地材料组根据工程进度计划安排和施工方 案,提出需要量计划
按施工顺序及部位合理安排进场时间

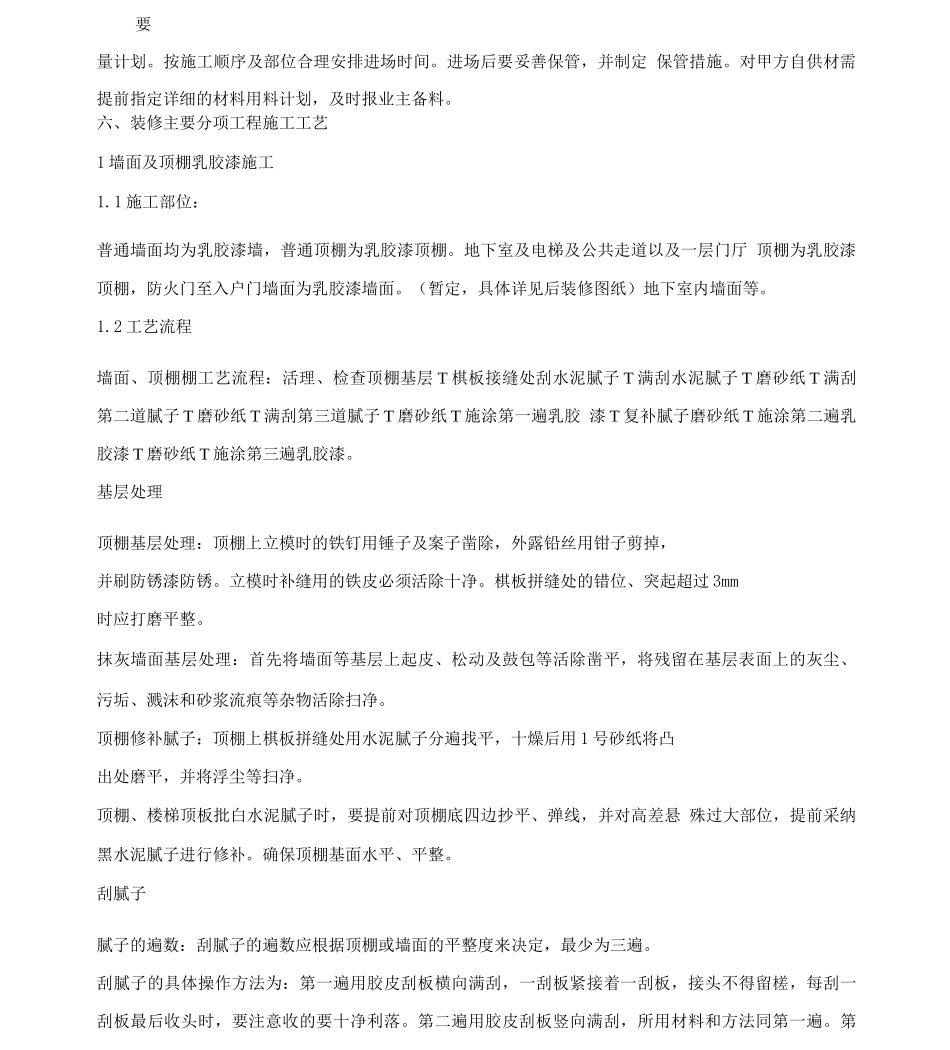

进场后要妥善保管,并
