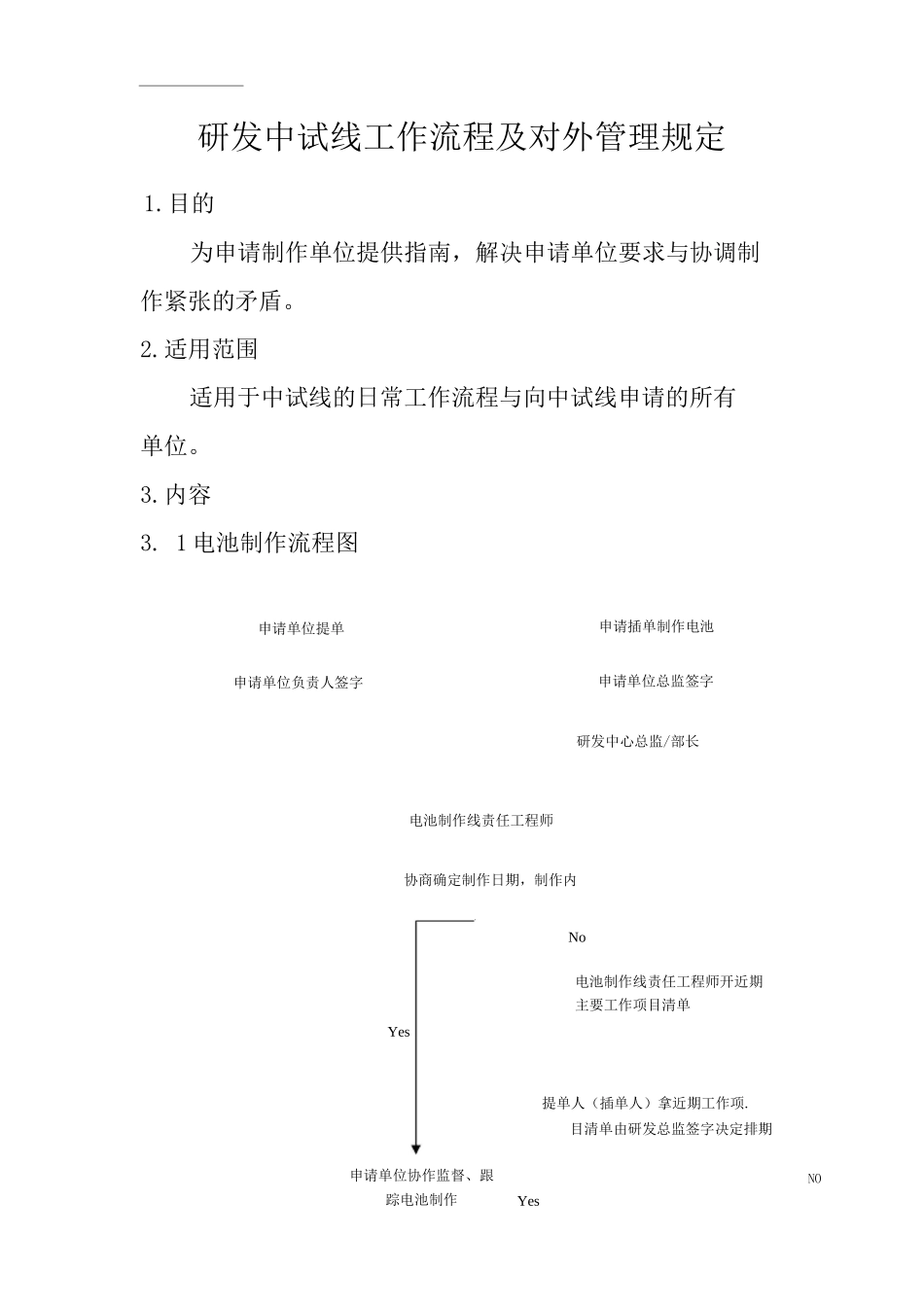

研发中试线工作流程及对外管理规定1
目的为申请制作单位提供指南,解决申请单位要求与协调制作紧张的矛盾
适用范围适用于中试线的日常工作流程与向中试线申请的所有单位
1 电池制作流程图申请单位提单申请插单制作电池申请单位负责人签字申请单位总监签字研发中心总监/部长电池制作线责任工程师协商确定制作日期,制作内YesNo电池制作线责任工程师开近期主要工作项目清单提单人(插单人)拿近期工作项
目清单由研发总监签字决定排期申请单位协作监督、跟踪电池制作YesNO3

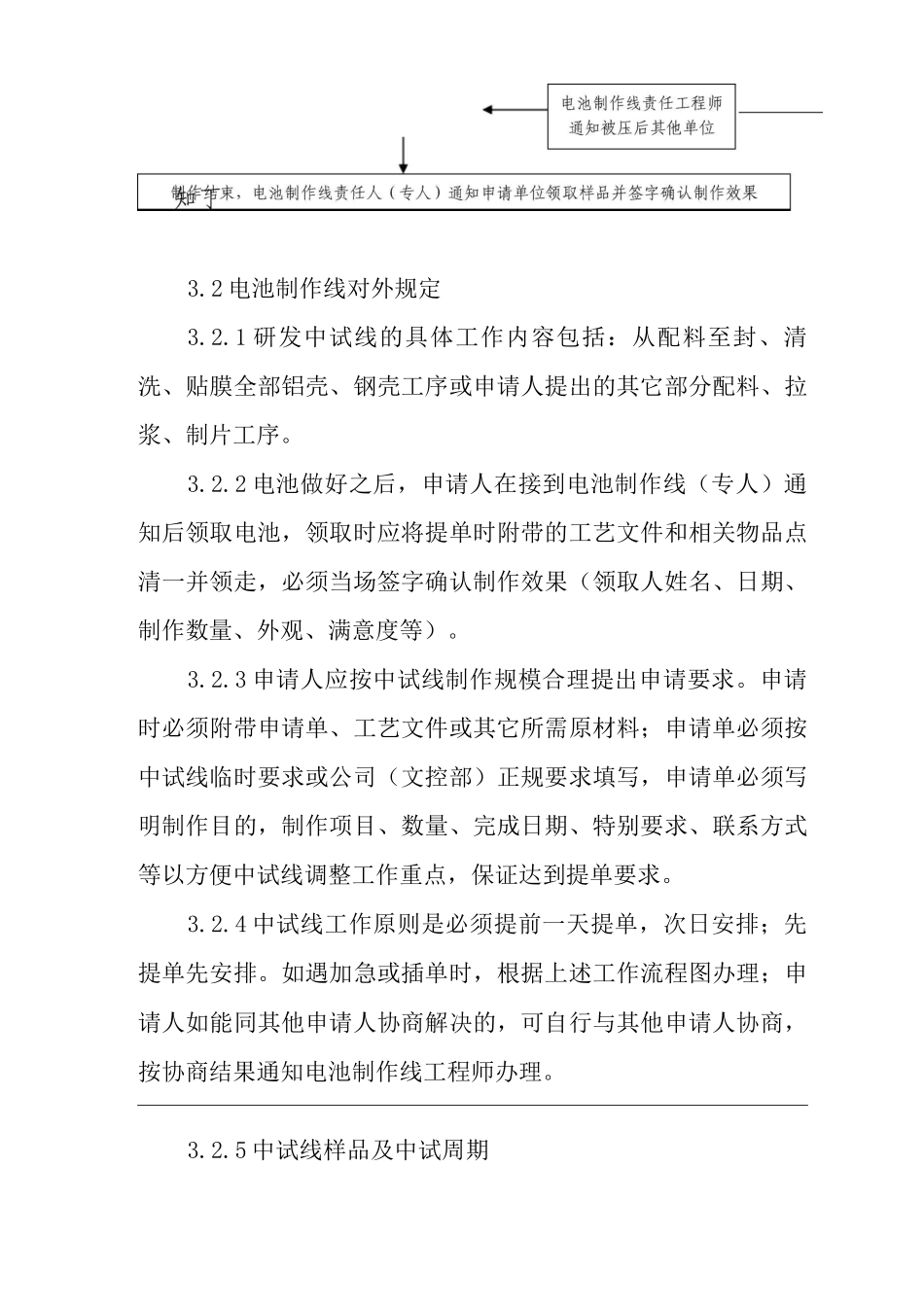

2 电池制作线对外规定3
1 研发中试线的具体工作内容包括:从配料至封、清洗、贴膜全部铝壳、钢壳工序或申请人提出的其它部分配料、拉浆、制片工序
2 电池做好之后,申请人在接到电池制作线(专人)通知后领取电池,领取时应将提单时附带的工艺文件和相关物品点清一并领走,必须当场签字确认制作效果(领取人姓名、日期、制作数量、外观、满意度等)
3 申请人应按中试线制作规模合理提出申请要求
申请时必须附带申请单、工艺文件或其它所需原材料;申请单必须按中试线临时要求或公司(文控部)正规要求填写,申请单必须写明制作目的,制作项目、数量、完成日期、特别要求、联系方式等以方便中试线调整工作重点,保证达到提单要求
4 中试线工作原则是必须提前一天提单,次日安排;先提单先安排
如遇加急或插单时,根据上述工作流程图办理;申请人如能同其他申请人协商解决的,可自行与其他申请人协商,按协商结果通知电池制作线工程师办理

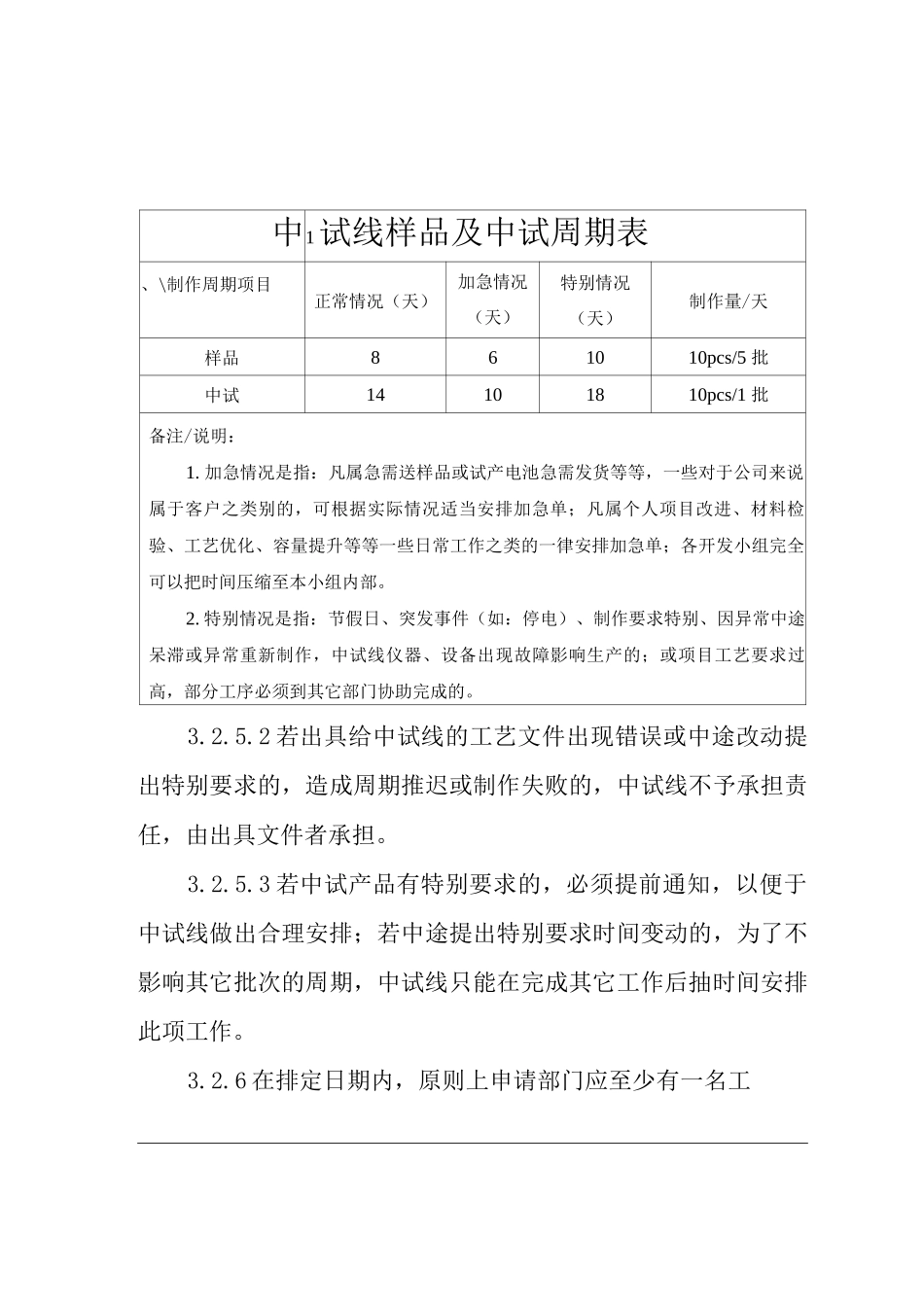

5 中试线样品及中试周期中1试线样品及中试周期表、\制作周期项目正常情况(天)加急情况(天)特别情况(天)制作量/天样品861010pcs/5 批中试14101810pcs/1 批备注/说明:1
加急情况是指:凡属急需送样品或试产电池急需发货等等,一些对于公司来说属于客户之类别的,可根据实
