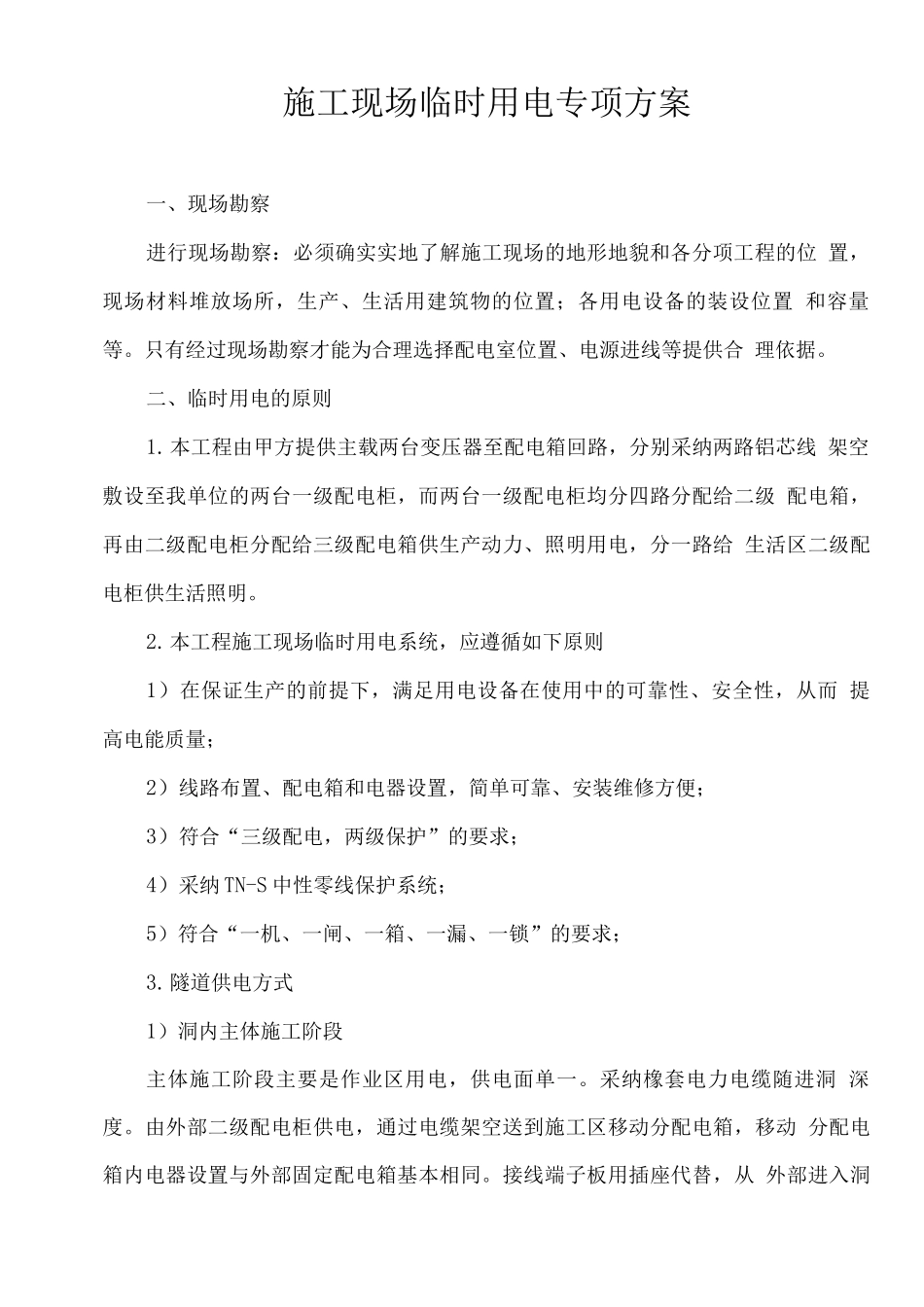

施工现场临时用电专项方案一、现场勘察进行现场勘察:必须确实实地了解施工现场的地形地貌和各分项工程的位 置,现场材料堆放场所,生产、生活用建筑物的位置;各用电设备的装设位置 和容量等
只有经过现场勘察才能为合理选择配电室位置、电源进线等提供合 理依据
二、临时用电的原则1
本工程由甲方提供主载两台变压器至配电箱回路,分别采纳两路铝芯线 架空敷设至我单位的两台一级配电柜,而两台一级配电柜均分四路分配给二级 配电箱,再由二级配电柜分配给三级配电箱供生产动力、照明用电,分一路给 生活区二级配电柜供生活照明
本工程施工现场临时用电系统,应遵循如下原则1)在保证生产的前提下,满足用电设备在使用中的可靠性、安全性,从而 提高电能质量;2)线路布置、配电箱和电器设置,简单可靠、安装维修方便;3)符合“三级配电,两级保护”的要求;4)采纳 TN-S 中性零线保护系统;5)符合“一机、一闸、一箱、一漏、一锁”的要求;3
隧道供电方式1)洞内主体施工阶段主体施工阶段主要是作业区用电,供电面单一
采纳橡套电力电缆随进洞 深度
由外部二级配电柜供电,通过电缆架空送到施工区移动分配电箱,移动 分配电箱内电器设置与外部固定配电箱基本相同
接线端子板用插座代替,从 外部进入洞内的线路用绝缘瓷瓶架空敷设

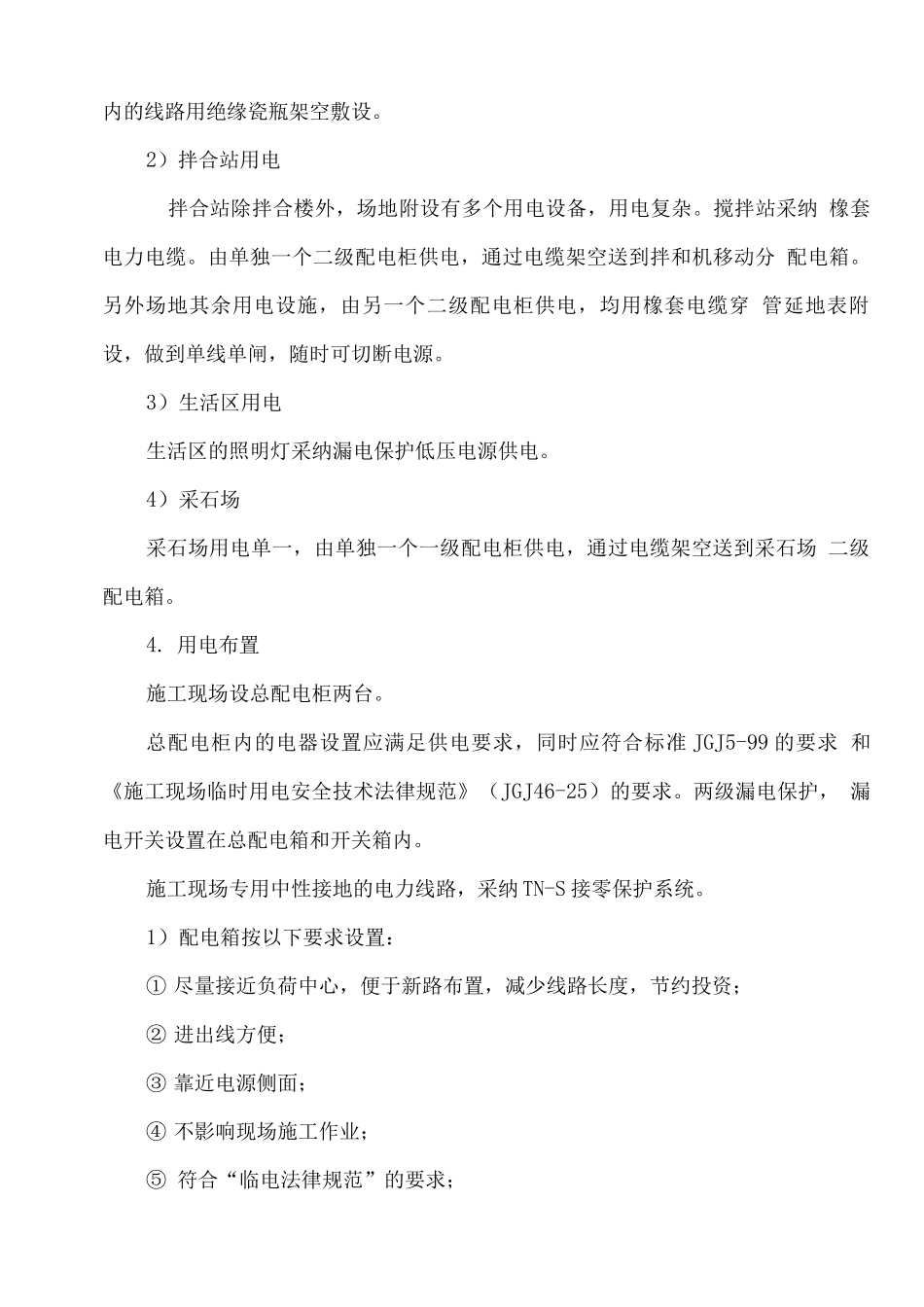

2)拌合站用电拌合站除拌合楼外,场地附设有多个用电设备,用电复杂
搅拌站采纳 橡套电力电缆
由单独一个二级配电柜供电,通过电缆架空送到拌和机移动分 配电箱
另外场地其余用电设施,由另一个二级配电柜供电,均用橡套电缆穿 管延地表附设,做到单线单闸,随时可切断电源
3)生活区用电生活区的照明灯采纳漏电保护低压电源供电
4)采石场采石场用电单一,由单独一个一级配电柜供电,通过电缆架空送到采石场 二级配电箱
用电布置施工现场设总配电柜两台

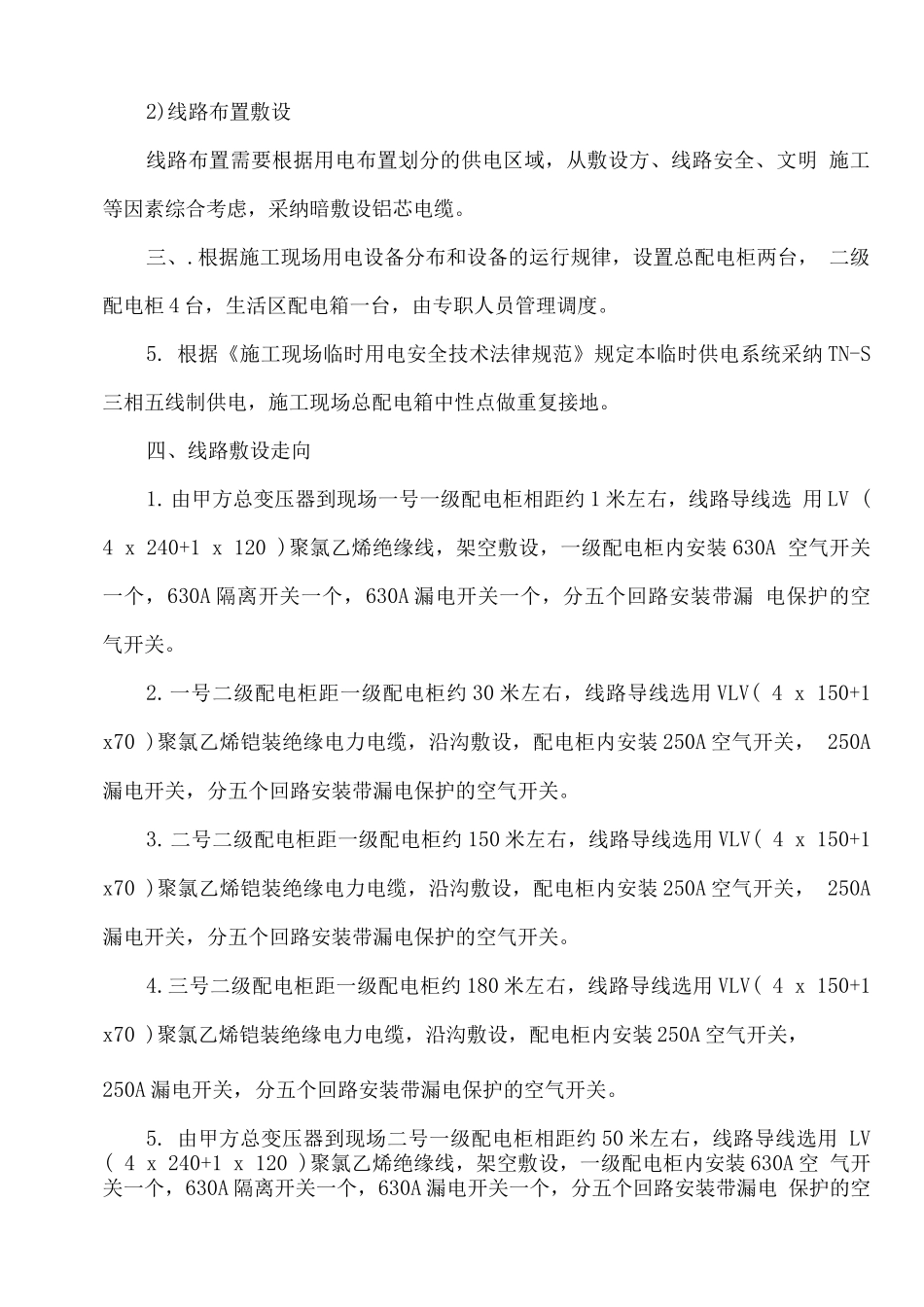

总配电柜内的电器设置应满足供电要求,同时应符合标准 JGJ5-99
