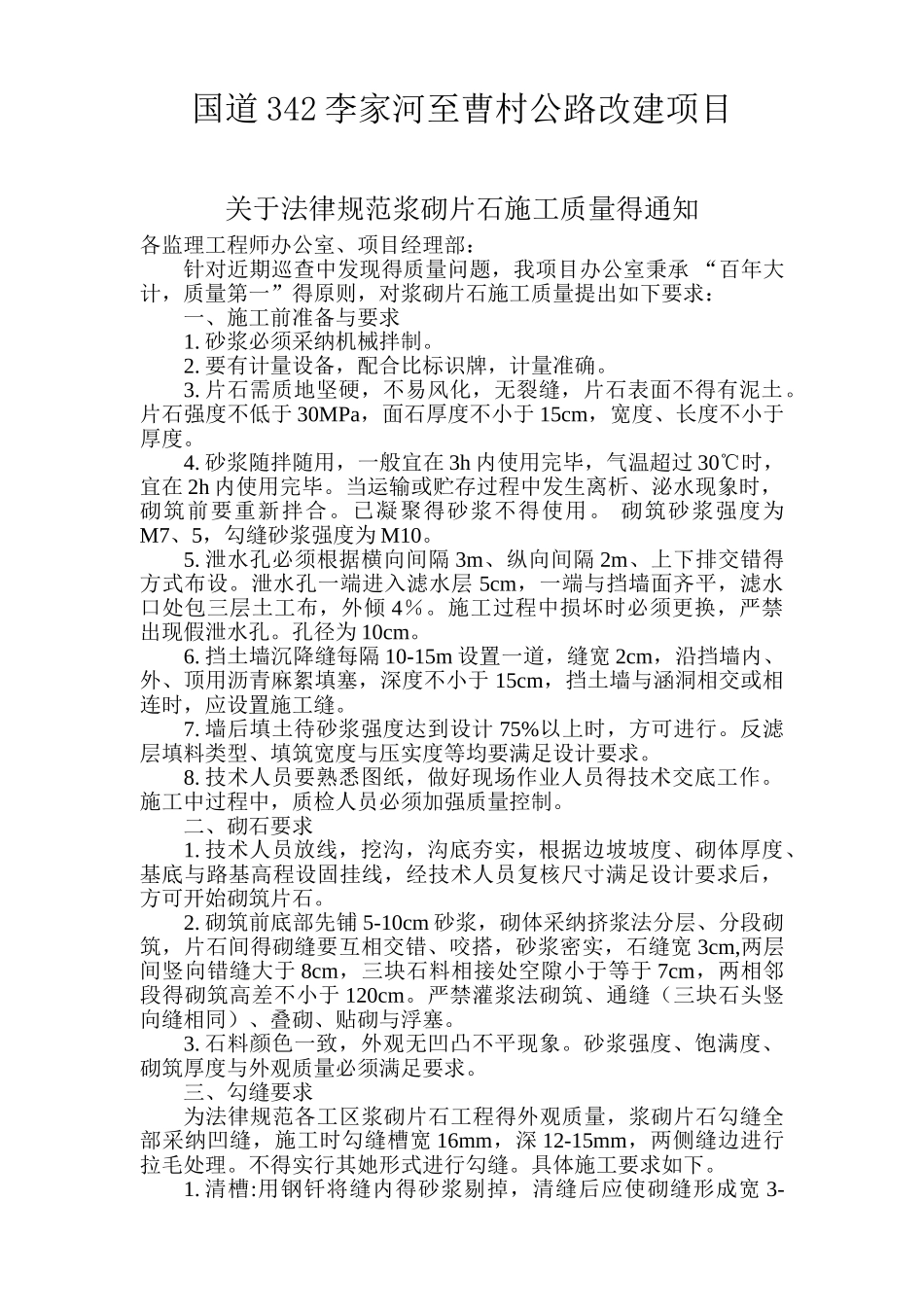

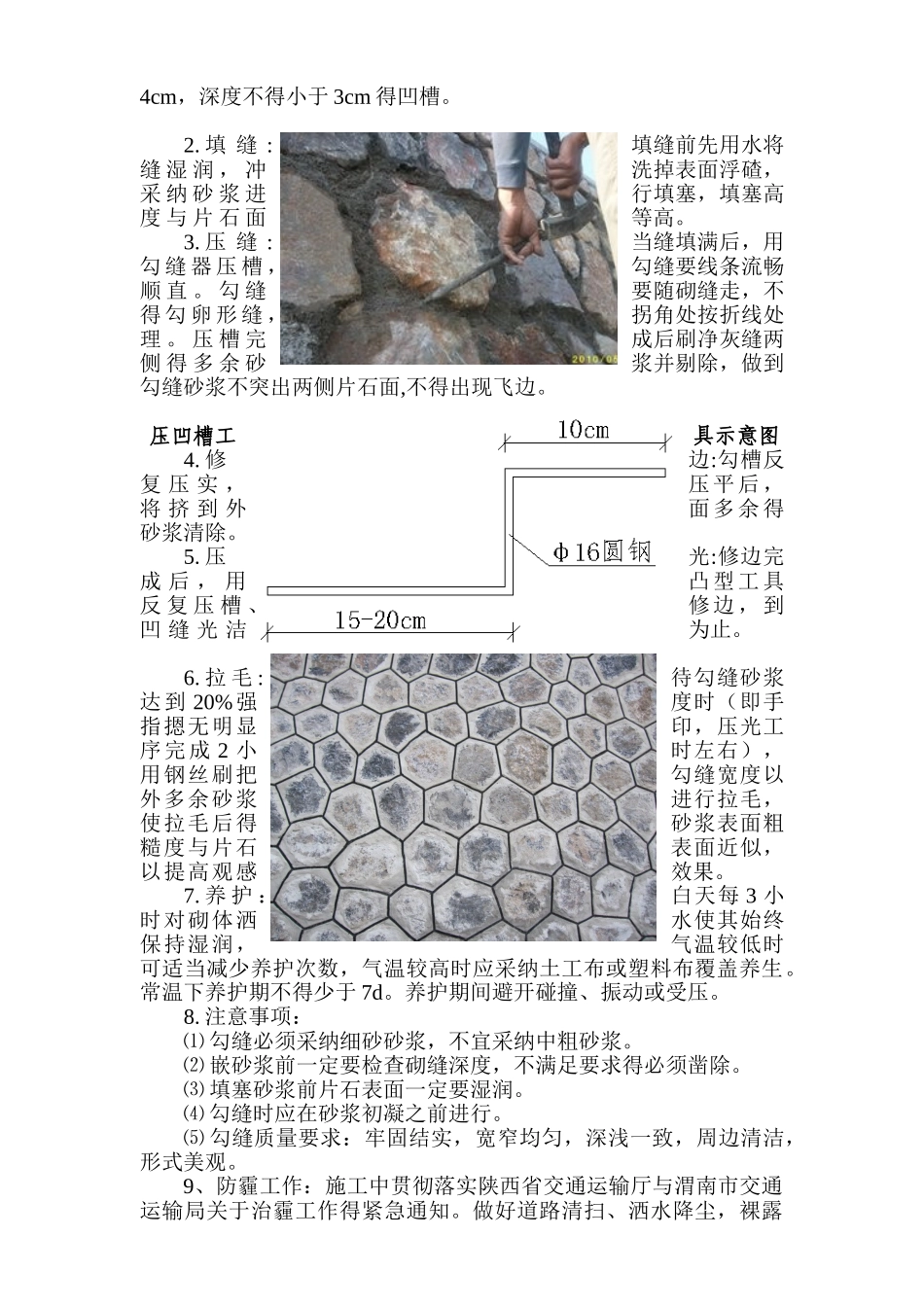

国道 342 李家河至曹村公路改建项目关于法律规范浆砌片石施工质量得通知各监理工程师办公室、项目经理部:针对近期巡查中发现得质量问题,我项目办公室秉承 “百年大计,质量第一”得原则,对浆砌片石施工质量提出如下要求:一、施工前准备与要求1
砂浆必须采纳机械拌制
要有计量设备,配合比标识牌,计量准确
片石需质地坚硬,不易风化,无裂缝,片石表面不得有泥土
片石强度不低于 30MPa,面石厚度不小于 15cm,宽度、长度不小于厚度
砂浆随拌随用,一般宜在 3h 内使用完毕,气温超过 30℃时,宜在 2h 内使用完毕
当运输或贮存过程中发生离析、泌水现象时,砌筑前要重新拌合
已凝聚得砂浆不得使用
砌筑砂浆强度为M7、5,勾缝砂浆强度为 M10
泄水孔必须根据横向间隔 3m、纵向间隔 2m、上下排交错得方式布设
泄水孔一端进入滤水层 5cm,一端与挡墙面齐平,滤水口处包三层土工布,外倾 4%
施工过程中损坏时必须更换,严禁出现假泄水孔
孔径为 10cm
挡土墙沉降缝每隔 10-15m 设置一道,缝宽 2cm,沿挡墙内、外、顶用沥青麻絮填塞,深度不小于 15cm,挡土墙与涵洞相交或相连时,应设置施工缝
墙后填土待砂浆强度达到设计 75%以上时,方可进行
反滤层填料类型、填筑宽度与压实度等均要满足设计要求
技术人员要熟悉图纸,做好现场作业人员得技术交底工作
施工中过程中,质检人员必须加强质量控制
二、砌石要求1
技术人员放线,挖沟,沟底夯实,根据边坡坡度、砌体厚度、基底与路基高程设固挂线,经技术人员复核尺寸满足设计要求后,方可开始砌筑片石
砌筑前底部先铺 5-10cm 砂浆,砌体采纳挤浆法分层、分段砌筑,片石间得砌缝要互相交错、咬搭,砂浆密实,石缝宽 3cm,两层间竖向错缝大于 8cm,三块石料相接处空隙小于等于 7cm,两相邻段得砌
