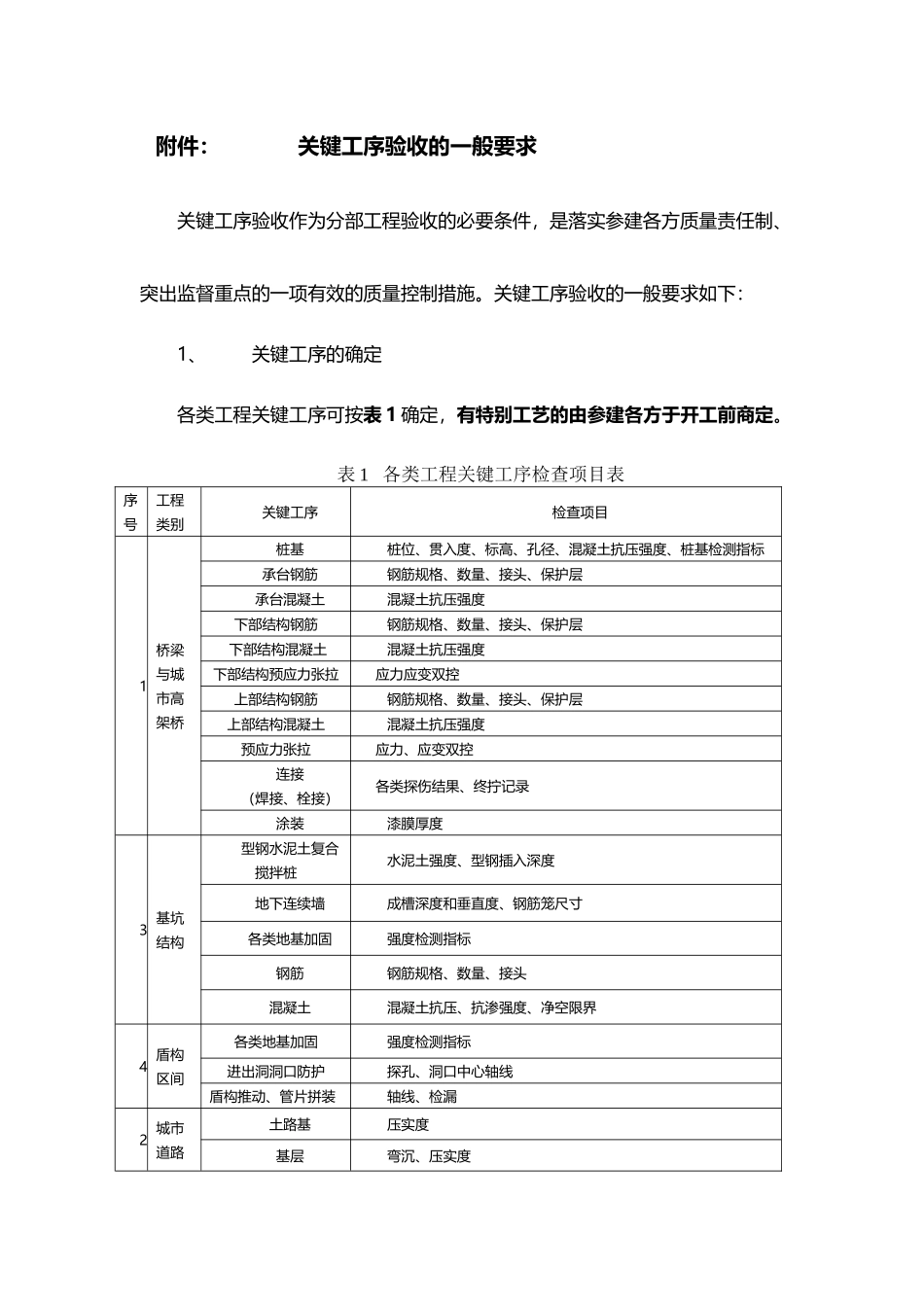

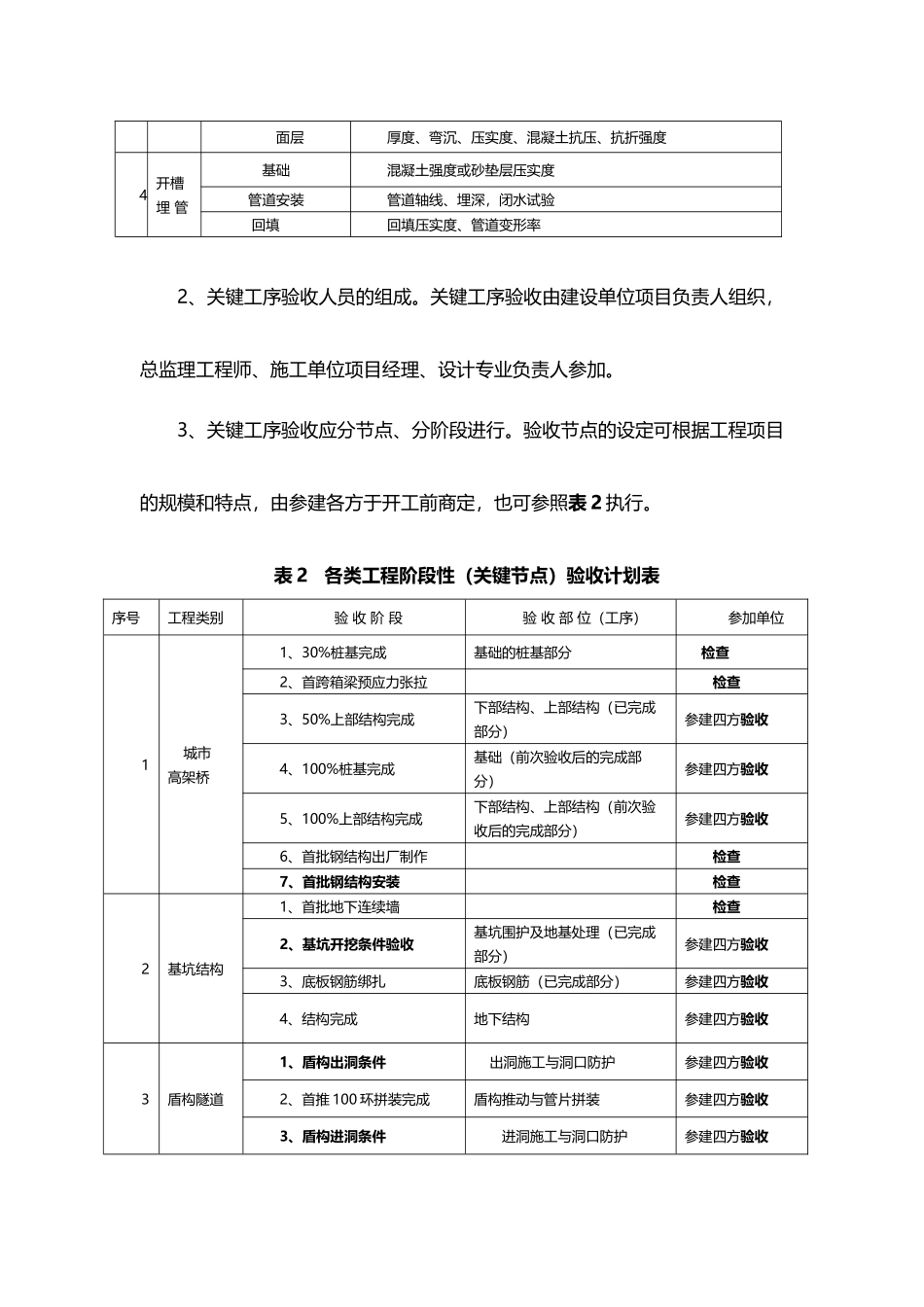

关键工序验收一般要求(5页)Good is good, but better carries it.精益求精,善益求善。附件: 关键工序验收的一般要求关键工序验收作为分部工程验收的必要条件,是落实参建各方质量责任制、突出监督重点的一项有效的质量控制措施。关键工序验收的一般要求如下:1、关键工序的确定各类工程关键工序可按表 1 确定,有特别工艺的由参建各方于开工前商定。表 1 各类工程关键工序检查项目表序号工程类别关键工序检查项目1桥梁与城市高架桥桩基桩位、贯入度、标高、孔径、混凝土抗压强度、桩基检测指标承台钢筋钢筋规格、数量、接头、保护层承台混凝土混凝土抗压强度下部结构钢筋钢筋规格、数量、接头、保护层 下部结构混凝土混凝土抗压强度下部结构预应力张拉 应力应变双控上部结构钢筋钢筋规格、数量、接头、保护层上部结构混凝土混凝土抗压强度预应力张拉 应力、应变双控连接(焊接、栓接) 各类探伤结果、终拧记录涂装漆膜厚度3基坑结构型钢水泥土复合搅拌桩水泥土强度、型钢插入深度地下连续墙成槽深度和垂直度、钢筋笼尺寸各类地基加固强度检测指标钢筋钢筋规格、数量、接头混凝土混凝土抗压、抗渗强度、净空限界4盾构区间各类地基加固强度检测指标进出洞洞口防护探孔、洞口中心轴线盾构推动、管片拼装轴线、检漏2城市道路土路基压实度基层弯沉、压实度面层厚度、弯沉、压实度、混凝土抗压、抗折强度4开槽埋 管基础混凝土强度或砂垫层压实度管道安装管道轴线、埋深,闭水试验回填回填压实度、管道变形率2、关键工序验收人员的组成。关键工序验收由建设单位项目负责人组织,总监理工程师、施工单位项目经理、设计专业负责人参加。3、关键工序验收应分节点、分阶段进行。验收节点的设定可根据工程项目的规模和特点,由参建各方于开工前商定,也可参照表 2 执行。表 2 各类工程阶段性(关键节点)验收计划表 序号工程类别验 收 阶 段验 收 部 位(工序)参加单位1城市高架桥1、30%桩基完成基础的桩基部分 检查2、首跨箱梁预应力张拉检查3、50%上部结构完成下部结构、上部结构(已完成部分)参建四方验收4、100%桩基完成基础(前次验收后的完成部分)参建四方验收5、100%上部结构完成下部结构、上部结构(前次验收后的完成部分)参建四方验收6、首批钢结构出厂制作检查7、首批钢结构安装检查2基坑结构1、首批地下连续墙检查2、基坑开挖条件验收基坑围护及地基处理(已完成部分)参建四方验收3、底板钢筋绑扎底板钢筋(已完...
