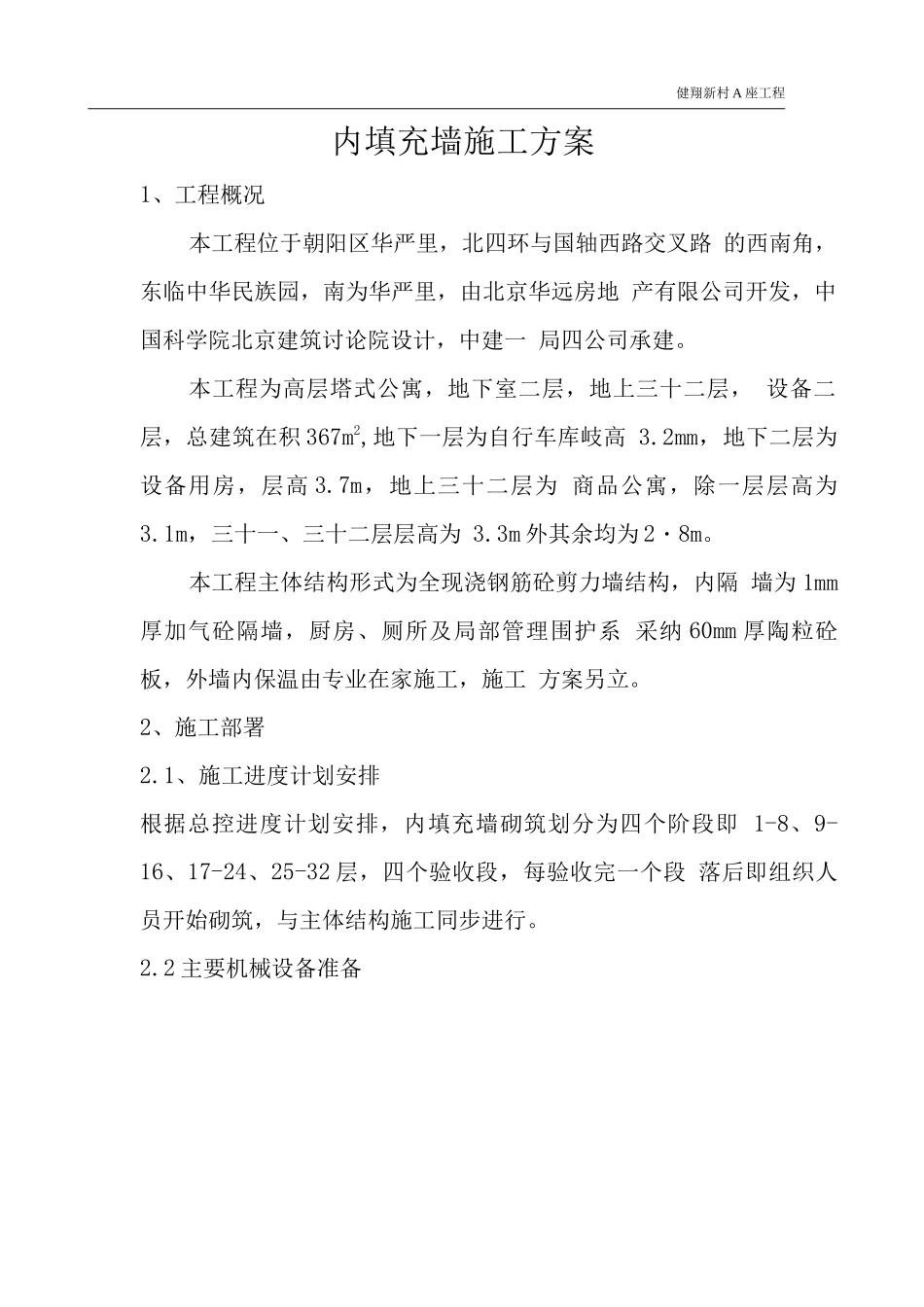

健翔新村 A 座工程内填充墙施工方案1、工程概况本工程位于朝阳区华严里,北四环与国轴西路交叉路 的西南角,东临中华民族园,南为华严里,由北京华远房地 产有限公司开发,中国科学院北京建筑讨论院设计,中建一 局四公司承建
本工程为高层塔式公寓,地下室二层,地上三十二层, 设备二层,总建筑在积 367m2,地下一层为自行车库岐高 3
2mm,地下二层为设备用房,层高 3
7m,地上三十二层为 商品公寓,除一层层高为3
1m,三十一、三十二层层高为 3
3m 外其余均为 2・8m
本工程主体结构形式为全现浇钢筋砼剪力墙结构,内隔 墙为 1mm厚加气砼隔墙,厨房、厕所及局部管理围护系 采纳 60mm 厚陶粒砼板,外墙内保温由专业在家施工,施工 方案另立
2、施工部署2
1、施工进度计划安排根据总控进度计划安排,内填充墙砌筑划分为四个阶段即 1-8、9-16、17-24、25-32 层,四个验收段,每验收完一个段 落后即组织人员开始砌筑,与主体结构施工同步进行
2 主要机械设备准备主要施工机械设备需用量一览表名称型号单位数量功率(kw )备注搅拌机J350台211
x52双笼电梯宝达台122垂直运输塔吊23B台1配合砂浆机325L台15
5电焊机BX-5台120焊拉接筋 用水泵2DC x 56台17
3 劳动力需用量计划表 劳动力需用量计划表如下;工种干部瓦工安装 工力工电焊 工木工钢筋工配套其它人 数153515101428103、施工分类a、 加气砼隔墙材料:加气砼块,强度容重b、 陶粒砼板隔墙材料:陶粒板,强度容重配巾 14 园钢4、主要项目施工方法4
1、加气砼隔墙4
1 施工工艺4
2 材料要求4

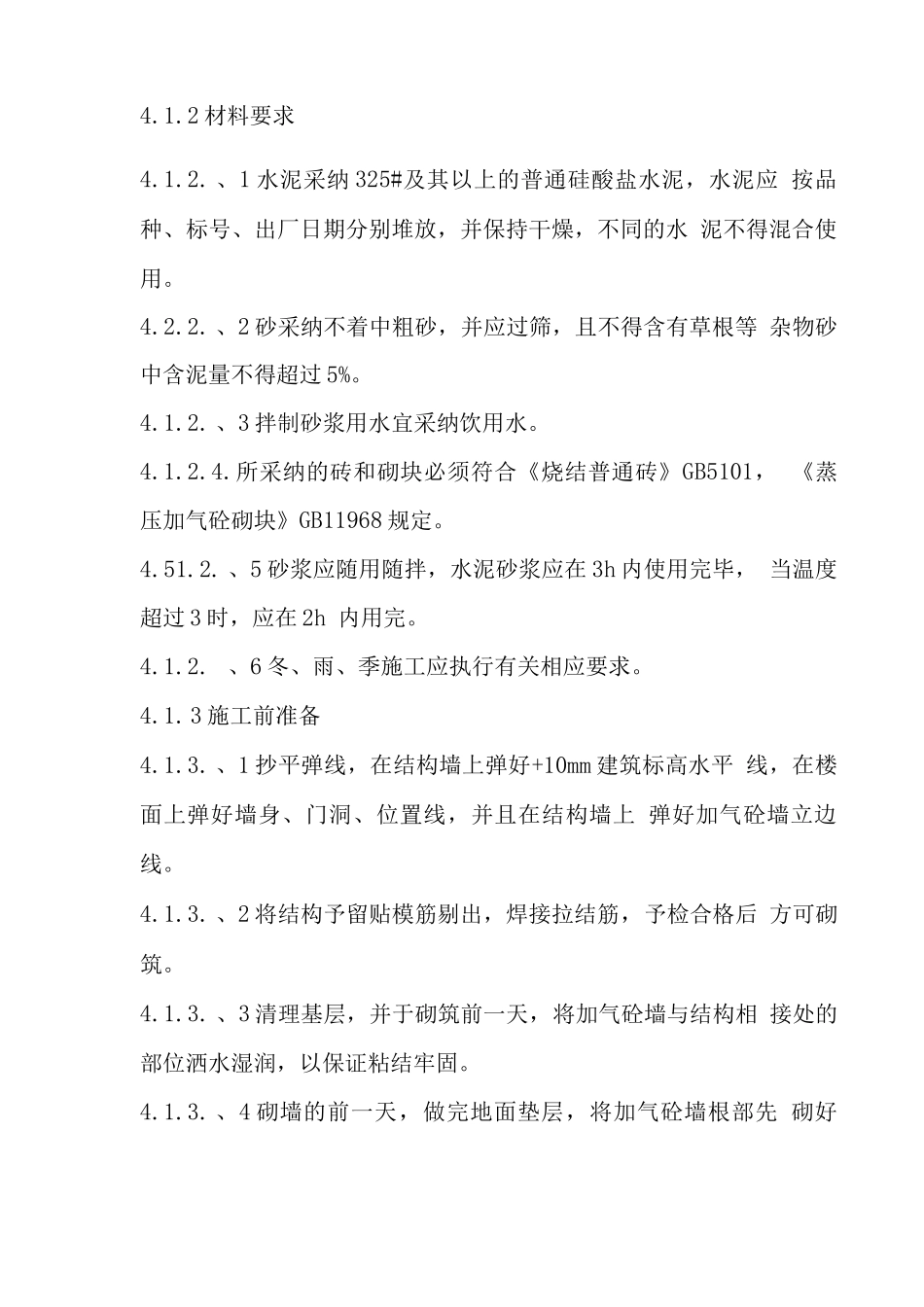

、1 水泥采纳 325#及其以上的普通硅酸盐水泥,水泥应 按品种、标号、出厂日期分别堆放,并保持干燥,不同的水 泥不得混合使用
