电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

内墙混合砂浆抹灰施工工艺及施工方法

内墙混合砂浆抹灰施工工艺及施工方法_第1页
1/1

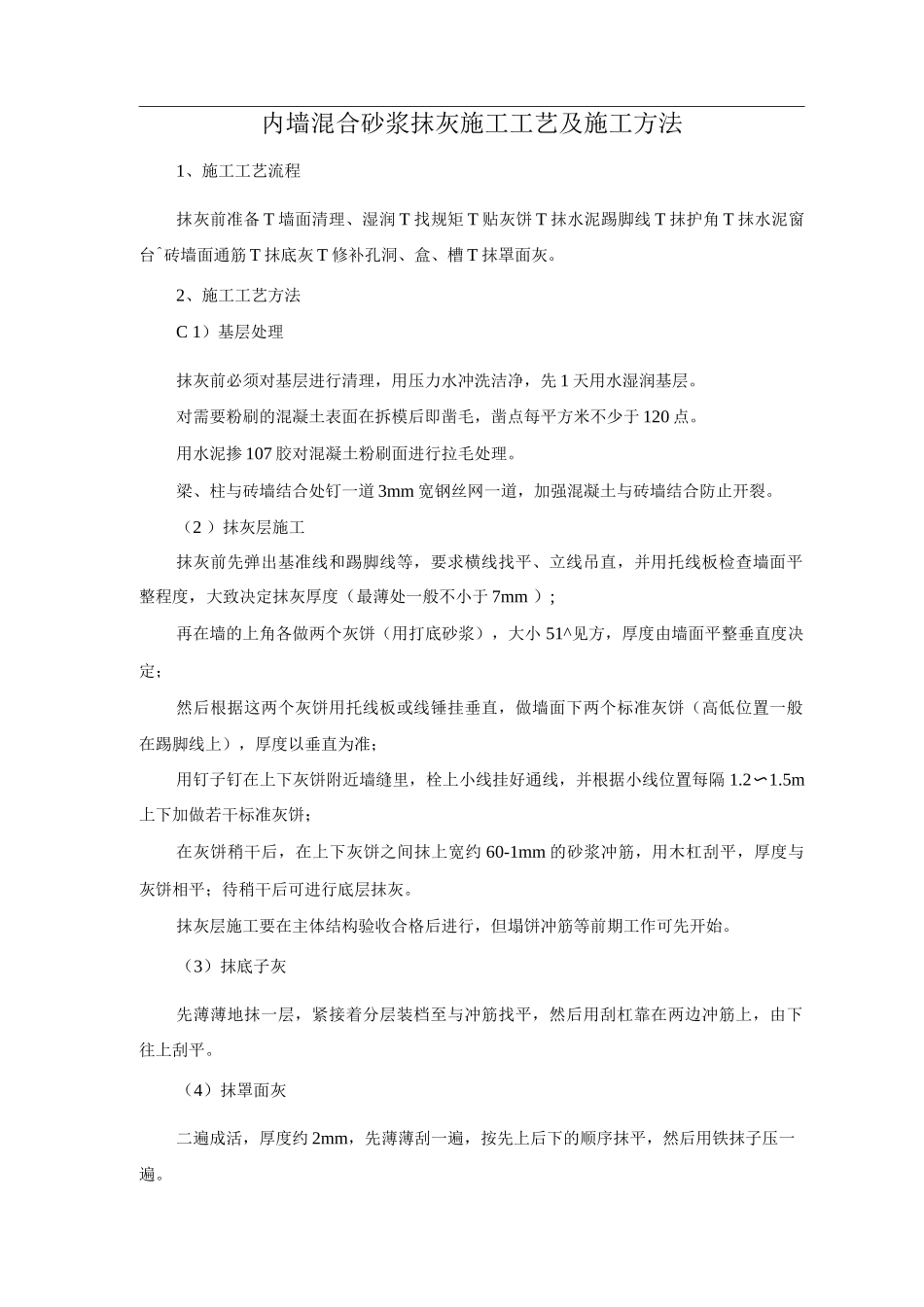

内墙混合砂浆抹灰施工工艺及施工方法1、施工工艺流程抹灰前准备 T 墙面清理、湿润 T 找规矩 T 贴灰饼 T 抹水泥踢脚线 T 抹护角 T 抹水泥窗台^砖墙面通筋 T 抹底灰 T 修补孔洞、盒、槽 T 抹罩面灰。2、施工工艺方法C 1)基层处理抹灰前必须对基层进行清理,用压力水冲洗洁净,先 1 天用水湿润基层。对需要粉刷的混凝土表面在拆模后即凿毛,凿点每平方米不少于 120 点。用水泥掺 107 胶对混凝土粉刷面进行拉毛处理。梁、柱与砖墙结合处钉一道 3mm 宽钢丝网一道,加强混凝土与砖墙结合防止开裂。(2 )抹灰层施工抹灰前先弹出基准线和踢脚线等,要求横线找平、立线吊直,并用托线板检查墙面平整程度,大致决定抹灰厚度(最薄处一般不小于 7mm );再在墙的上角各做两个灰饼(用打底砂浆),大小 51^见方,厚度由墙面平整垂直度决定;然后根据这两个灰饼用托线板或线锤挂垂直,做墙面下两个标准灰饼(高低位置一般在踢脚线上),厚度以垂直为准;用钉子钉在上下灰饼附近墙缝里,栓上小线挂好通线,并根据小线位置每隔 1.2〜1.5m上下加做若干标准灰饼;在灰饼稍干后,在上下灰饼之间抹上宽约 60-1mm 的砂浆冲筋,用木杠刮平,厚度与灰饼相平;待稍干后可进行底层抹灰。抹灰层施工要在主体结构验收合格后进行,但塌饼冲筋等前期工作可先开始。(3)抹底子灰先薄薄地抹一层,紧接着分层装档至与冲筋找平,然后用刮杠靠在两边冲筋上,由下往上刮平。(4)抹罩面灰二遍成活,厚度约 2mm,先薄薄刮一遍,按先上后下的顺序抹平,然后用铁抹子压一遍。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

内墙混合砂浆抹灰施工工艺及施工方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
