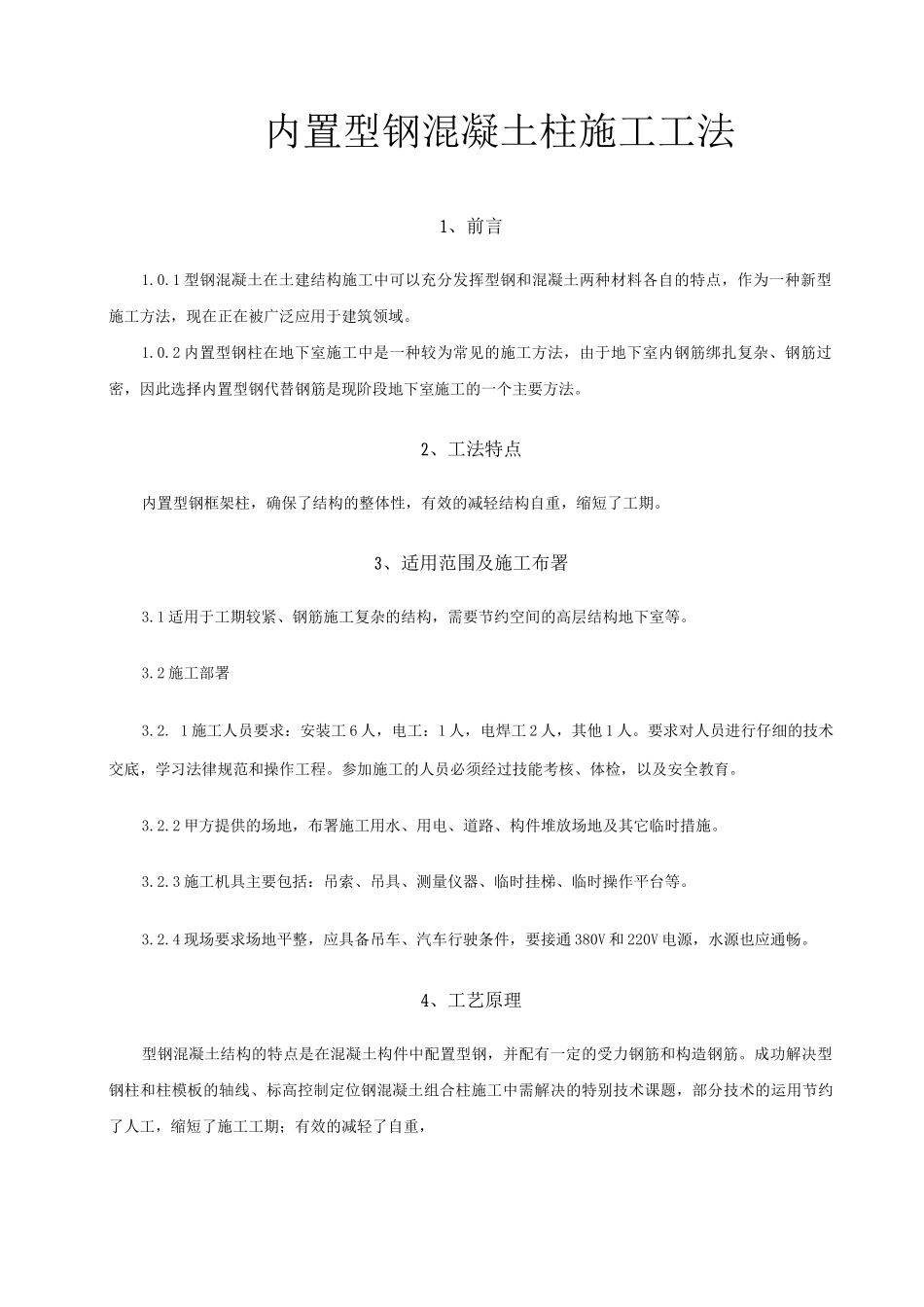

内置型钢混凝土柱施工工法1、前言1
1 型钢混凝土在土建结构施工中可以充分发挥型钢和混凝土两种材料各自的特点,作为一种新型施工方法,现在正在被广泛应用于建筑领域
2 内置型钢柱在地下室施工中是一种较为常见的施工方法,由于地下室内钢筋绑扎复杂、钢筋过密,因此选择内置型钢代替钢筋是现阶段地下室施工的一个主要方法
2、工法特点内置型钢框架柱,确保了结构的整体性,有效的减轻结构自重,缩短了工期
3、适用范围及施工布署3
1 适用于工期较紧、钢筋施工复杂的结构,需要节约空间的高层结构地下室等
2 施工部署3
1 施工人员要求:安装工 6 人,电工:1 人,电焊工 2 人,其他 1 人
要求对人员进行仔细的技术交底,学习法律规范和操作工程
参加施工的人员必须经过技能考核、体检,以及安全教育
2 甲方提供的场地,布署施工用水、用电、道路、构件堆放场地及其它临时措施
3 施工机具主要包括:吊索、吊具、测量仪器、临时挂梯、临时操作平台等
4 现场要求场地平整,应具备吊车、汽车行驶条件,要接通 380V 和 220V 电源,水源也应通畅
4、工艺原理型钢混凝土结构的特点是在混凝土构件中配置型钢,并配有一定的受力钢筋和构造钢筋
成功解决型钢柱和柱模板的轴线、标高控制定位钢混凝土组合柱施工中需解决的特别技术课题,部分技术的运用节约了人工,缩短了施工工期;有效的减轻了自重,5、施工工艺流程及操作要点5

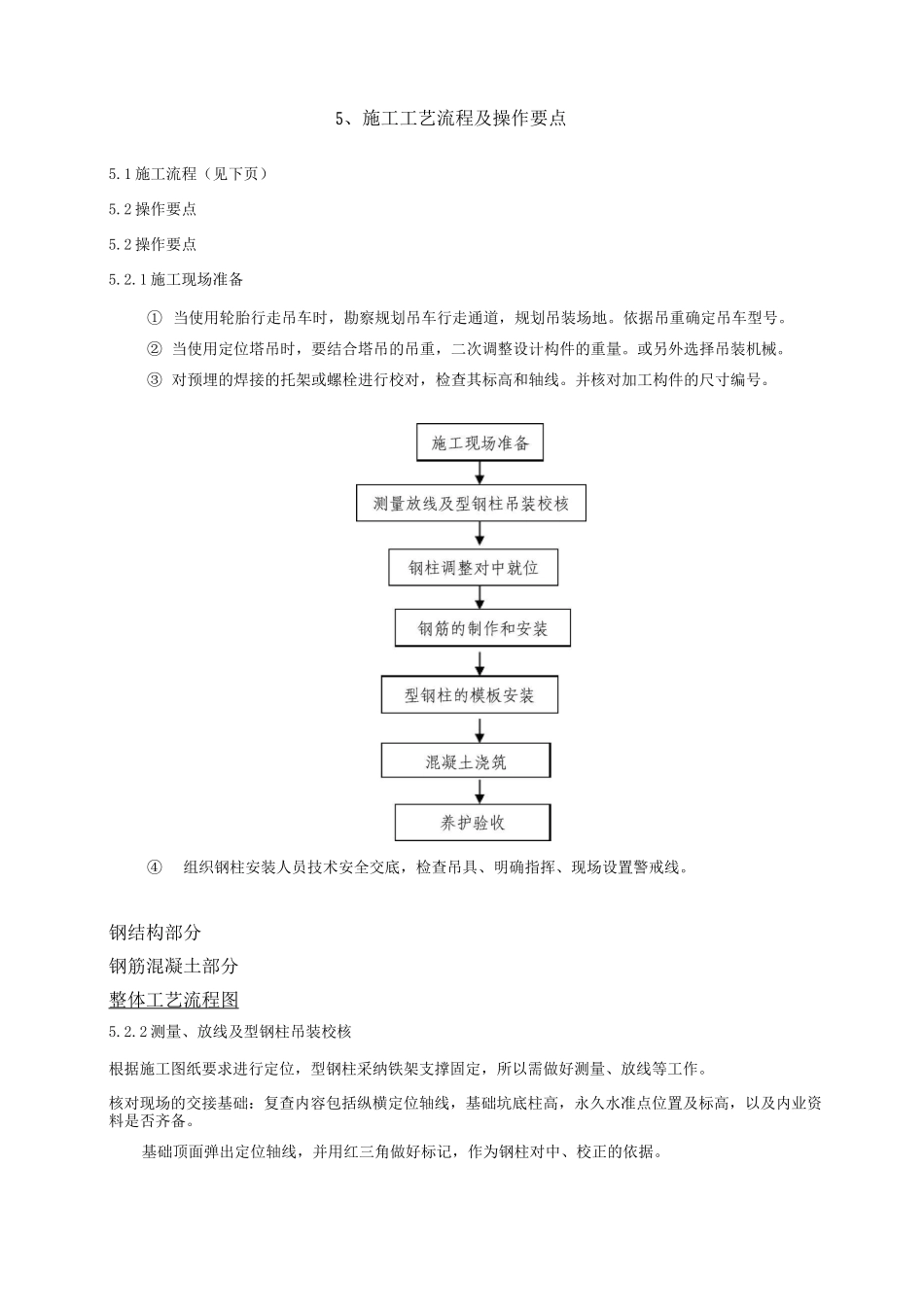

1 施工流程(见下页)5

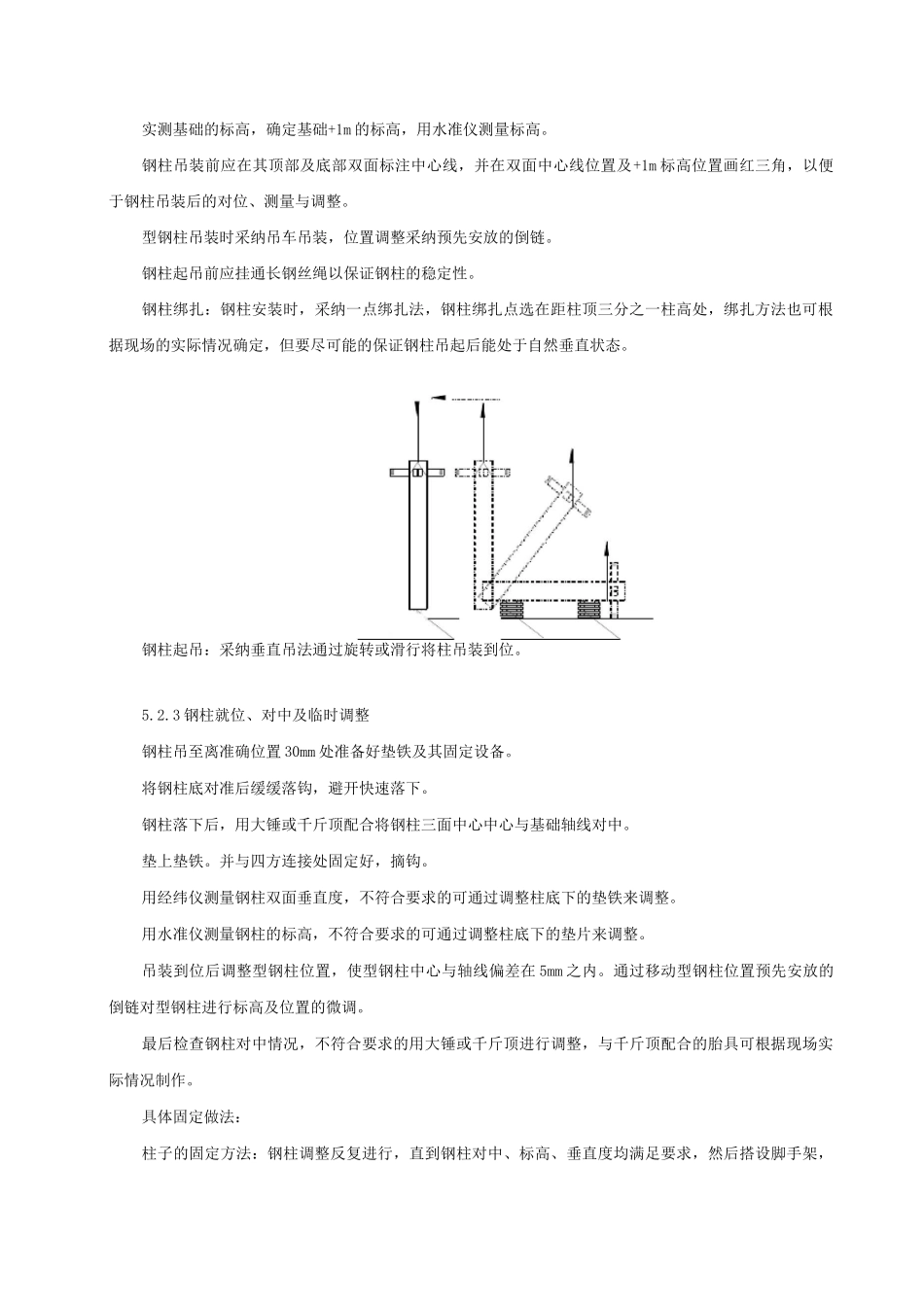

2 操作要点5
2 操作要点5
1 施工现场准备① 当使用轮胎行走吊车时,勘察规划吊车行走通道,规划吊装场地
依据吊重确定吊车型号
② 当使用定位塔吊时,要结合塔吊的吊重,二次调整设计构件的重量
或另外选择吊装机械
③ 对预埋的焊接的托架或螺栓进行校对,检查其标高和轴线
并核对加工构件的尺寸编号
④组织钢柱安装人员技术安全交底
