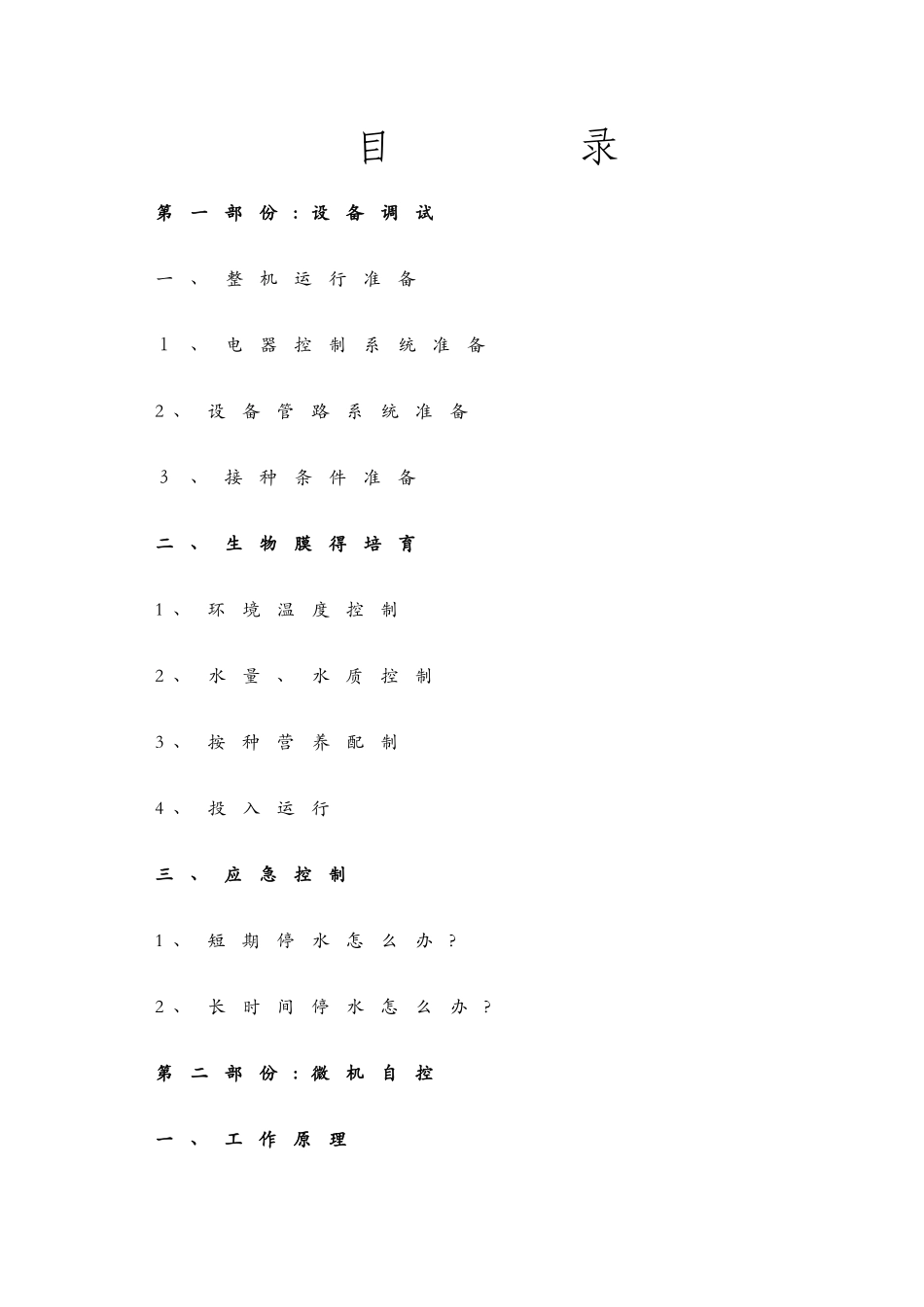

目 录第一部份: 设备调试一、整机运行准备1、电器控制系统准备2 、设备管路系统准备3、接种条件准备二、生物膜得培育1 、环境温度控制2 、水量、水质控制3 、按种营养配制4 、投入运行三、应急控制1 、短期停水怎么办

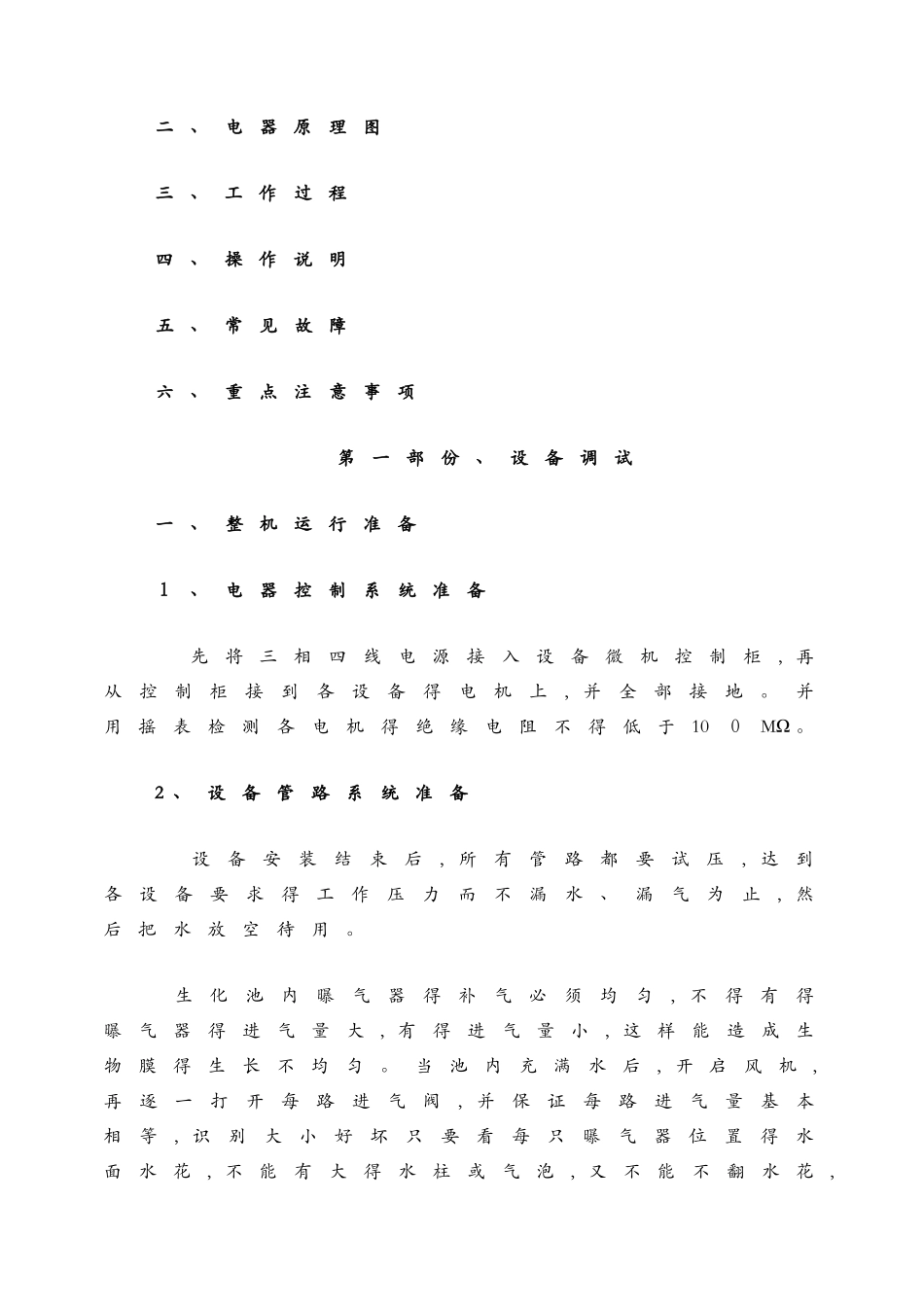

2 、长时间停水怎么办
第二部份: 微机自控一、工作原理二、电器原理图三、工作过程四、操作说明五、常见故障六、重点注意事项第一部份、设备调试一、整机运行准备1、电器控制系统准备 先将三相四线电源接入设备微机控制柜, 再从控制柜接到各设备得电机上, 并全部接地
并用摇表检测各电机得绝缘电阻不得低于100MΩ
2 、设备管路系统准备 设备安装结束后, 所有管路都要试压, 达到各设备要求得工作压力而不漏水、漏气为止, 然后把水放空待用
生化池内曝气器得补气必须均匀, 不得有得曝气器得进气量大, 有得进气量小, 这样能造成生物膜得生长不均匀
当池内充满水后, 开启风机,再逐一打开每路进气阀, 并保证每路进气量基本相等, 识别大小好坏只要看每只曝气器位置得水面水花, 不能有大得水柱或气泡, 又不能不翻水花,如发现不翻水花时, 证明这块位置下得曝气器已堵塞而不起作用, 必须立即更换再开机, 因为正常挂膜后就不可再下池捡修, 第一次调试好后也不可能出现任何故障, 所以第一次调试一定要认真负责
3 、接种条件准备 准备接种用得菌泥, 在调试前可从日常排水沟中打捞, 假如没有这项条件时可采纳新奇大粪、鲜酵母粉, 面粉、氮肥培育, 具体数量根据每套设备规格得用量及参见用量表进行配置
以每1 立方水投加量计算:序材 料 名 称规 格 型 号数 量备 注01鲜酵母粉1Kg02面粉1Kg03鲜大粪100 0Kg04氮肥5 Kg注: 具体投加得数量根据现场调试得实际情况而定, 假如现场气温在20℃以上可以不加这些,可慢慢进水( 总水量得20%),也可以自然接种得
二、生物膜得培育
