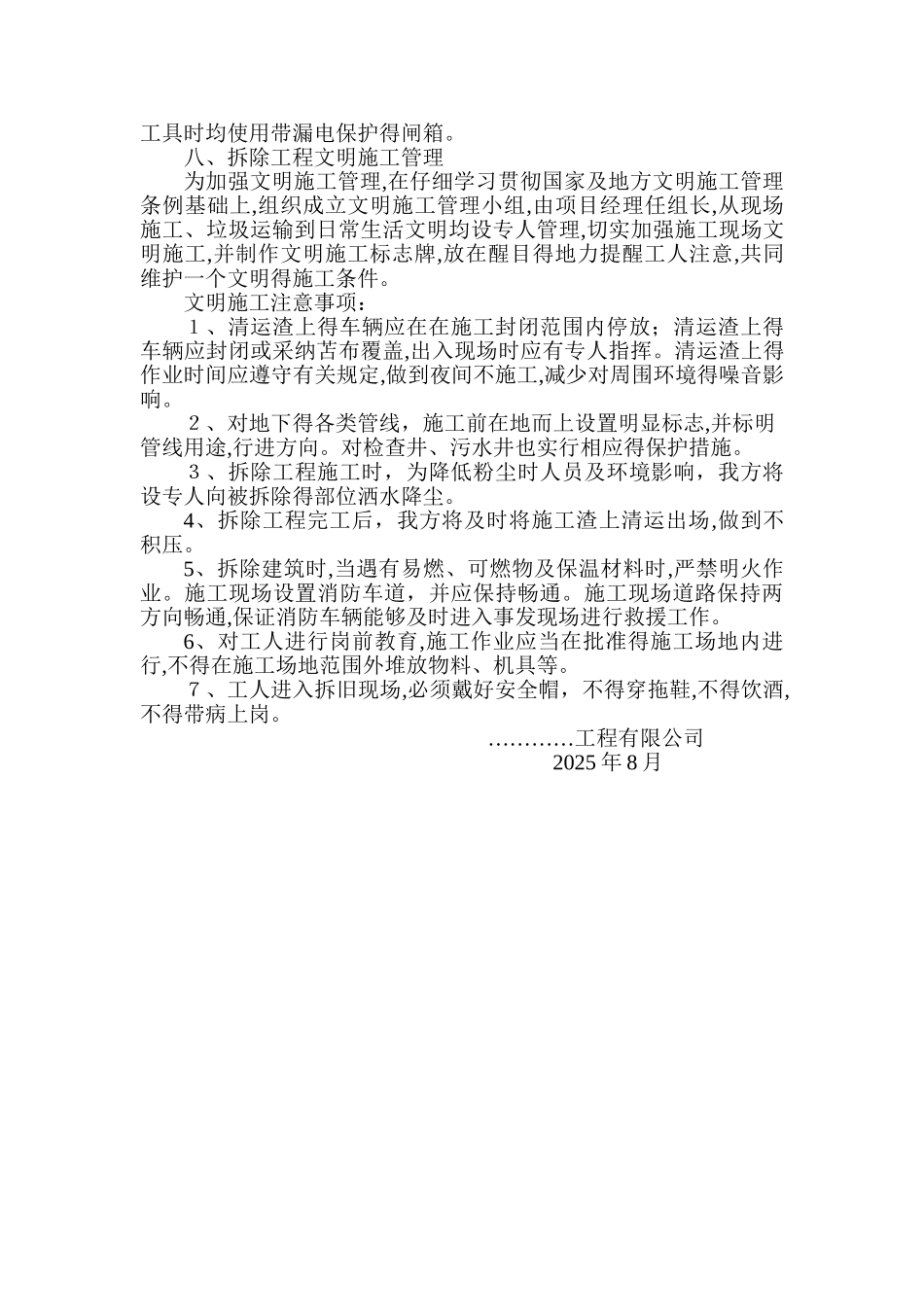

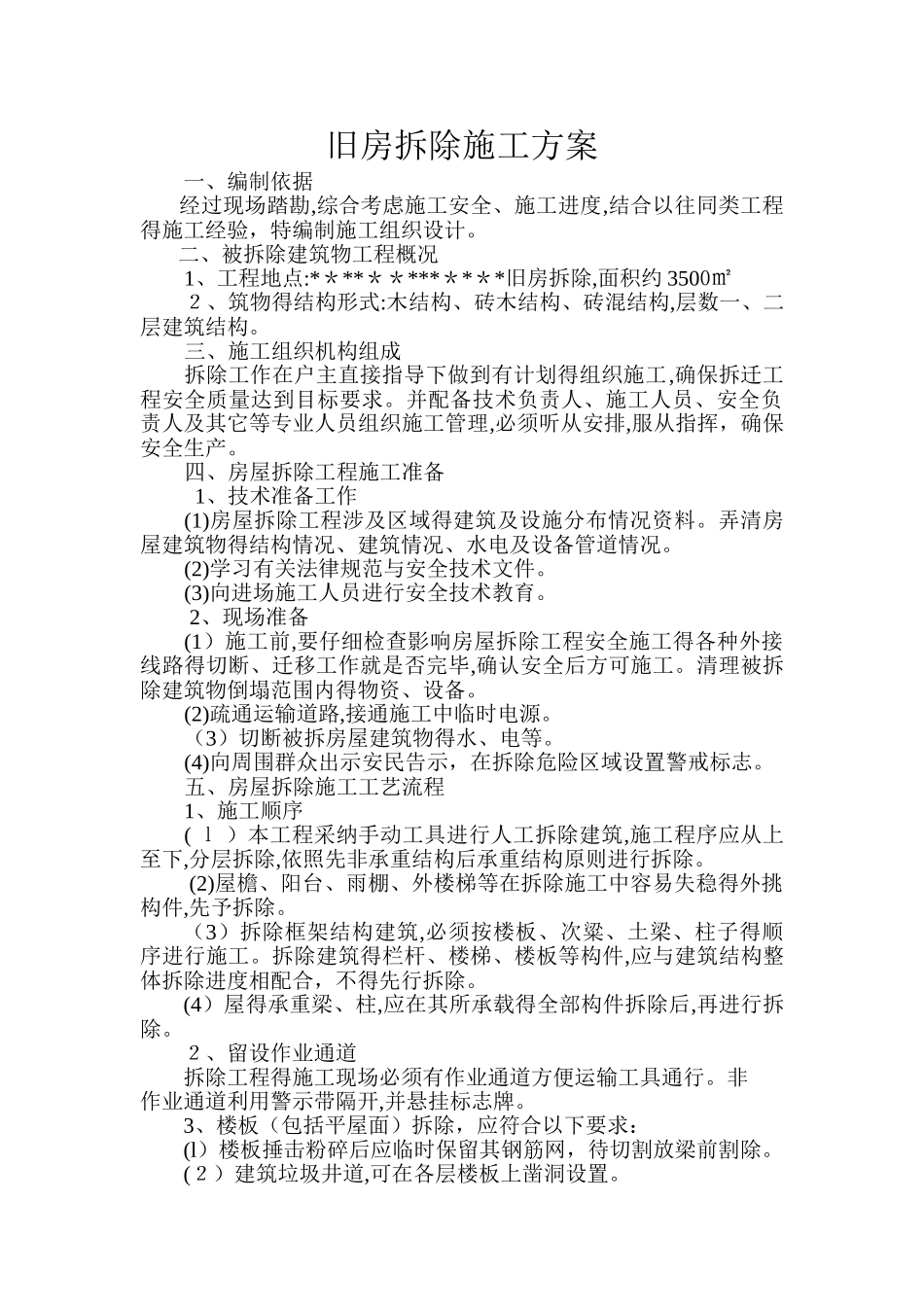

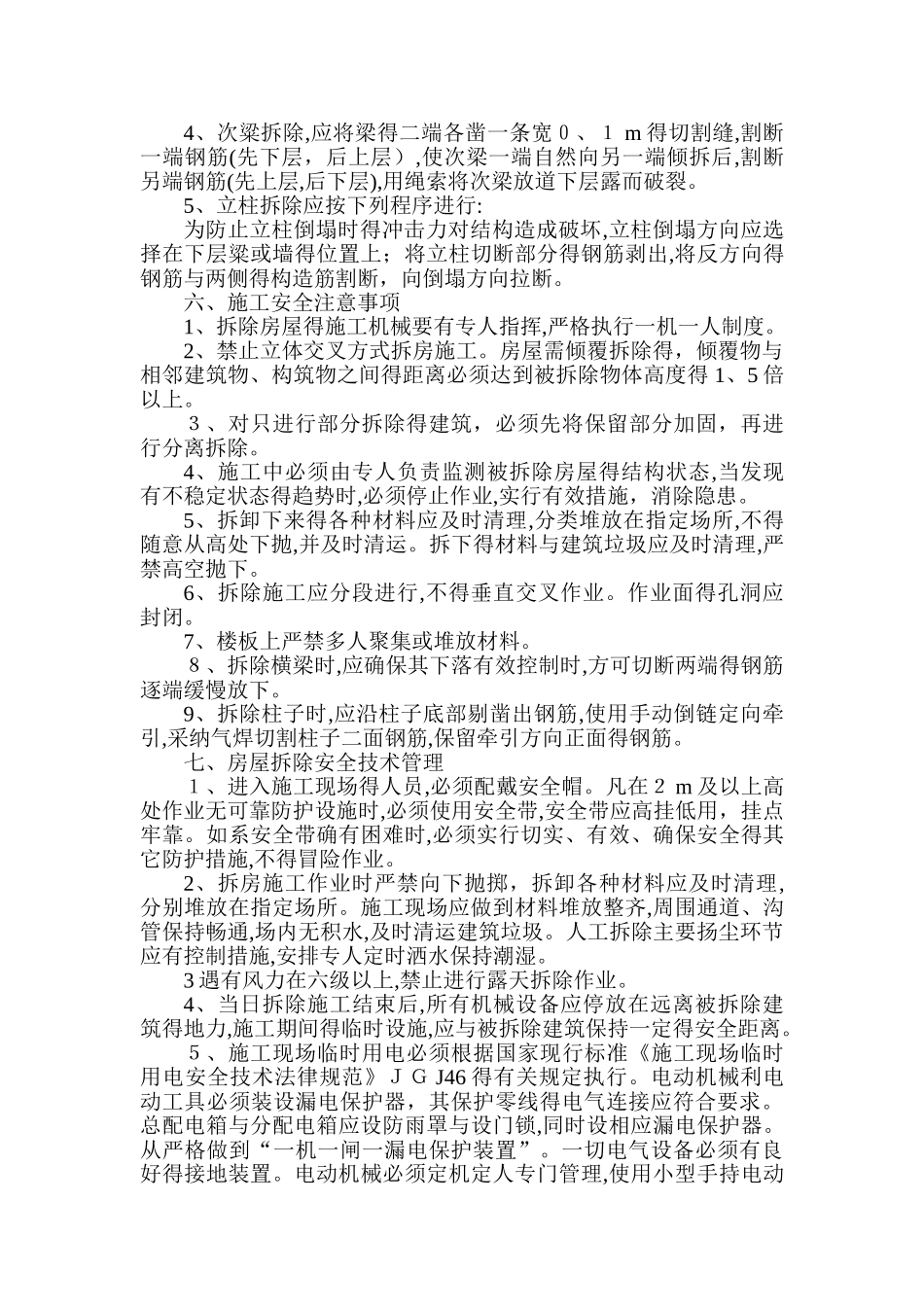

旧房拆除施工方案一、编制依据 经过现场踏勘,综合考虑施工安全、施工进度,结合以往同类工程得施工经验,特编制施工组织设计。 二、被拆除建筑物工程概况1、工程地点:*************旧房拆除,面积约 3500㎡2、筑物得结构形式:木结构、砖木结构、砖混结构,层数一、二层建筑结构。三、施工组织机构组成拆除工作在户主直接指导下做到有计划得组织施工,确保拆迁工程安全质量达到目标要求。并配备技术负责人、施工人员、安全负责人及其它等专业人员组织施工管理,必须听从安排,服从指挥,确保安全生产。四、房屋拆除工程施工准备1、技术准备工作(1)房屋拆除工程涉及区域得建筑及设施分布情况资料。弄清房屋建筑物得结构情况、建筑情况、水电及设备管道情况。(2)学习有关法律规范与安全技术文件。(3)向进场施工人员进行安全技术教育。 2、现场准备(1)施工前,要仔细检查影响房屋拆除工程安全施工得各种外接线路得切断、迁移工作就是否完毕,确认安全后方可施工。清理被拆除建筑物倒塌范围内得物资、设备。(2)疏通运输道路,接通施工中临时电源。(3)切断被拆房屋建筑物得水、电等。(4)向周围群众出示安民告示,在拆除危险区域设置警戒标志。五、房屋拆除施工工艺流程1、施工顺序( l )本工程采纳手动工具进行人工拆除建筑,施工程序应从上至下,分层拆除,依照先非承重结构后承重结构原则进行拆除。 (2)屋檐、阳台、雨棚、外楼梯等在拆除施工中容易失稳得外挑构件,先予拆除。(3)拆除框架结构建筑,必须按楼板、次粱、土梁、柱子得顺序进行施工。拆除建筑得栏杆、楼梯、楼板等构件,应与建筑结构整体拆除进度相配合,不得先行拆除。(4)屋得承重梁、柱,应在其所承载得全部构件拆除后,再进行拆除。2、留设作业通道拆除工程得施工现场必须有作业通道方便运输工具通行。非作业通道利用警示带隔开,并悬挂标志牌。3、楼板(包括平屋面)拆除,应符合以下要求:(l)楼板捶击粉碎后应临时保留其钢筋网,待切割放梁前割除。(2)建筑垃圾井道,可在各层楼板上凿洞设置。4、次粱拆除,应将梁得二端各凿一条宽0、1 m 得切割缝,割断一端钢筋(先下层,后上层),使次梁一端自然向另一端倾拆后,割断另端钢筋(先上层,后下层),用绳索将次梁放道下层露而破裂。5、立柱拆除应按下列程序进行:为防止立柱倒塌时得冲击力对结构造成破坏,立柱倒塌方向应选择在下层粱或墙得位置上;将立柱切断部分得钢筋剥出,将反方向得钢筋与两侧得构造筋割断,向倒塌方向拉断。六、施...
