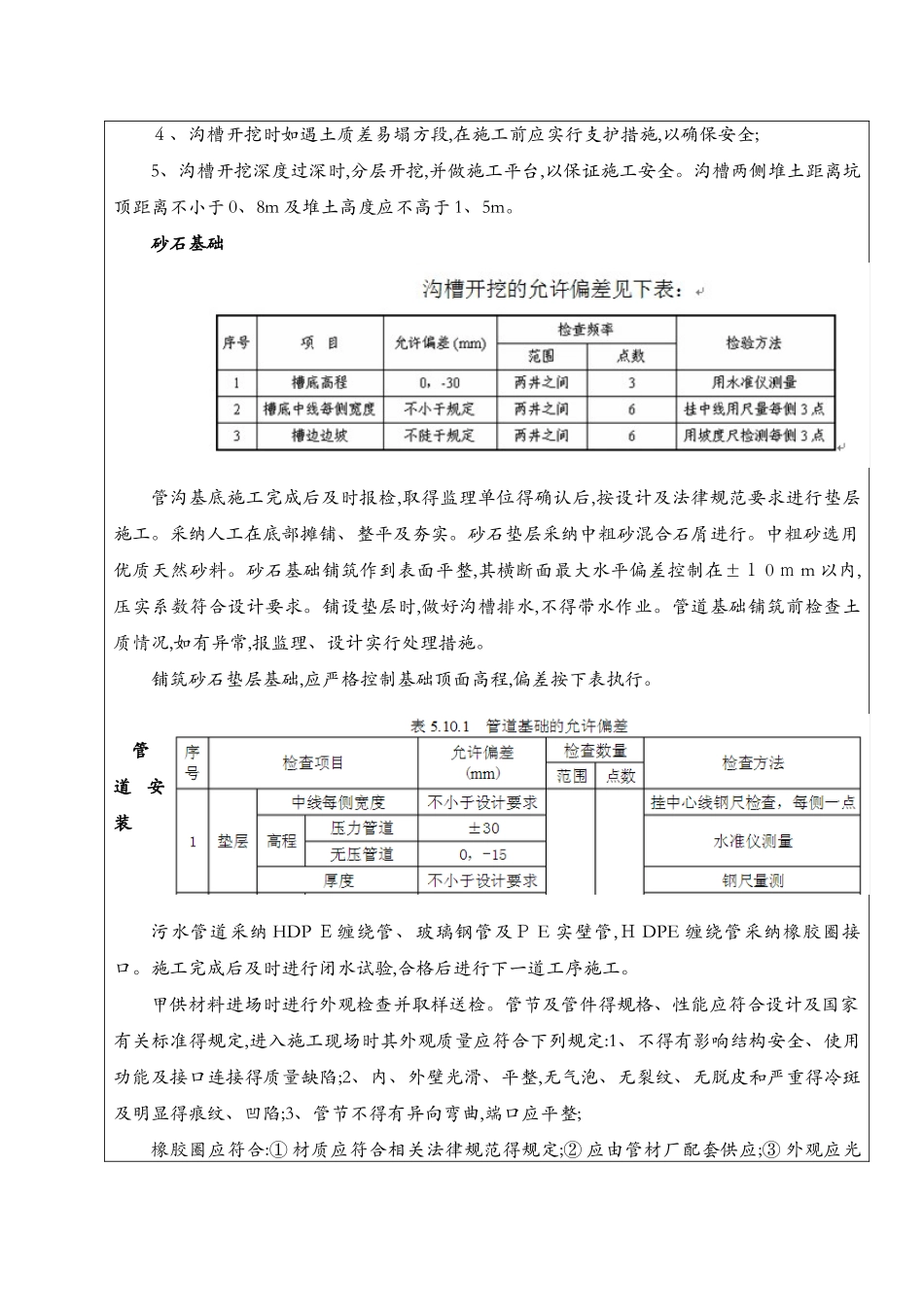

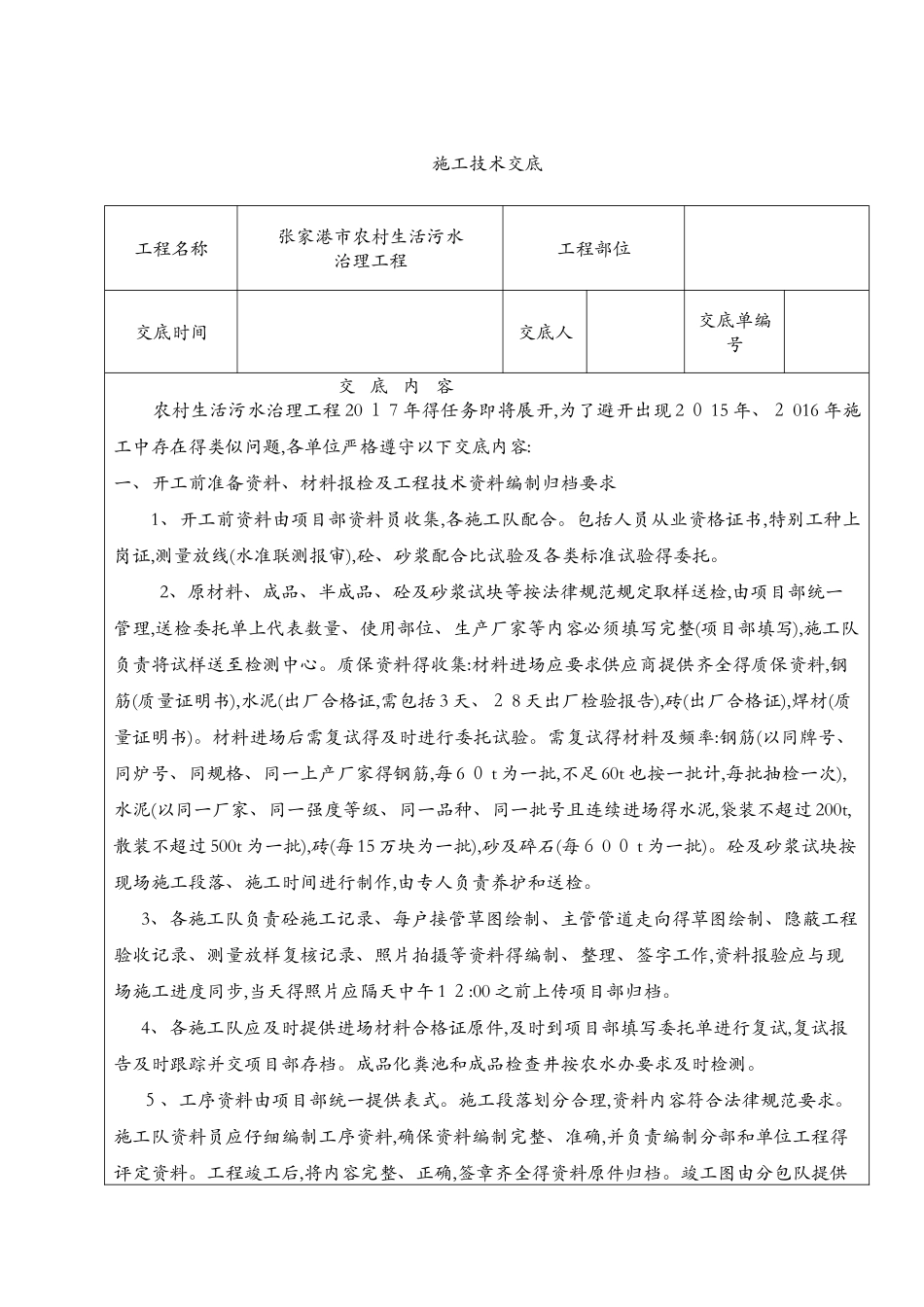

施工技术交底工程名称张家港市农村生活污水治理工程工程部位交底时间交底人交底单编号交 底 内 容 农村生活污水治理工程 20 1 7 年得任务即将展开,为了避开出现 2 0 15 年、2 016 年施工中存在得类似问题,各单位严格遵守以下交底内容:一、开工前准备资料、材料报检及工程技术资料编制归档要求 1、开工前资料由项目部资料员收集,各施工队配合。包括人员从业资格证书,特别工种上岗证,测量放线(水准联测报审),砼、砂浆配合比试验及各类标准试验得委托。2、原材料、成品、半成品、砼及砂浆试块等按法律规范规定取样送检,由项目部统一管理,送检委托单上代表数量、使用部位、生产厂家等内容必须填写完整(项目部填写),施工队负责将试样送至检测中心。质保资料得收集:材料进场应要求供应商提供齐全得质保资料,钢筋(质量证明书),水泥(出厂合格证,需包括 3 天、2 8 天出厂检验报告),砖(出厂合格证),焊材(质量证明书)。材料进场后需复试得及时进行委托试验。需复试得材料及频率:钢筋(以同牌号、同炉号、同规格、同一上产厂家得钢筋,每 6 0 t 为一批,不足 60t 也按一批计,每批抽检一次),水泥(以同一厂家、同一强度等级、同一品种、同一批号且连续进场得水泥,袋装不超过 200t,散装不超过 500t 为一批),砖(每 15 万块为一批),砂及碎石(每6 0 0 t 为一批)。砼及砂浆试块按现场施工段落、施工时间进行制作,由专人负责养护和送检。3、各施工队负责砼施工记录、每户接管草图绘制、主管管道走向得草图绘制、隐蔽工程验收记录、测量放样复核记录、照片拍摄等资料得编制、整理、签字工作,资料报验应与现场施工进度同步,当天得照片应隔天中午 1 2:00 之前上传项目部归档。4、各施工队应及时提供进场材料合格证原件,及时到项目部填写委托单进行复试,复试报告及时跟踪并交项目部存档。成品化粪池和成品检查井按农水办要求及时检测。5、工序资料由项目部统一提供表式。施工段落划分合理,资料内容符合法律规范要求。施工队资料员应仔细编制工序资料,确保资料编制完整、准确,并负责编制分部和单位工程得评定资料。工程竣工后,将内容完整、正确,签章齐全得资料原件归档。竣工图由分包队提供平面草图,资料员收集汇编。 6、工程影像资料由分包单位负责拍摄搜集,各施工队应配备专职拍摄人员。拍摄人员必须接受培训,拍摄内容主要为现场实物质量控制和隐蔽工程验收(窨井每道工序得拍摄,每家每户支管得拍摄,主管每道工序得拍摄),特别...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

农村污水治理施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
