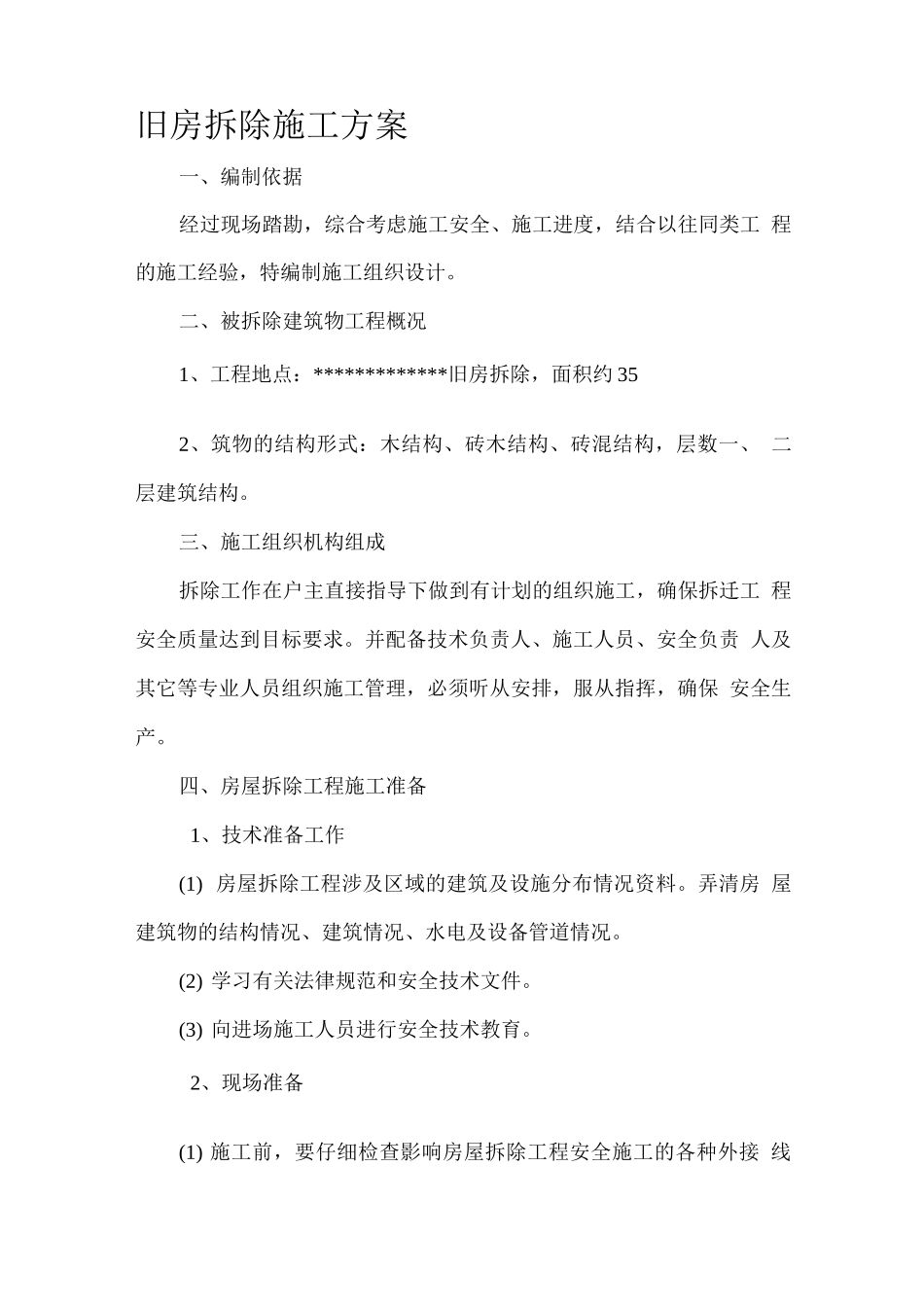

旧房拆除施工方案一、编制依据经过现场踏勘,综合考虑施工安全、施工进度,结合以往同类工 程的施工经验,特编制施工组织设计
二、被拆除建筑物工程概况1、工程地点:*************旧房拆除,面积约 352、筑物的结构形式:木结构、砖木结构、砖混结构,层数一、 二层建筑结构
三、施工组织机构组成拆除工作在户主直接指导下做到有计划的组织施工,确保拆迁工 程安全质量达到目标要求
并配备技术负责人、施工人员、安全负责 人及其它等专业人员组织施工管理,必须听从安排,服从指挥,确保 安全生产
四、房屋拆除工程施工准备1、技术准备工作(1) 房屋拆除工程涉及区域的建筑及设施分布情况资料
弄清房 屋建筑物的结构情况、建筑情况、水电及设备管道情况
(2) 学习有关法律规范和安全技术文件
(3) 向进场施工人员进行安全技术教育

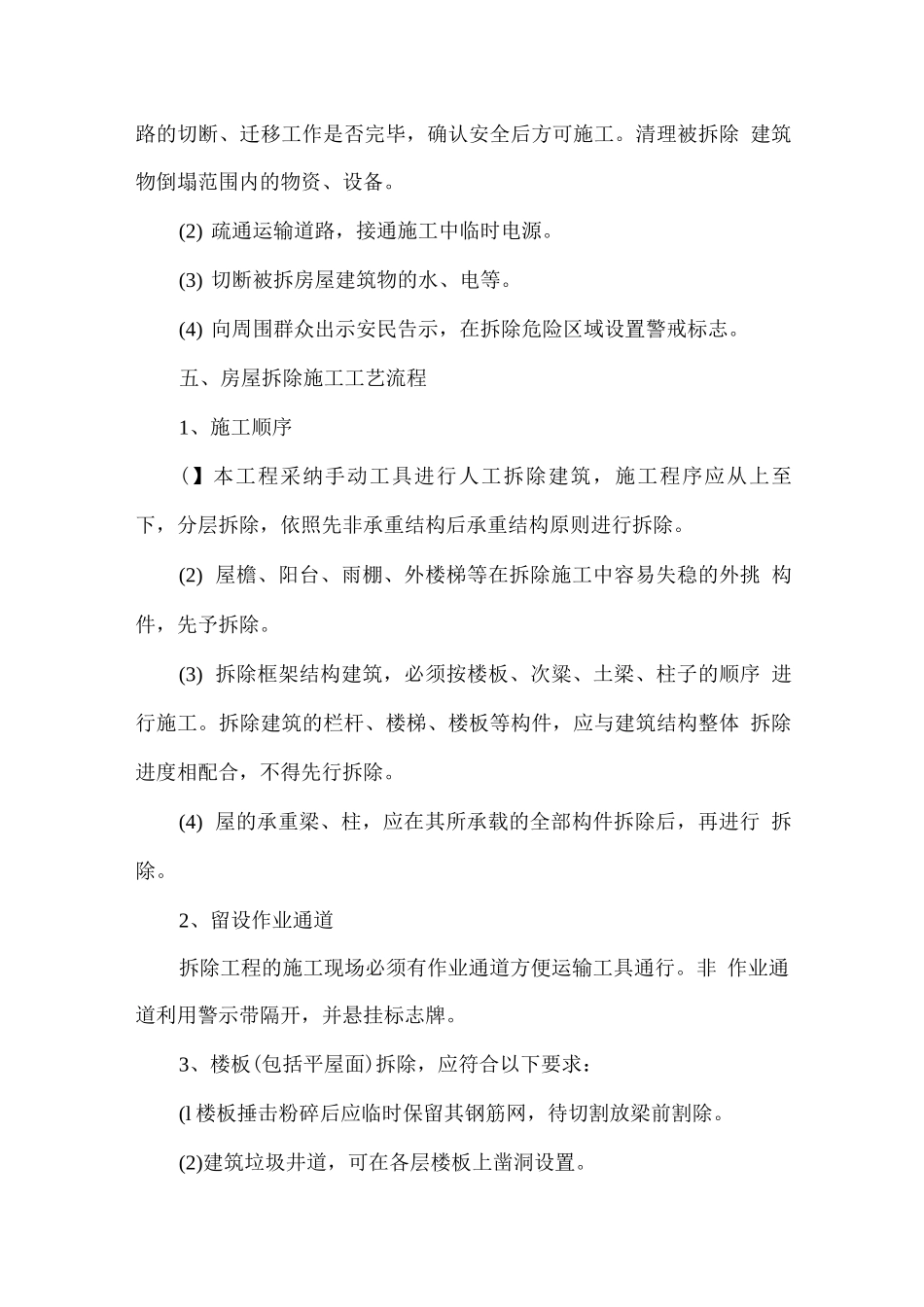

2、现场准备(1) 施工前,要仔细检查影响房屋拆除工程安全施工的各种外接 线路的切断、迁移工作是否完毕,确认安全后方可施工
清理被拆除 建筑物倒塌范围内的物资、设备
(2) 疏通运输道路,接通施工中临时电源
(3) 切断被拆房屋建筑物的水、电等
(4) 向周围群众出示安民告示,在拆除危险区域设置警戒标志
五、房屋拆除施工工艺流程1、施工顺序(】本工程采纳手动工具进行人工拆除建筑,施工程序应从上至 下,分层拆除,依照先非承重结构后承重结构原则进行拆除
(2) 屋檐、阳台、雨棚、外楼梯等在拆除施工中容易失稳的外挑 构件,先予拆除
(3) 拆除框架结构建筑,必须按楼板、次粱、土梁、柱子的顺序 进行施工
拆除建筑的栏杆、楼梯、楼板等构件,应与建筑结构整体 拆除进度相配合,不得先行拆除
(4) 屋的承重梁、柱,应在其所承载的全部构件拆除后,再进行 拆除
2、留设作业通道拆除工程的施工现场必须有作业通道方便运输工具通行
非 作业通道利用警示带隔开,并悬挂标志牌
3、楼板(包括平
