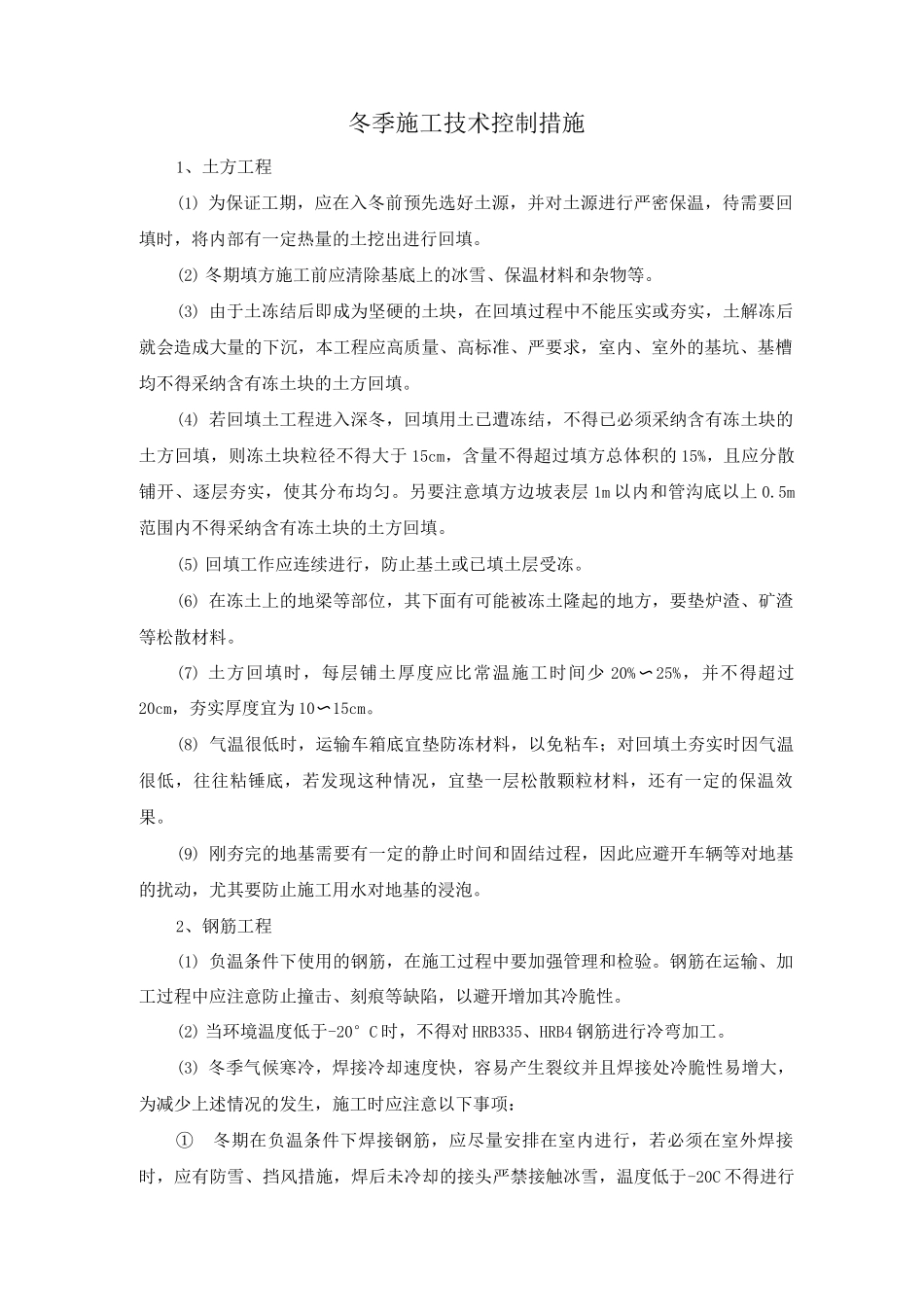

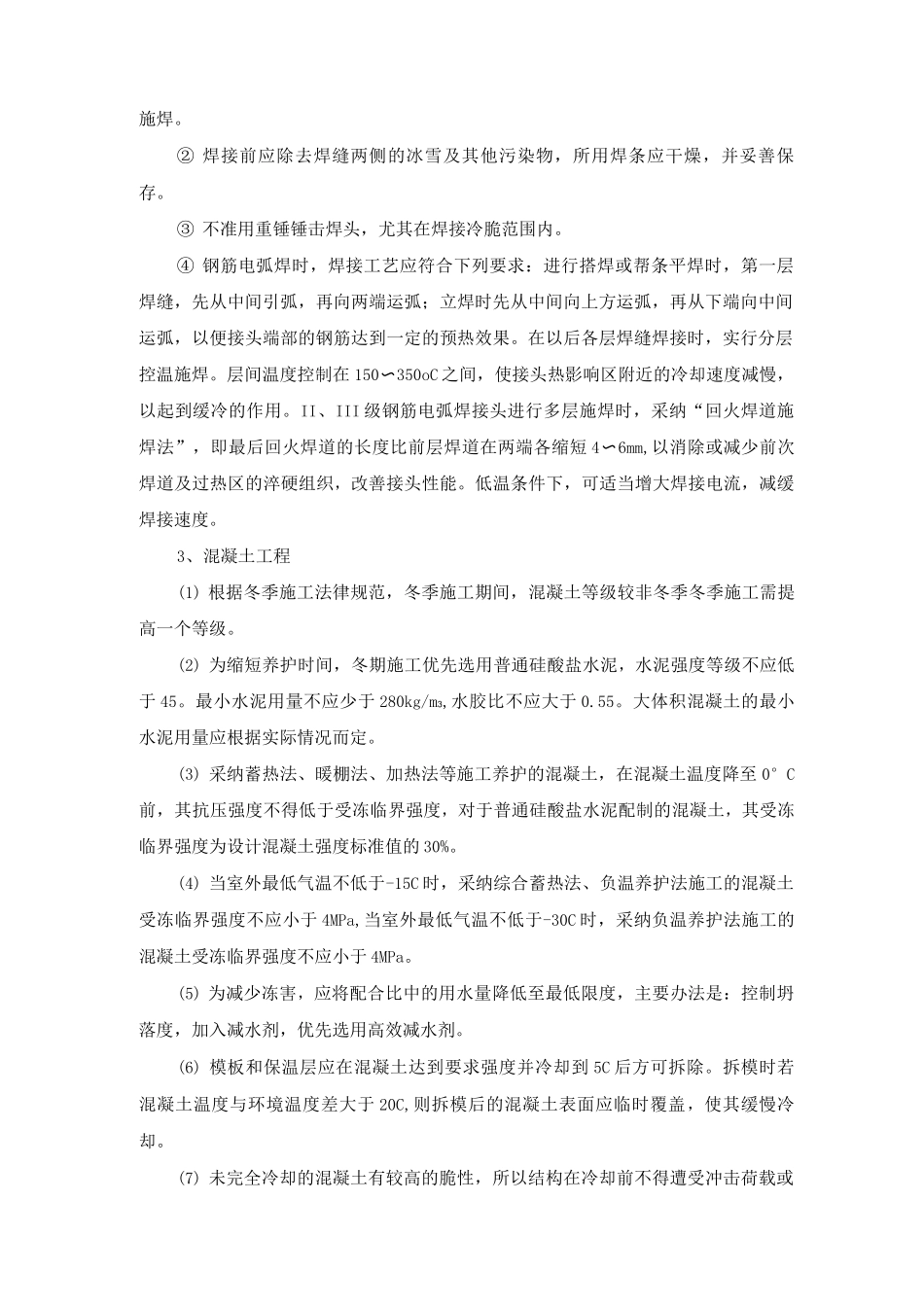

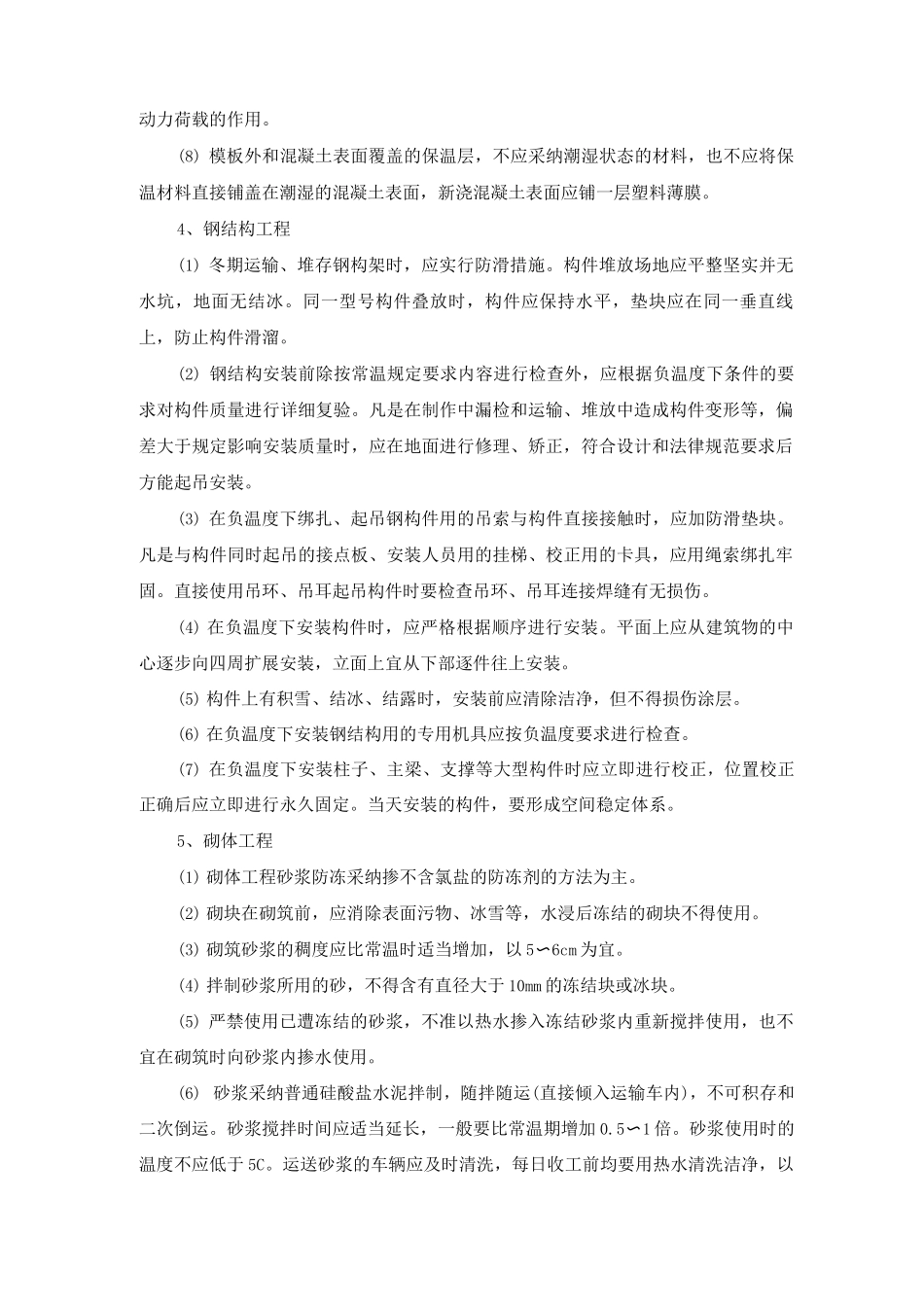

冬季施工技术控制措施1、土方工程(1) 为保证工期,应在入冬前预先选好土源,并对土源进行严密保温,待需要回填时,将内部有一定热量的土挖出进行回填。(2) 冬期填方施工前应清除基底上的冰雪、保温材料和杂物等。(3) 由于土冻结后即成为坚硬的土块,在回填过程中不能压实或夯实,土解冻后就会造成大量的下沉,本工程应高质量、高标准、严要求,室内、室外的基坑、基槽均不得采纳含有冻土块的土方回填。(4) 若回填土工程进入深冬,回填用土已遭冻结,不得已必须采纳含有冻土块的土方回填,则冻土块粒径不得大于 15cm,含量不得超过填方总体积的 15%,且应分散铺开、逐层夯实,使其分布均匀。另要注意填方边坡表层 1m 以内和管沟底以上 0.5m范围内不得采纳含有冻土块的土方回填。(5) 回填工作应连续进行,防止基土或已填土层受冻。(6) 在冻土上的地梁等部位,其下面有可能被冻土隆起的地方,要垫炉渣、矿渣等松散材料。(7) 土方回填时,每层铺土厚度应比常温施工时间少 20%〜25%,并不得超过20cm,夯实厚度宜为 10〜15cm。(8) 气温很低时,运输车箱底宜垫防冻材料,以免粘车;对回填土夯实时因气温很低,往往粘锤底,若发现这种情况,宜垫一层松散颗粒材料,还有一定的保温效果。(9) 刚夯完的地基需要有一定的静止时间和固结过程,因此应避开车辆等对地基的扰动,尤其要防止施工用水对地基的浸泡。2、钢筋工程(1) 负温条件下使用的钢筋,在施工过程中要加强管理和检验。钢筋在运输、加工过程中应注意防止撞击、刻痕等缺陷,以避开增加其冷脆性。(2) 当环境温度低于-20°C 时,不得对 HRB335、HRB4 钢筋进行冷弯加工。(3) 冬季气候寒冷,焊接冷却速度快,容易产生裂纹并且焊接处冷脆性易增大,为减少上述情况的发生,施工时应注意以下事项:①冬期在负温条件下焊接钢筋,应尽量安排在室内进行,若必须在室外焊接时,应有防雪、挡风措施,焊后未冷却的接头严禁接触冰雪,温度低于-20C 不得进行施焊。② 焊接前应除去焊缝两侧的冰雪及其他污染物,所用焊条应干燥,并妥善保存。③ 不准用重锤锤击焊头,尤其在焊接冷脆范围内。④ 钢筋电弧焊时,焊接工艺应符合下列要求:进行搭焊或帮条平焊时,第一层焊缝,先从中间引弧,再向两端运弧;立焊时先从中间向上方运弧,再从下端向中间运弧,以便接头端部的钢筋达到一定的预热效果。在以后各层焊缝焊接时,实行分层控温施焊。层间温度控制在 150〜350oC 之间,使接头热影响区附近...
