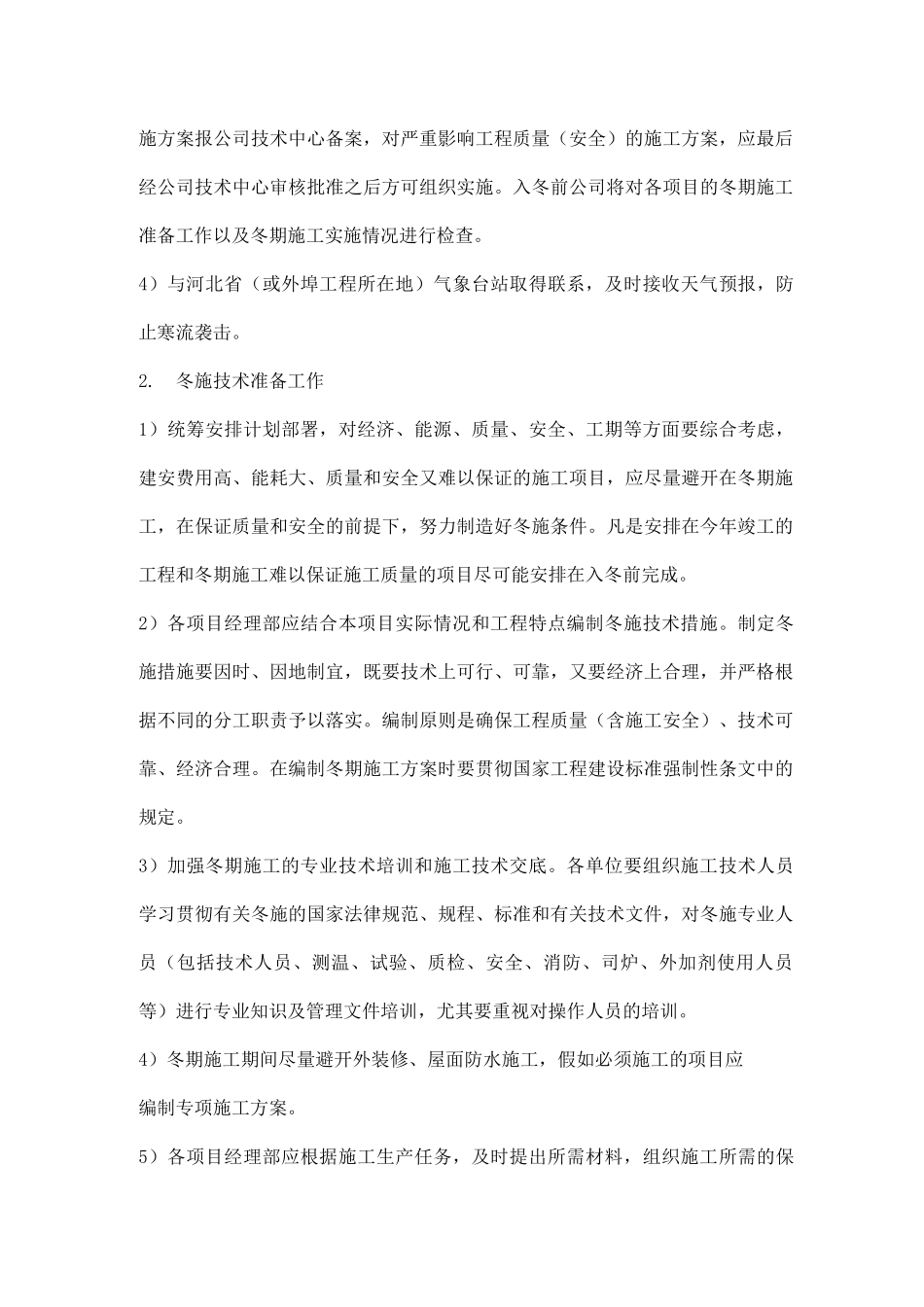

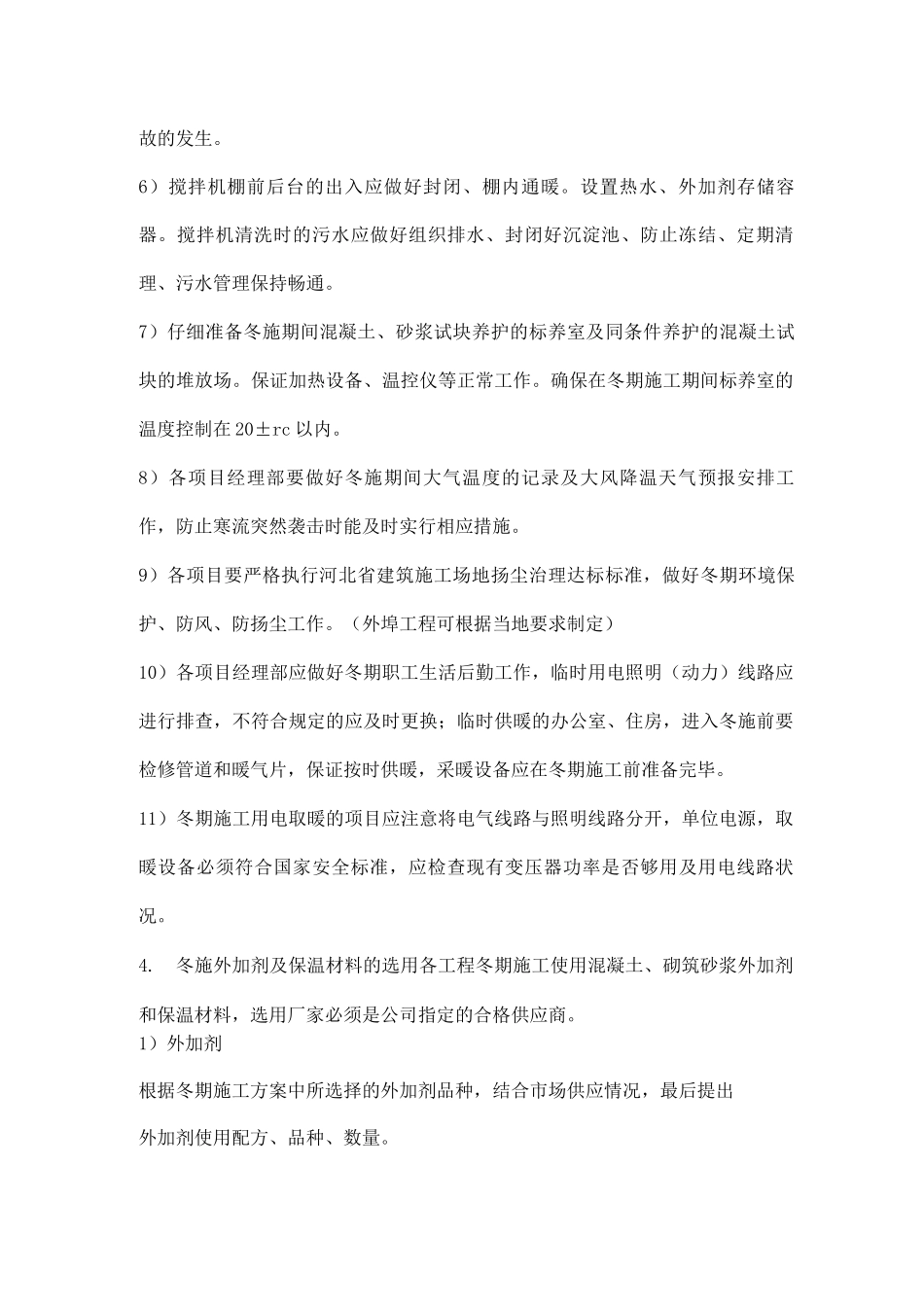

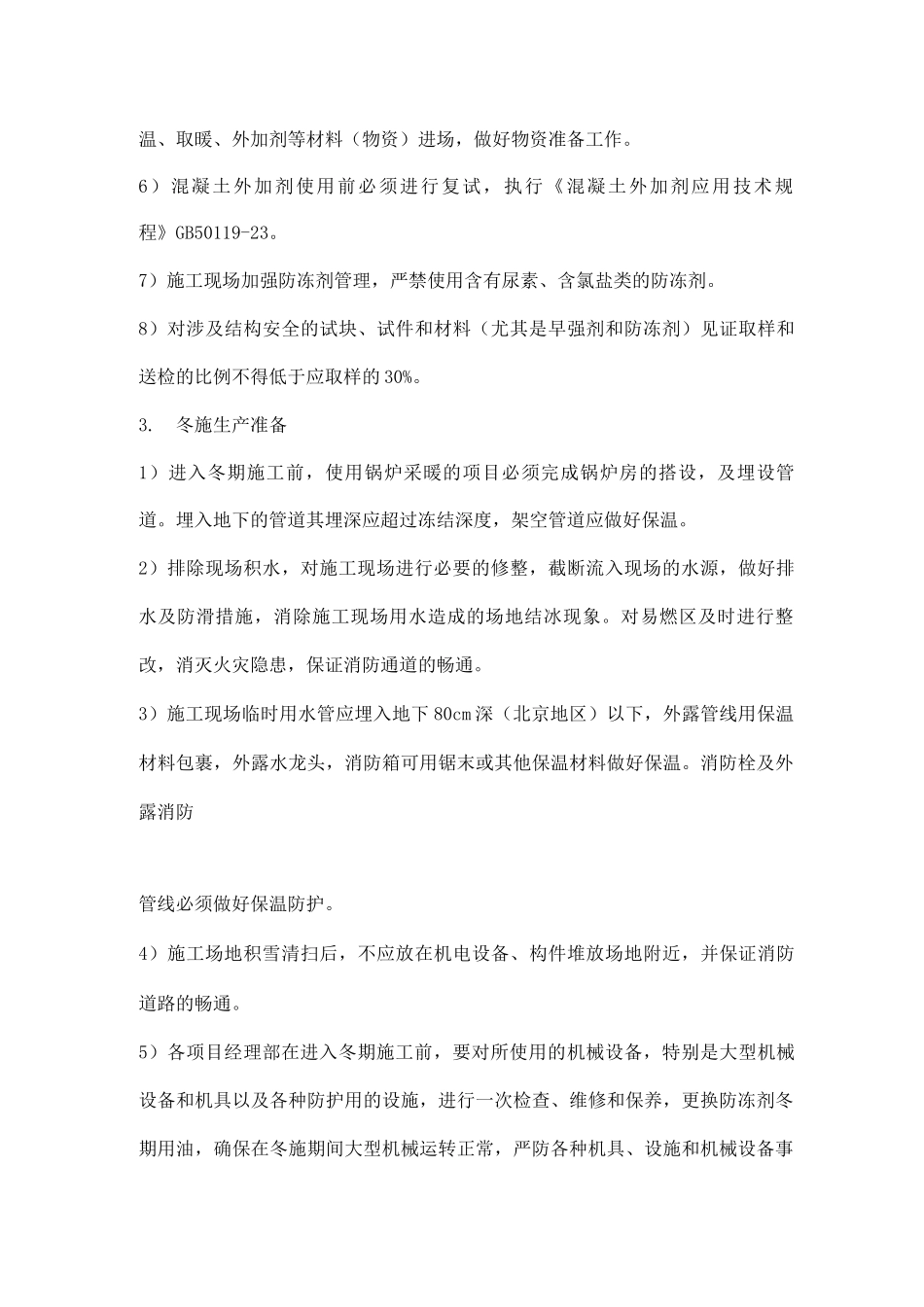

施方案报公司技术中心备案,对严重影响工程质量(安全)的施工方案,应最后经公司技术中心审核批准之后方可组织实施。入冬前公司将对各项目的冬期施工准备工作以及冬期施工实施情况进行检查。4)与河北省(或外埠工程所在地)气象台站取得联系,及时接收天气预报,防止寒流袭击。2.冬施技术准备工作1)统筹安排计划部署,对经济、能源、质量、安全、工期等方面要综合考虑,建安费用高、能耗大、质量和安全又难以保证的施工项目,应尽量避开在冬期施工,在保证质量和安全的前提下,努力制造好冬施条件。凡是安排在今年竣工的工程和冬期施工难以保证施工质量的项目尽可能安排在入冬前完成。2)各项目经理部应结合本项目实际情况和工程特点编制冬施技术措施。制定冬施措施要因时、因地制宜,既要技术上可行、可靠,又要经济上合理,并严格根据不同的分工职责予以落实。编制原则是确保工程质量(含施工安全)、技术可靠、经济合理。在编制冬期施工方案时要贯彻国家工程建设标准强制性条文中的规定。3)加强冬期施工的专业技术培训和施工技术交底。各单位要组织施工技术人员学习贯彻有关冬施的国家法律规范、规程、标准和有关技术文件,对冬施专业人员(包括技术人员、测温、试验、质检、安全、消防、司炉、外加剂使用人员等)进行专业知识及管理文件培训,尤其要重视对操作人员的培训。4)冬期施工期间尽量避开外装修、屋面防水施工,假如必须施工的项目应编制专项施工方案。5)各项目经理部应根据施工生产任务,及时提出所需材料,组织施工所需的保温、取暖、外加剂等材料(物资)进场,做好物资准备工作。6)混凝土外加剂使用前必须进行复试,执行《混凝土外加剂应用技术规程》GB50119-23。7)施工现场加强防冻剂管理,严禁使用含有尿素、含氯盐类的防冻剂。8)对涉及结构安全的试块、试件和材料(尤其是早强剂和防冻剂)见证取样和送检的比例不得低于应取样的 30%。3.冬施生产准备1)进入冬期施工前,使用锅炉采暖的项目必须完成锅炉房的搭设,及埋设管道。埋入地下的管道其埋深应超过冻结深度,架空管道应做好保温。2)排除现场积水,对施工现场进行必要的修整,截断流入现场的水源,做好排水及防滑措施,消除施工现场用水造成的场地结冰现象。对易燃区及时进行整改,消灭火灾隐患,保证消防通道的畅通。3)施工现场临时用水管应埋入地下 80cm 深(北京地区)以下,外露管线用保温材料包裹,外露水龙头,消防箱可用锯末或其他保温材料做好保温。...
