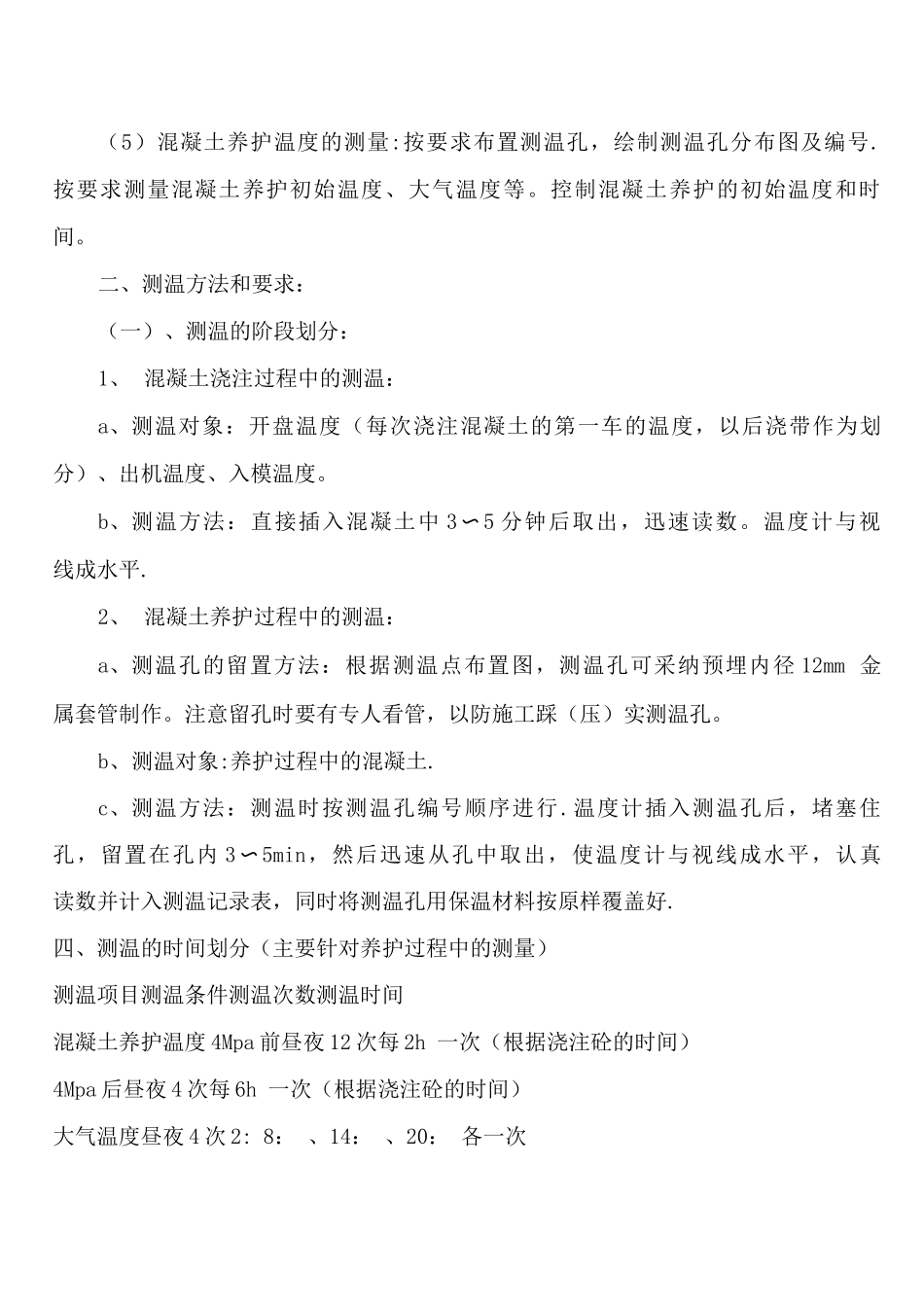

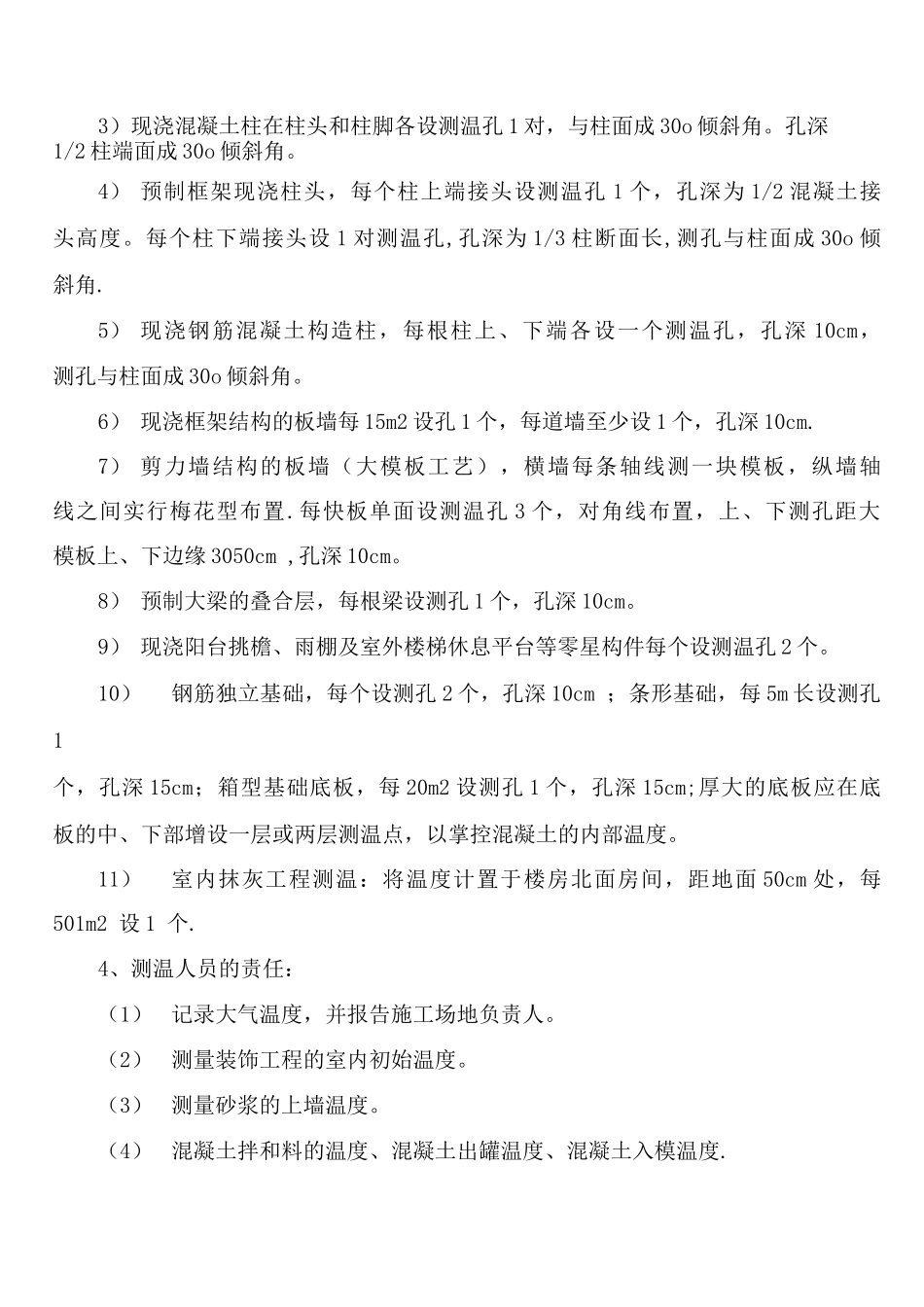

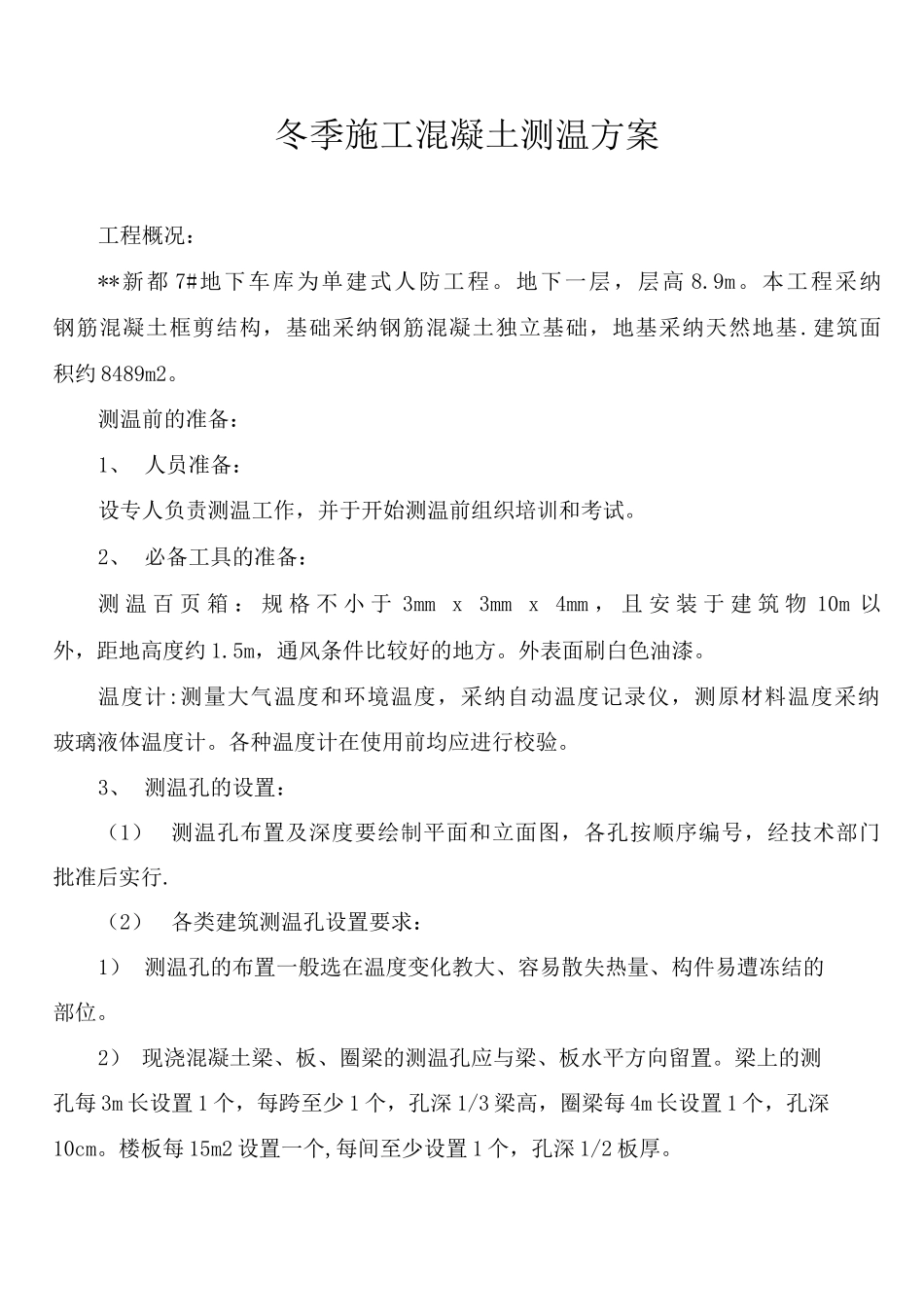

冬季施工混凝土测温方案工程概况:**新都 7#地下车库为单建式人防工程。地下一层,层高 8.9m。本工程采纳钢筋混凝土框剪结构,基础采纳钢筋混凝土独立基础,地基采纳天然地基.建筑面积约 8489m2。测温前的准备:1、 人员准备:设专人负责测温工作,并于开始测温前组织培训和考试。2、 必备工具的准备:测 温 百 页 箱 : 规 格 不 小 于 3mm x 3mm x 4mm , 且 安 装 于 建 筑 物 10m 以外,距地高度约 1.5m,通风条件比较好的地方。外表面刷白色油漆。温度计:测量大气温度和环境温度,采纳自动温度记录仪,测原材料温度采纳玻璃液体温度计。各种温度计在使用前均应进行校验。3、 测温孔的设置:(1)测温孔布置及深度要绘制平面和立面图,各孔按顺序编号,经技术部门批准后实行.(2)各类建筑测温孔设置要求:1) 测温孔的布置一般选在温度变化教大、容易散失热量、构件易遭冻结的部位。2) 现浇混凝土梁、板、圈梁的测温孔应与梁、板水平方向留置。梁上的测孔每 3m 长设置 1 个,每跨至少 1 个,孔深 1/3 梁高,圈梁每 4m 长设置 1 个,孔深10cm。楼板每 15m2 设置一个,每间至少设置 1 个,孔深 1/2 板厚。3)现浇混凝土柱在柱头和柱脚各设测温孔 1 对,与柱面成 30o 倾斜角。孔深1/2 柱端面成 30o 倾斜角。4) 预制框架现浇柱头,每个柱上端接头设测温孔 1 个,孔深为 1/2 混凝土接头高度。每个柱下端接头设 1 对测温孔,孔深为 1/3 柱断面长,测孔与柱面成 30o 倾斜角.5) 现浇钢筋混凝土构造柱,每根柱上、下端各设一个测温孔,孔深 10cm,测孔与柱面成 30o 倾斜角。6) 现浇框架结构的板墙每 15m2 设孔 1 个,每道墙至少设 1 个,孔深 10cm.7) 剪力墙结构的板墙(大模板工艺),横墙每条轴线测一块模板,纵墙轴线之间实行梅花型布置.每快板单面设测温孔 3 个,对角线布置,上、下测孔距大模板上、下边缘 3050cm ,孔深 10cm。8) 预制大梁的叠合层,每根梁设测孔 1 个,孔深 10cm。9) 现浇阳台挑檐、雨棚及室外楼梯休息平台等零星构件每个设测温孔 2 个。10)钢筋独立基础,每个设测孔 2 个,孔深 10cm ;条形基础,每 5m 长设测孔1个,孔深 15cm;箱型基础底板,每 20m2 设测孔 1 个,孔深 15cm;厚大的底板应在底板的中、下部增设一层或两层测温点,以掌控混凝土的内部温度。11)室内抹灰工程测温:将温度计置于楼房北面房间,...
