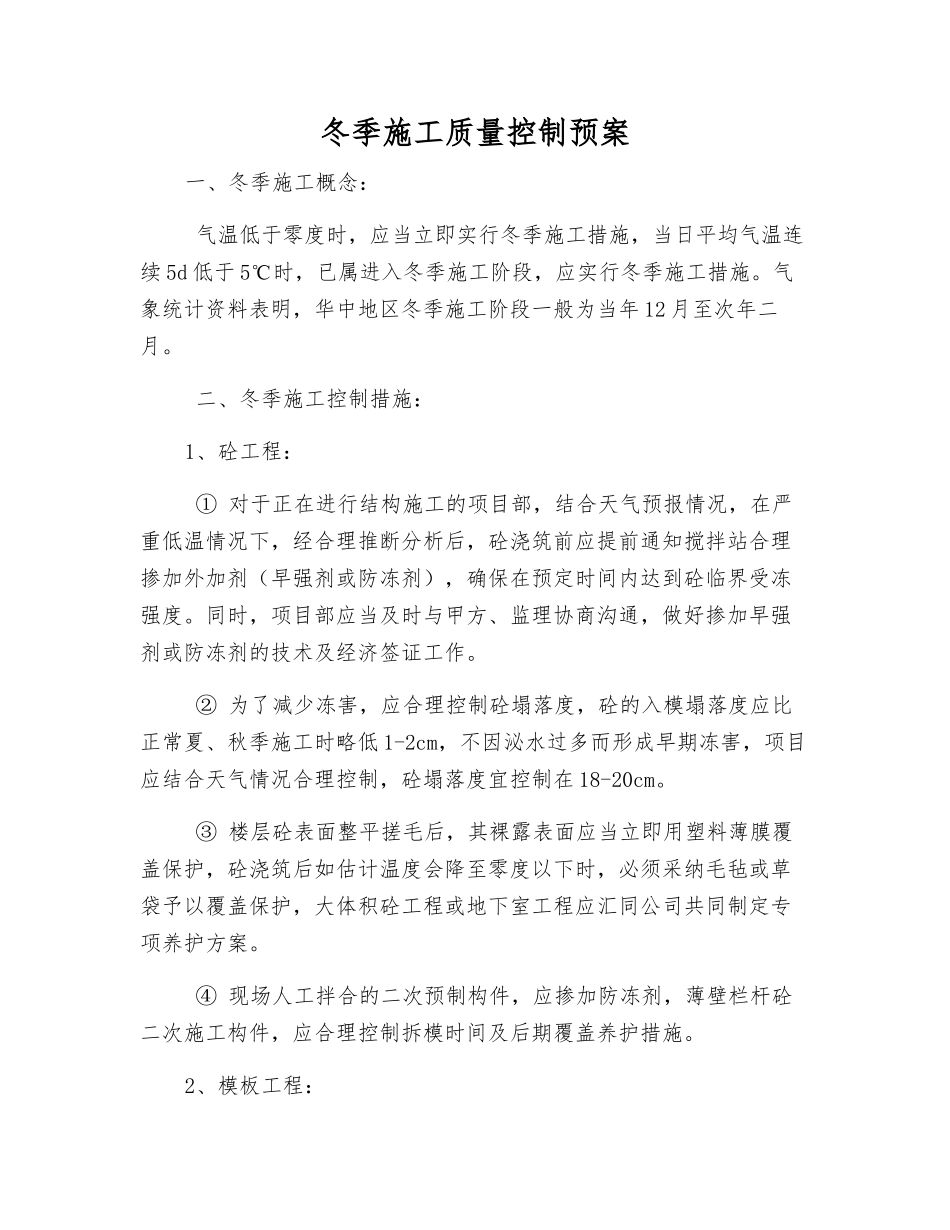

冬季施工质量控制预案一、冬季施工概念: 气温低于零度时,应当立即实行冬季施工措施,当日平均气温连续 5d 低于 5℃时,已属进入冬季施工阶段,应实行冬季施工措施
气象统计资料表明,华中地区冬季施工阶段一般为当年 12 月至次年二月
二、冬季施工控制措施:1、砼工程: ① 对于正在进行结构施工的项目部,结合天气预报情况,在严重低温情况下,经合理推断分析后,砼浇筑前应提前通知搅拌站合理掺加外加剂(早强剂或防冻剂),确保在预定时间内达到砼临界受冻强度
同时,项目部应当及时与甲方、监理协商沟通,做好掺加早强剂或防冻剂的技术及经济签证工作
② 为了减少冻害,应合理控制砼塌落度,砼的入模塌落度应比正常夏、秋季施工时略低 1-2cm,不因泌水过多而形成早期冻害,项目应结合天气情况合理控制,砼塌落度宜控制在 18-20cm
③ 楼层砼表面整平搓毛后,其裸露表面应当立即用塑料薄膜覆盖保护,砼浇筑后如估计温度会降至零度以下时,必须采纳毛毡或草袋予以覆盖保护,大体积砼工程或地下室工程应汇同公司共同制定专项养护方案
④ 现场人工拌合的二次预制构件,应掺加防冻剂,薄壁栏杆砼二次施工构件,应合理控制拆模时间及后期覆盖养护措施

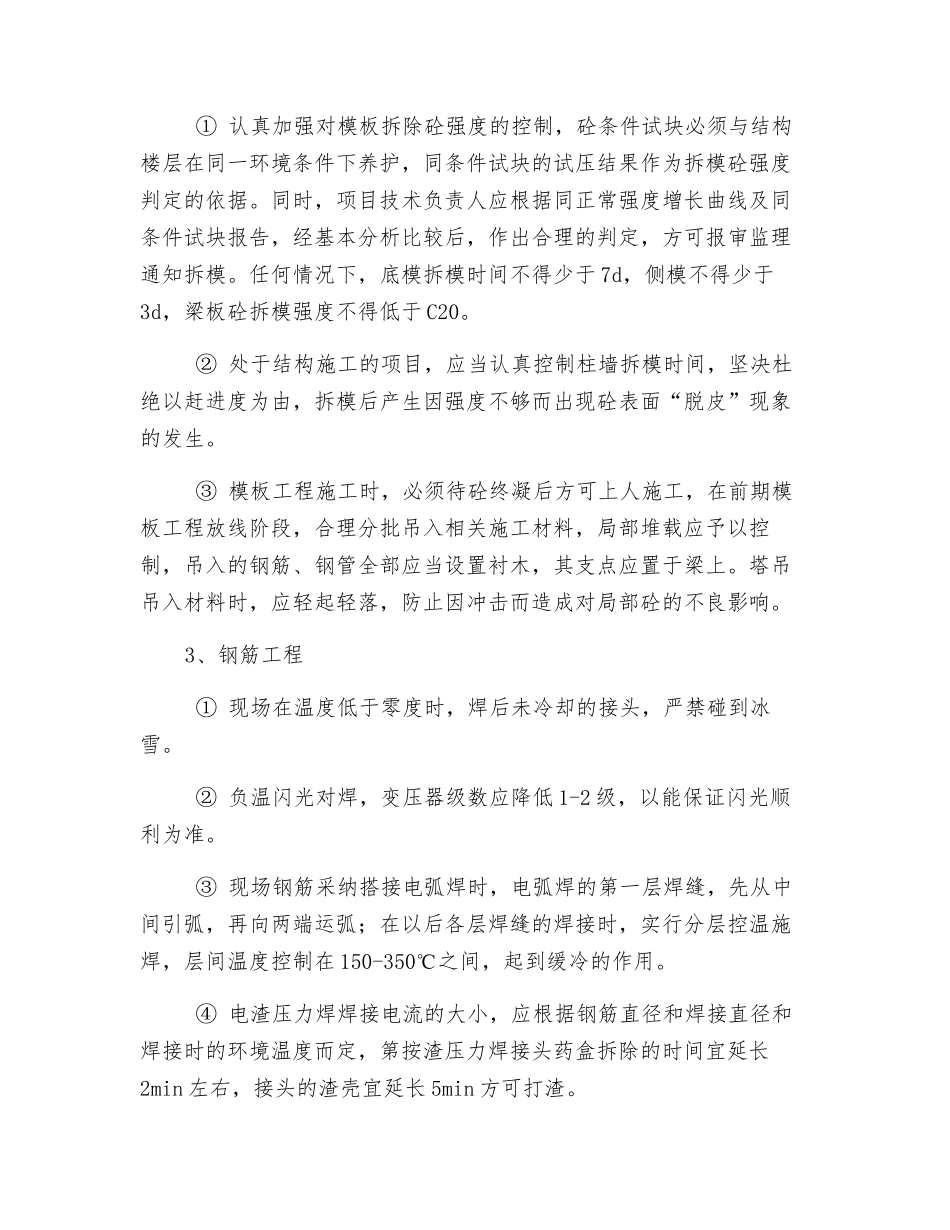

2、模板工程: ① 认真加强对模板拆除砼强度的控制,砼条件试块必须与结构楼层在同一环境条件下养护,同条件试块的试压结果作为拆模砼强度判定的依据
同时,项目技术负责人应根据同正常强度增长曲线及同条件试块报告,经基本分析比较后,作出合理的判定,方可报审监理通知拆模
任何情况下,底模拆模时间不得少于 7d,侧模不得少于3d,梁板砼拆模强度不得低于 C20
② 处于结构施工的项目,应当认真控制柱墙拆模时间,坚决杜绝以赶进度为由,拆模后产生因强度不够而出现砼表面“脱皮”现象的发生

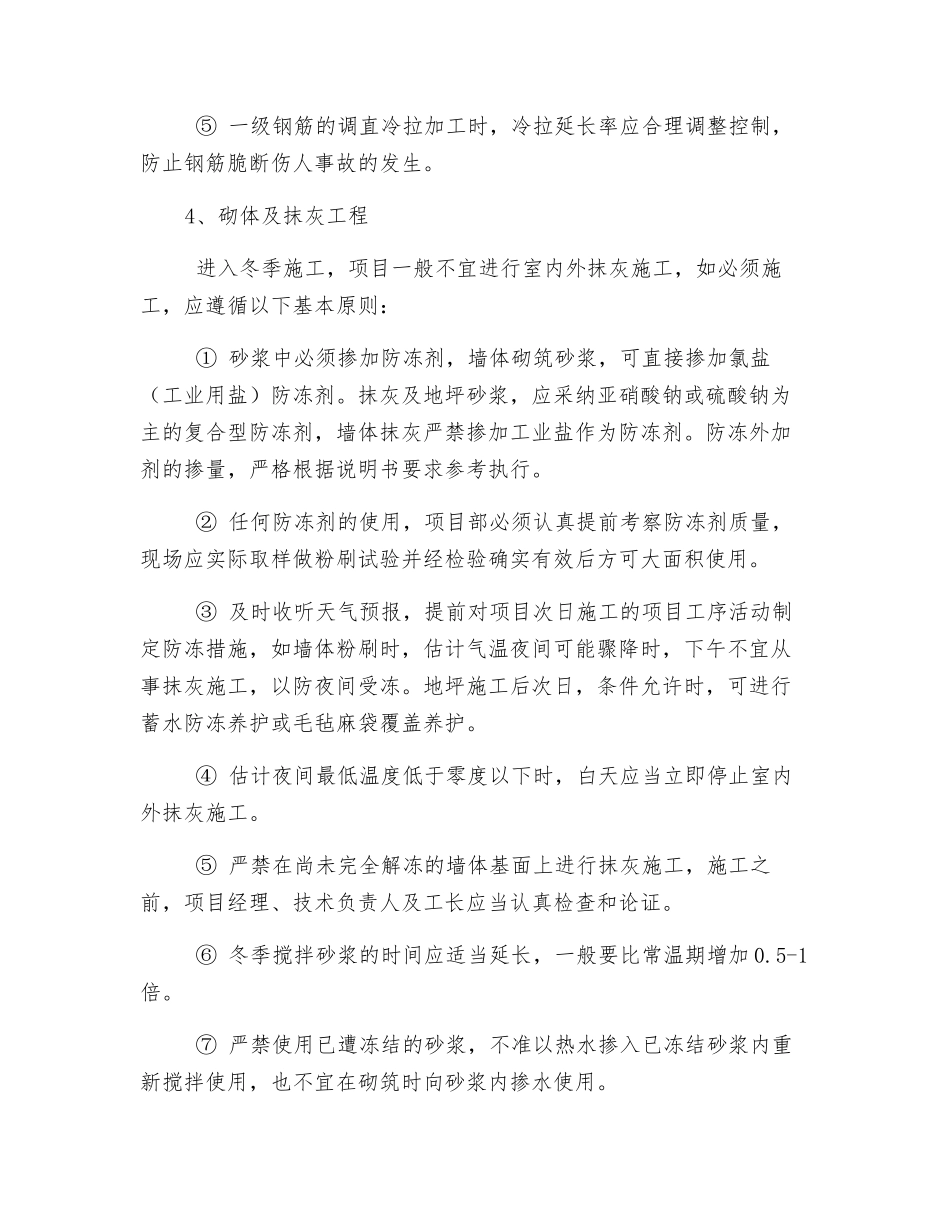

③ 模板工程施工时,必须待砼终凝后方可上人施工,在前期模板工程放线阶段,合理分批吊入相关施工材料,
