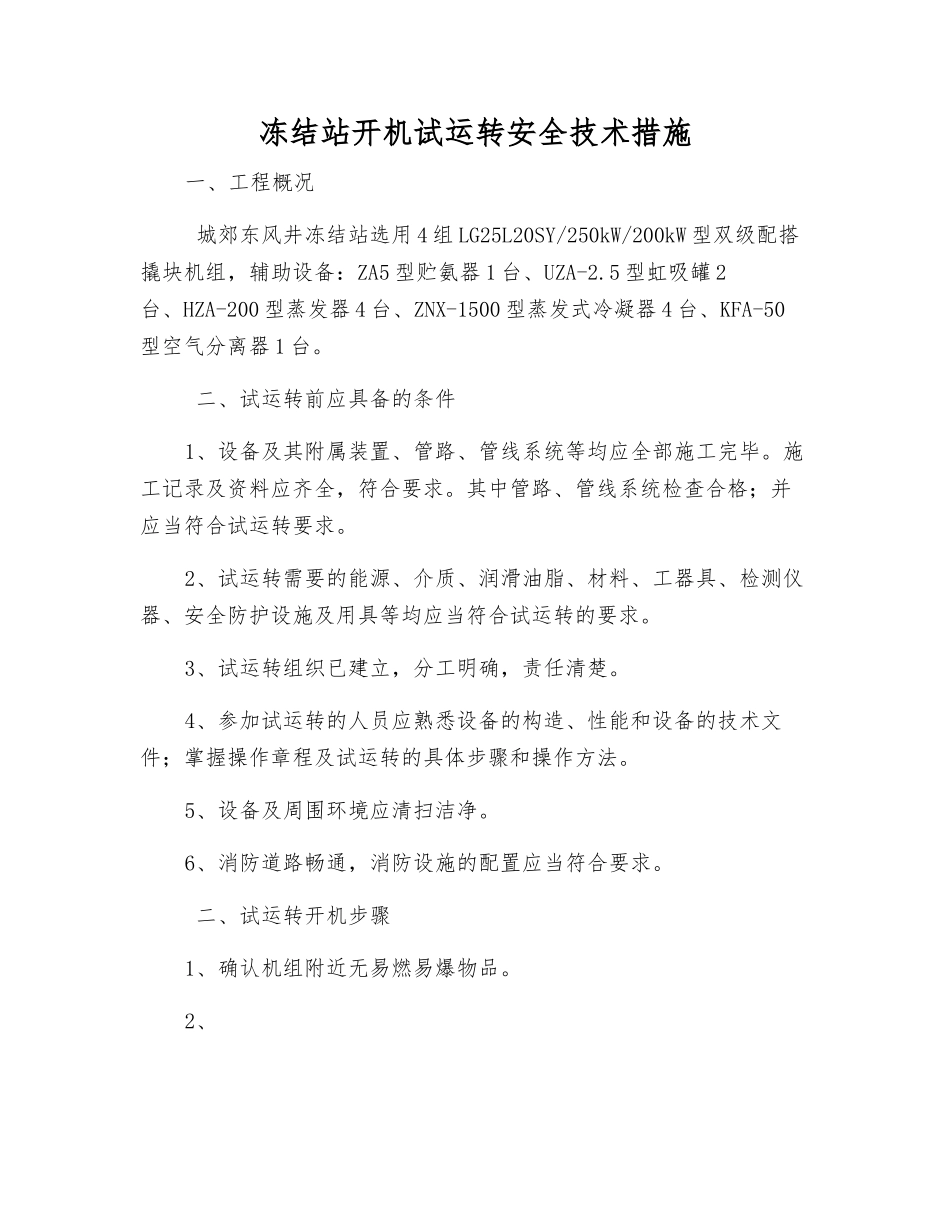

冻结站开机试运转安全技术措施一、工程概况 城郊东风井冻结站选用 4 组 LG25L20SY/250kW/200kW 型双级配搭撬块机组,辅助设备:ZA5 型贮氨器 1 台、UZA-2
5 型虹吸罐 2台、HZA-200 型蒸发器 4 台、ZNX-1500 型蒸发式冷凝器 4 台、KFA-50型空气分离器 1 台
二、试运转前应具备的条件1、设备及其附属装置、管路、管线系统等均应全部施工完毕
施工记录及资料应齐全,符合要求
其中管路、管线系统检查合格;并应当符合试运转要求
2、试运转需要的能源、介质、润滑油脂、材料、工器具、检测仪器、安全防护设施及用具等均应当符合试运转的要求
3、试运转组织已建立,分工明确,责任清楚
4、参加试运转的人员应熟悉设备的构造、性能和设备的技术文件;掌握操作章程及试运转的具体步骤和操作方法
5、设备及周围环境应清扫洁净
6、消防道路畅通,消防设施的配置应当符合要求
二、试运转开机步骤1、确认机组附近无易燃易爆物品

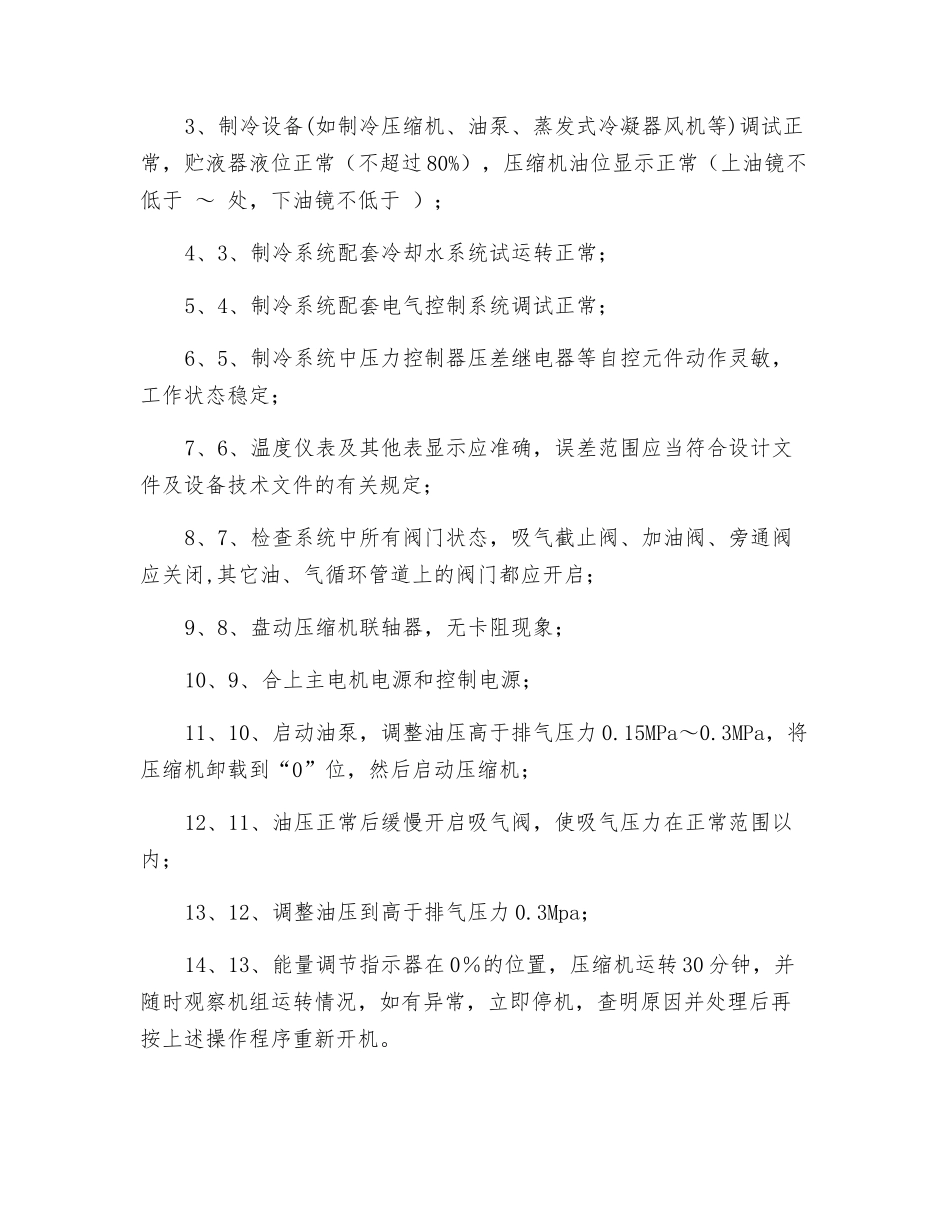

2、3、制冷设备(如制冷压缩机、油泵、蒸发式冷凝器风机等)调试正常,贮液器液位正常(不超过 80%),压缩机油位显示正常(上油镜不低于 ~ 处,下油镜不低于 );4、3、制冷系统配套冷却水系统试运转正常;5、4、制冷系统配套电气控制系统调试正常;6、5、制冷系统中压力控制器压差继电器等自控元件动作灵敏,工作状态稳定;7、6、温度仪表及其他表显示应准确,误差范围应当符合设计文件及设备技术文件的有关规定;8、7、检查系统中所有阀门状态,吸气截止阀、加油阀、旁通阀应关闭,其它油、气循环管道上的阀门都应开启;9、8、盘动压缩机联轴器,无卡阻现象;10、9、合上主电机电源和控制电源;11、10、启动油泵,调整油压高于排气压力 0

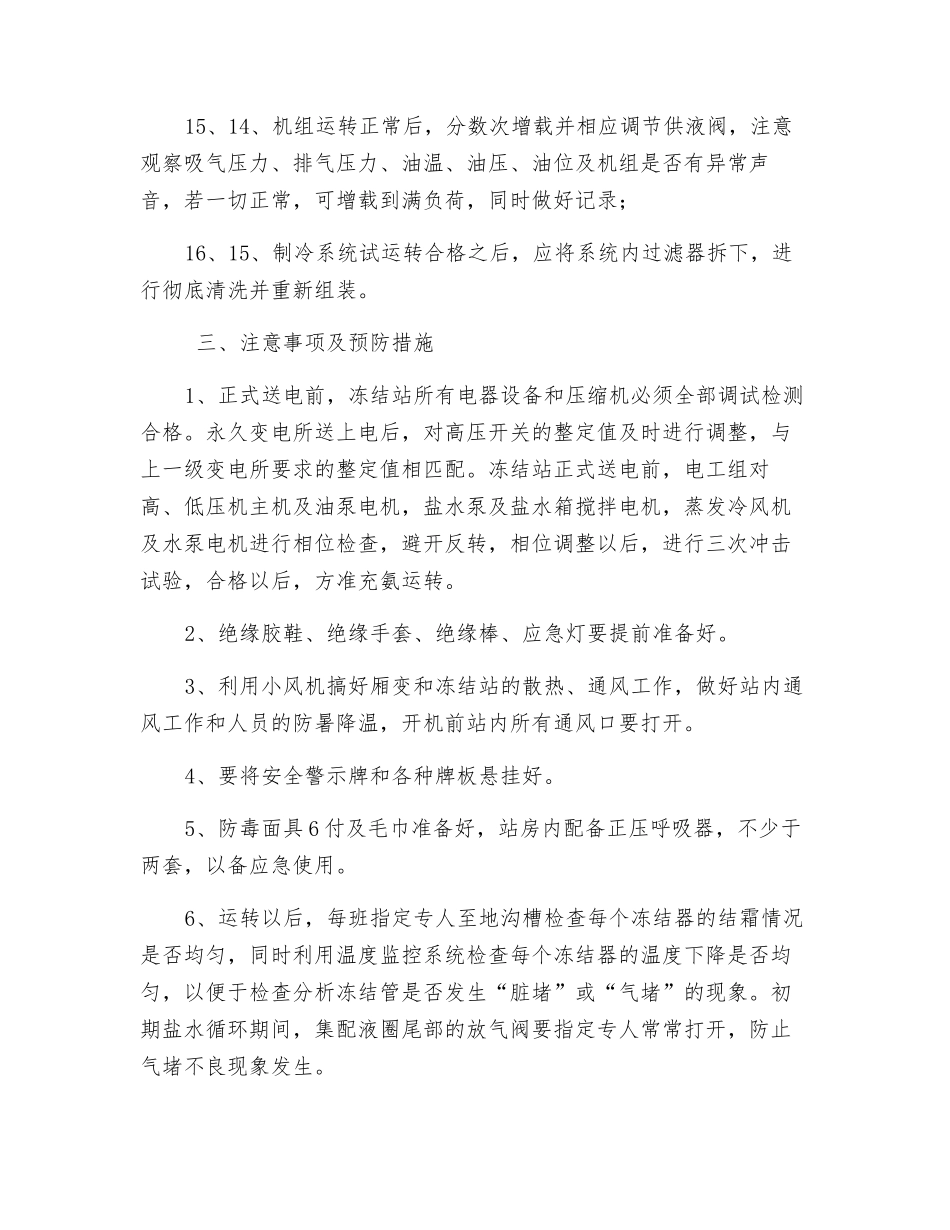

15MPa~0
3MPa,将压缩机卸载到“0”位,然后启动压缩机;12、11、油压正常后缓慢开启吸气阀,使吸气压力在
