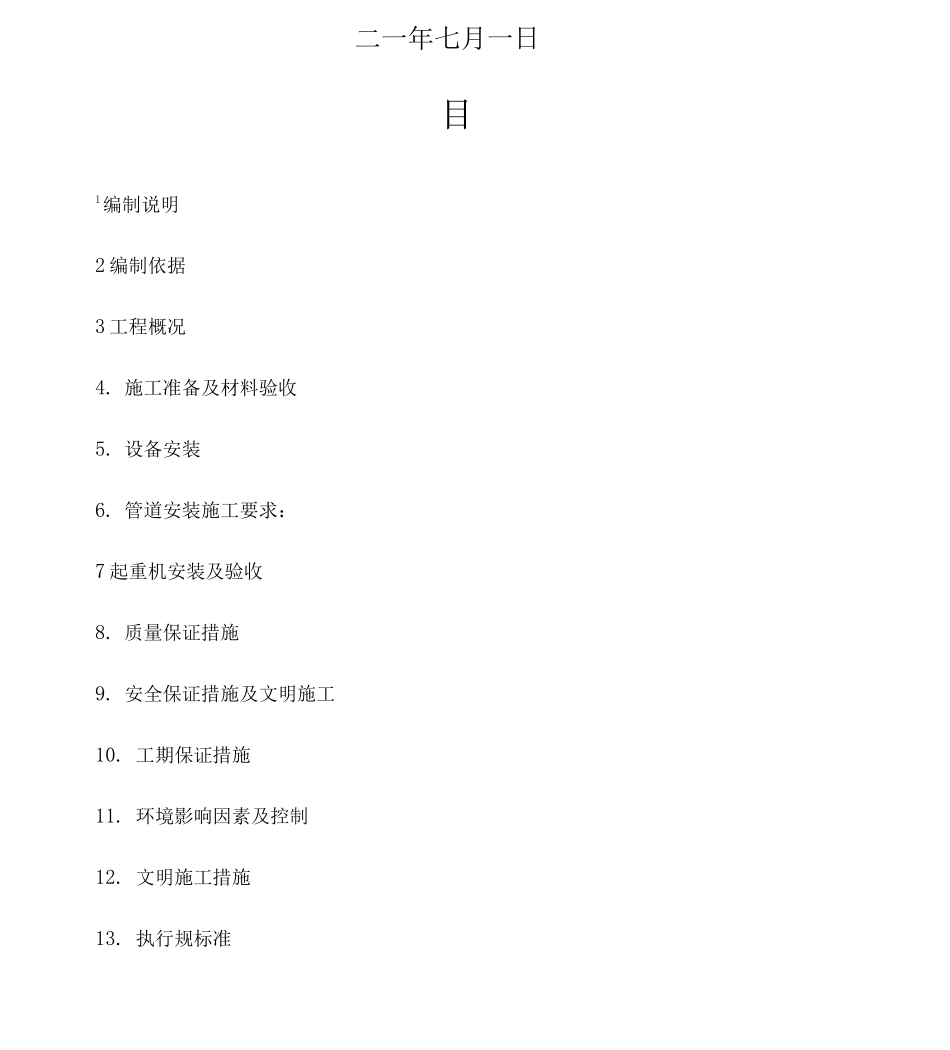

市三道沟净水厂供水系统改扩建工程一净水间安装工程工艺安装施工方案编制:审核:批准:XXX 公司二一年七月一日目1编制说明2 编制依据3 工程概况4
施工准备及材料验收5
管道安装施工要求:7 起重机安装及验收8
质量保证措施9
安全保证措施及文明施工10
工期保证措施11
环境影响因素及控制12
文明施工措施13
执行规标准1 编制说明本施工方案为市三道沟净水厂供水系统改扩建工程一净水间安装工程的工艺安装部分 编制
2 编制依据2
1 由中国市政工程华北设计讨论总院设计的本工程施工图纸2
2 水利水电工程施工组织设计规 SL303-242
3 有关的施工技术规程、规和标准2
4 集团公司质量、安全、环境管理体系文件2
5 同类工程的施工经验
3 工程概况市三道沟净水厂供水系统改扩建工程一净水间安装工程,主要包括:1、净水间管道、设备、电气的安装工作2、业主供货的材料设备的卸货、接收、仓储、保管、安装等工作;3、所完成工程容的调试以及设备的联合试运行工作;以上工程围的工艺、电气等设备安装、管线安装工程等施施工场地点在三道沟水厂院
本工程工期要求:签署开工令后 10 个月完成
质量目标:合格执行标准:执行、省、市现行工程质量验评标准
本工程要求工期为:开工后 10 个月竣工
质量目标为:合格本方案是针对工艺安装工程而编制
主要工程量详见工程量清单
4、施工准备及材料验收4
已组织进行施工图纸会审,施工方案经过审批,并向施工人员进行了技术交底
现场三通一平条件已具备
施工用机具、库房及其它临时设施等已按要求布置完成
制作安装和质量检验用的计量器具齐全,并经法定校验合格
施工人员已进入现场
材料验收461
所有的材料(管材、焊材、防腐涂料等)必须有质量证明书,对规定复验者和有怀疑 的材料,必须进行
