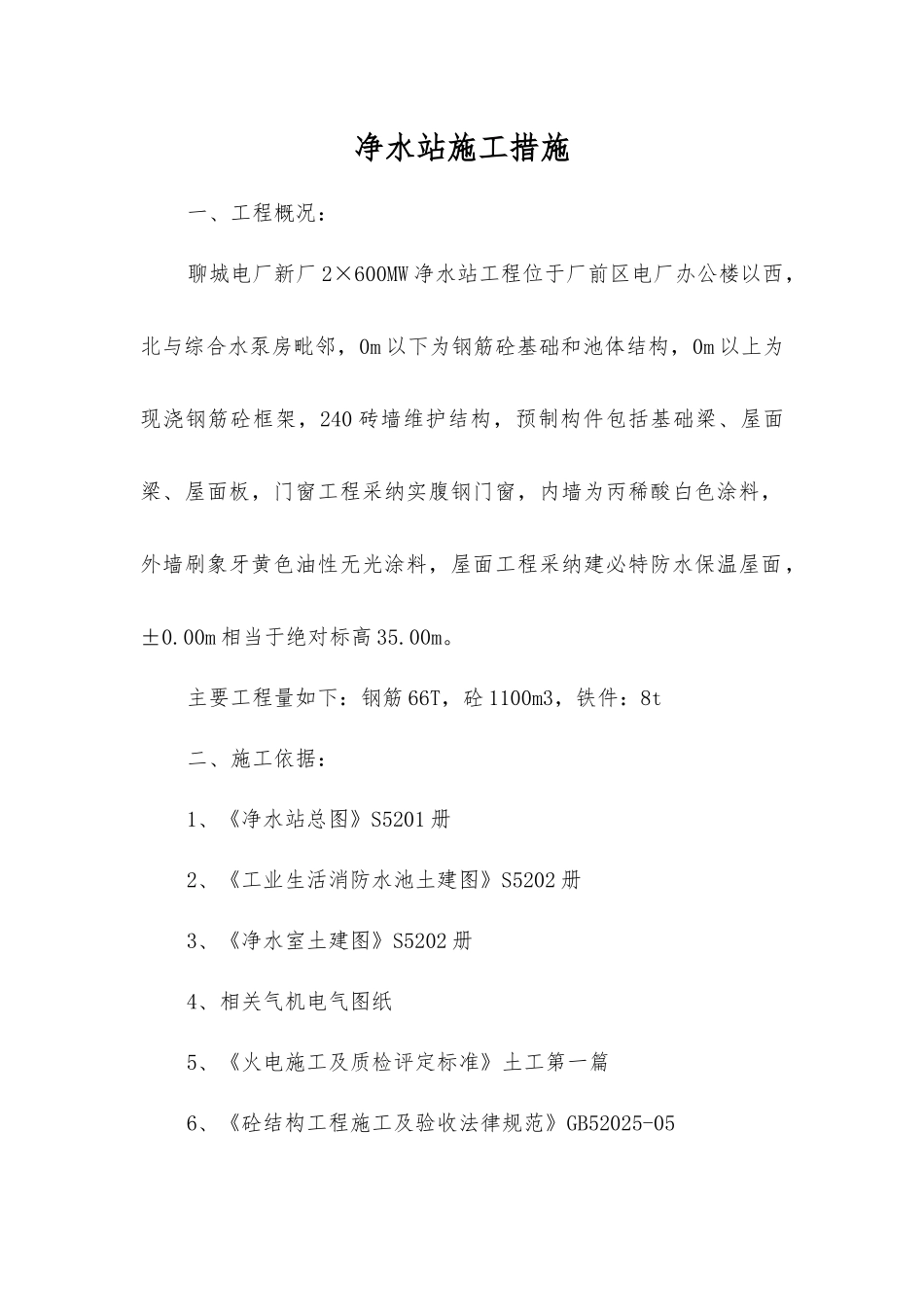

净水站施工措施一、工程概况:聊城电厂新厂 2×600MW 净水站工程位于厂前区电厂办公楼以西,北与综合水泵房毗邻,0m 以下为钢筋砼基础和池体结构,0m 以上为现浇钢筋砼框架,240 砖墙维护结构,预制构件包括基础梁、屋面梁、屋面板,门窗工程采纳实腹钢门窗,内墙为丙稀酸白色涂料,外墙刷象牙黄色油性无光涂料,屋面工程采纳建必特防水保温屋面,±0

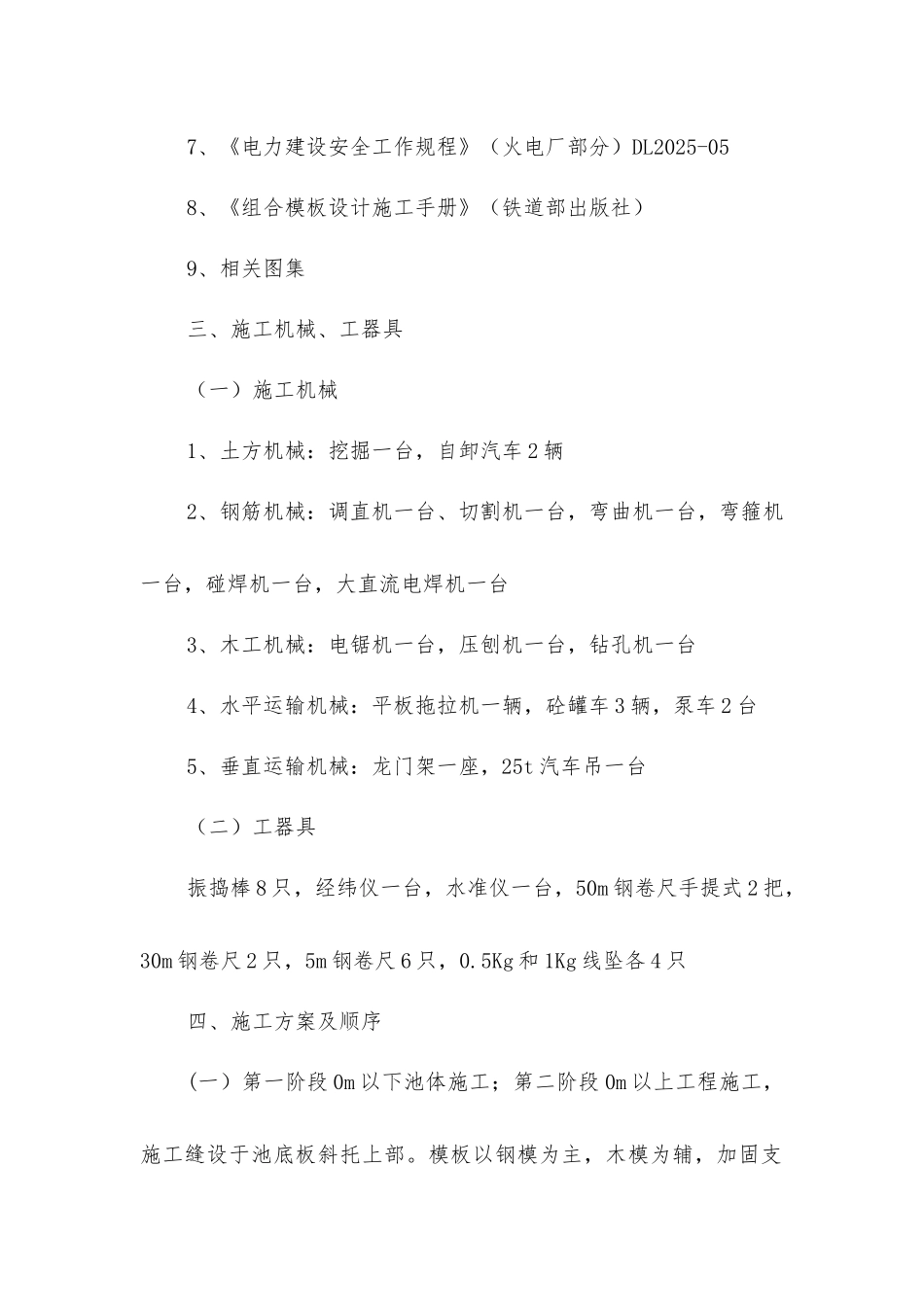

00m 相当于绝对标高 35
主要工程量如下:钢筋 66T,砼 1100m3,铁件:8t二、施工依据:1、《净水站总图》S5201 册2、《工业生活消防水池土建图》S5202 册3、《净水室土建图》S5202 册4、相关气机电气图纸5、《火电施工及质检评定标准》土工第一篇6、《砼结构工程施工及验收法律规范》GB52025-057、《电力建设安全工作规程》(火电厂部分)DL2025-058、《组合模板设计施工手册》(铁道部出版社)9、相关图集三、施工机械、工器具(一)施工机械1、土方机械:挖掘一台,自卸汽车 2 辆2、钢筋机械:调直机一台、切割机一台,弯曲机一台,弯箍机一台,碰焊机一台,大直流电焊机一台3、木工机械:电锯机一台,压刨机一台,钻孔机一台4、水平运输机械:平板拖拉机一辆,砼罐车 3 辆,泵车 2 台5、垂直运输机械:龙门架一座,25t 汽车吊一台(二)工器具振捣棒 8 只,经纬仪一台,水准仪一台,50m 钢卷尺手提式 2 把,30m 钢卷尺 2 只,5m 钢卷尺 6 只,0
5Kg 和 1Kg 线坠各 4 只四、施工方案及顺序(一)第一阶段 0m 以下池体施工;第二阶段 0m 以上工程施工,施工缝设于池底板斜托上部
模板以钢模为主,木模为辅,加固支撑采纳 Ф48*3

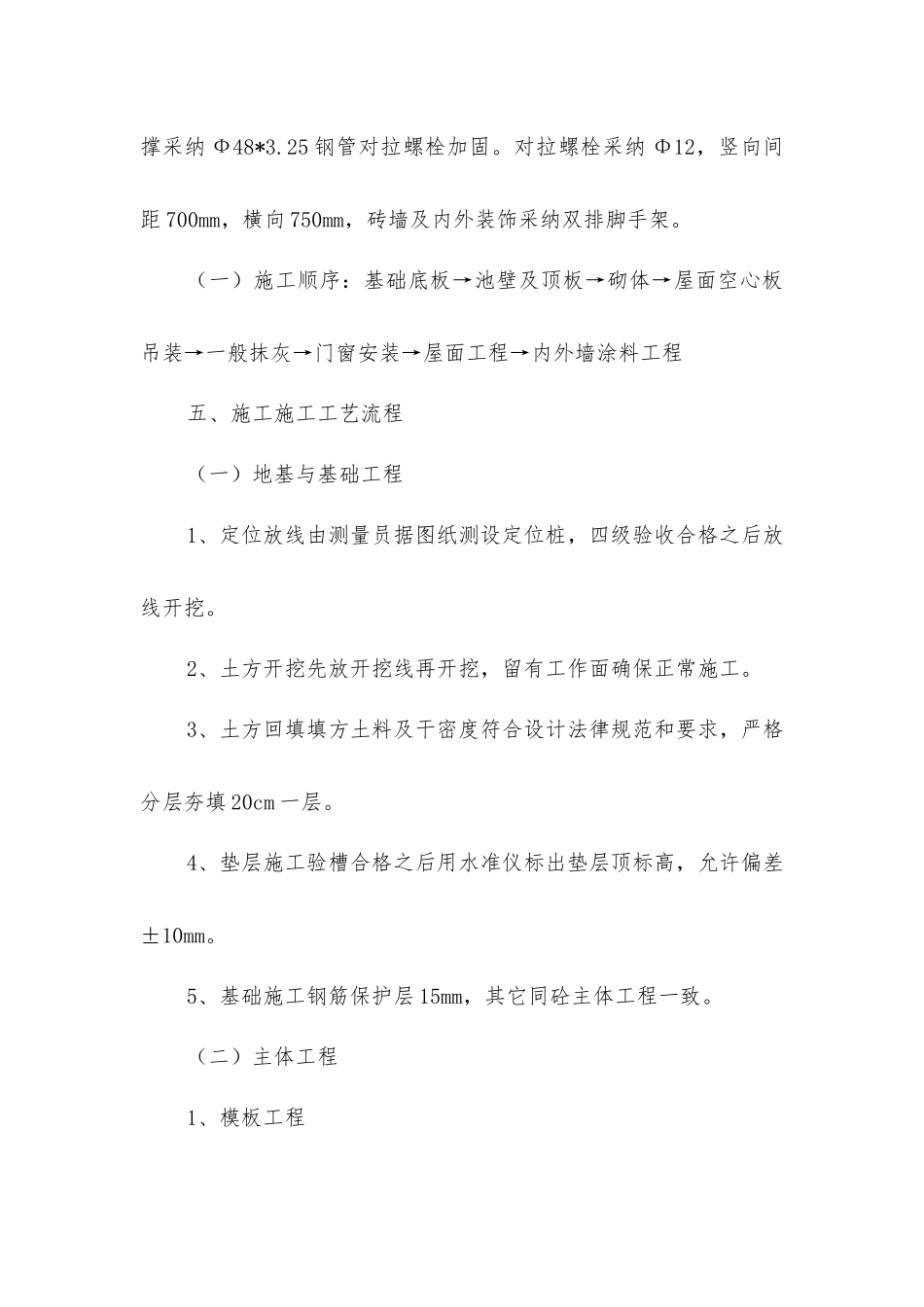

25 钢管对拉螺栓加固
对拉螺栓采纳 Φ12,竖向间距 700mm,横向 750mm,砖墙及内外装饰采纳双排脚手架
(一)施工顺序:基础底板→池壁及顶板
