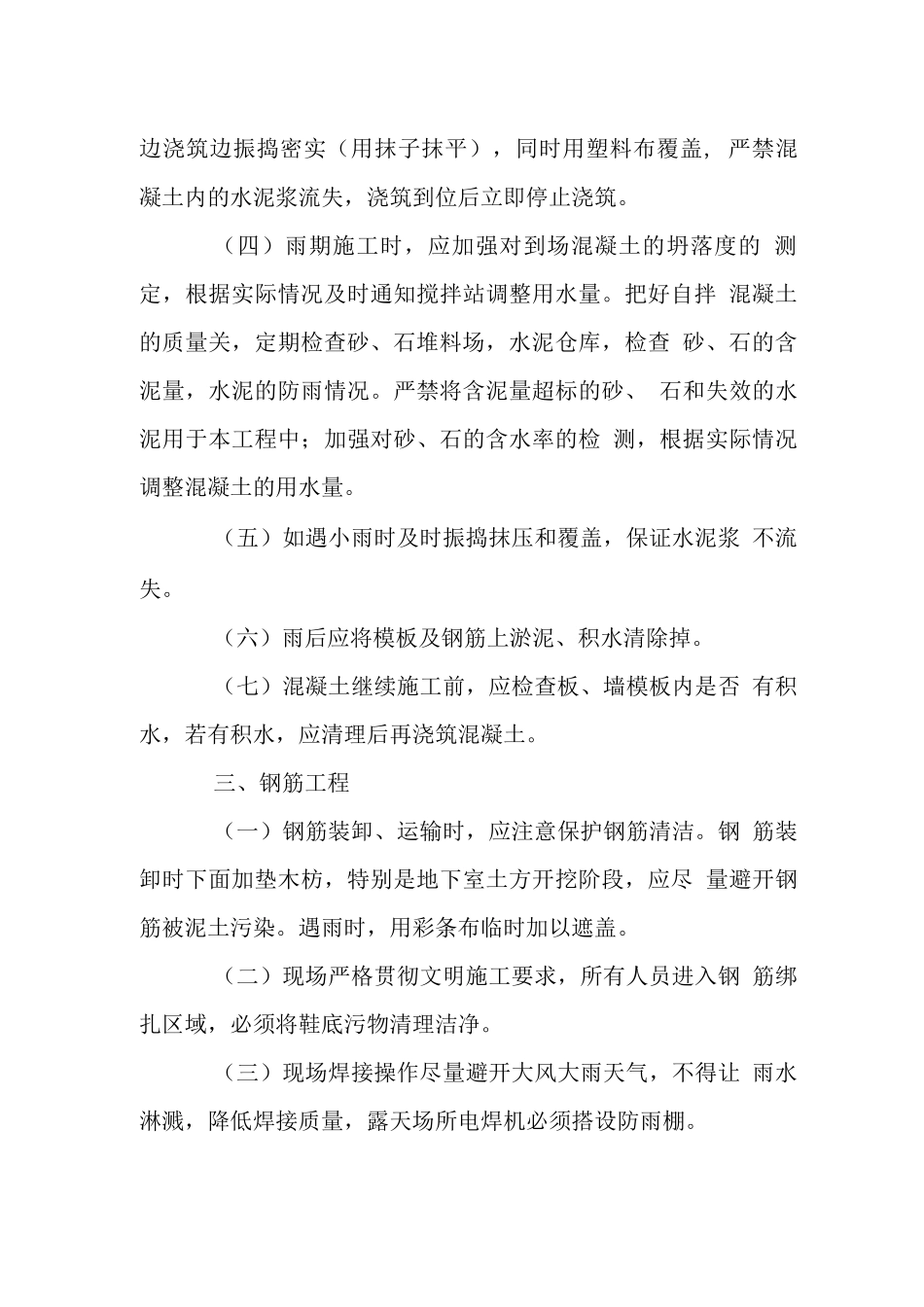

办公大楼工程雨季施工措施办公大楼工程雨季施工措施一、雨季施工前的准备工作(一)雨季施工前仔细组织有关人员分析雨季施工生 产,针对雨季施工的主要工序编制雨季施工方案,组织有关 人员学习,做好对操作工人的技术交底。所需材料要在雨季 施工前准备到位。(二)沿整个施工现场设置排水沟,并配备水泵,排 除施工用水及雨水,雨后及时清除积水,保持整个施工现场 的洁净。(三)夜间设专职的值班人员,保证昼夜有人值班并 做好值班记录,同时设置天气预报联络员,在雨季施工期间 加强同气象部门的联系,做好天气预报工作。(四)做好施工人员的雨季培训工作,组织相关人员 进行全面检查,尤其在大雨过后,此项工作必须进行。包括 对临时设施、临电、机械设备防护等进行检查。检查施工现 场及生产生活基地的排水设施,疏通各种排水渠道,清理雨 水排水,保证雨天排水通畅。同时要重点防范地下室后浇 带、预留洞及车道出入处,防止雨水流入地下室,后浇 带处及板上各预留洞用旧模板覆盖,后浇带两侧采纳砌起两 皮砖,车道出入处采纳灰砂砖砌好挡水坎,防止雨水灌入。(五)检查大型设备的基础是否牢固,脚手架立杆底 脚必须设置垫木,并保证排水良好,避开积水浸泡。所有马 道、斜梯均实行防滑措施。(六)雨季来临时通知搅拌站注意砂石等材料含水率 的确定,及时调整混凝土配合比。(七)在雨季到来前,做好脚手架的防雷避雷工作, 并进行全面检查,确保防雷安全。(八)雨季所需材料,设备和其它用品,如水泵、抽 水软管、塑料布等由材料部门提前准备,及时组织进行,水 泵等设备应提前检修。(九)对地泵实行遮挡措施,保证混凝土不受雨水的 影响。(十)雨季期间对水泥等材料进行覆盖,并做好材料 堆场的排水。二、混凝土工程(一)进行大面积混凝土浇筑前,要准确掌握天气预 报。避开浇筑时遇大雨。现场准备充足防雨材料,以备浇筑 时突然遇雨天时进行覆盖。(二)墙、柱混凝土浇筑中遇到大雨时,应立即停止 浇筑混凝土,将已浇筑的混凝土振捣密实(留好接搓)后用 塑料布覆盖,并将塑料布绑扎牢固,防止被风吹走。(三)梁、板混凝土浇筑遇大雨时,应合理留置施工 缝,边浇筑边振捣密实(用抹子抹平),同时用塑料布覆盖, 严禁混凝土内的水泥浆流失,浇筑到位后立即停止浇筑。(四)雨期施工时,应加强对到场混凝土的坍落度的 测定,根据实际情况及时通知搅拌站调整用水量。把好自拌 混凝土的质量关,定期检...
