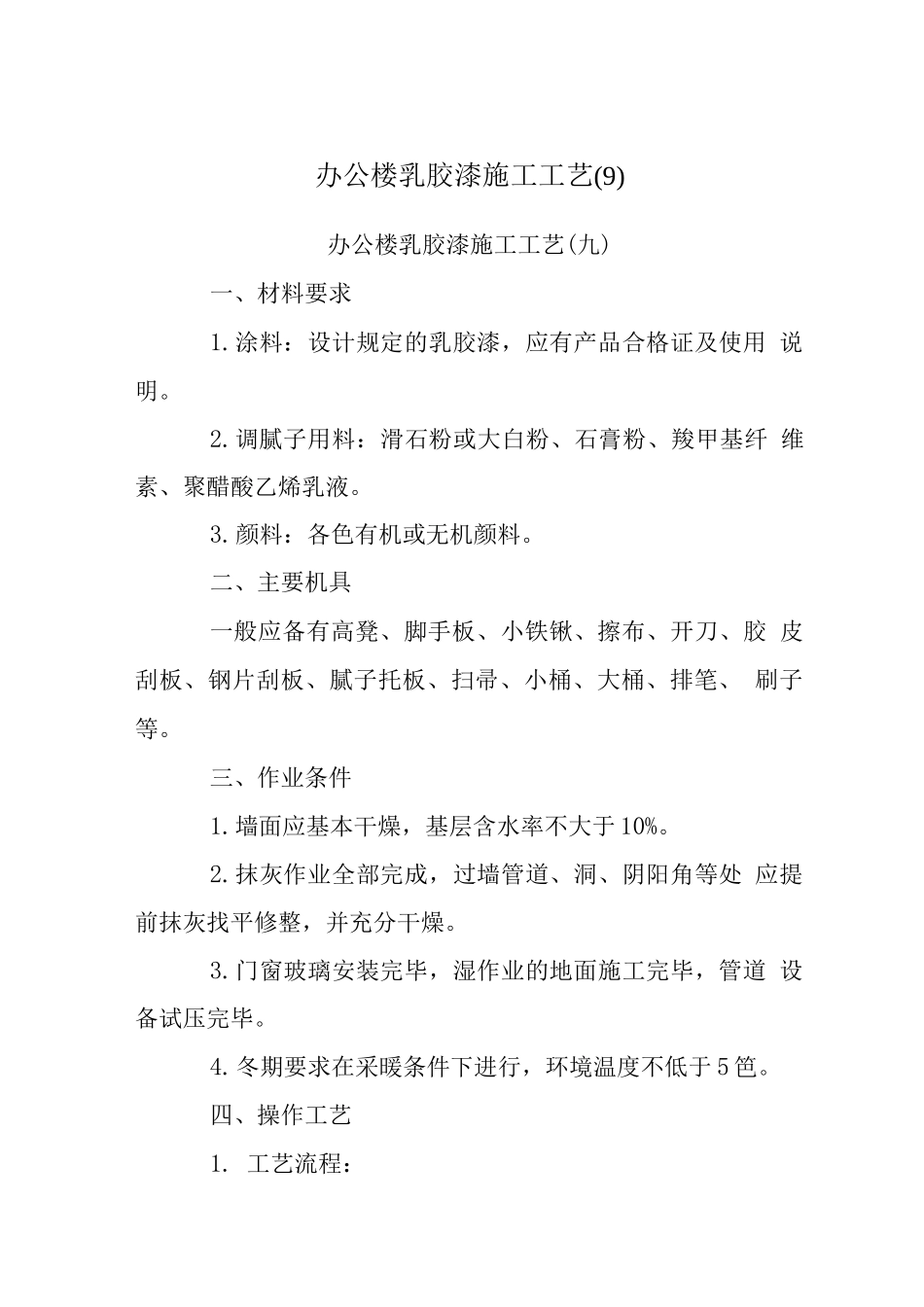

办公楼乳胶漆施工工艺(9)办公楼乳胶漆施工工艺(九)一、材料要求1
涂料:设计规定的乳胶漆,应有产品合格证及使用 说明
调腻子用料:滑石粉或大白粉、石膏粉、羧甲基纤 维素、聚醋酸乙烯乳液
颜料:各色有机或无机颜料
二、主要机具一般应备有高凳、脚手板、小铁锹、擦布、开刀、胶 皮刮板、钢片刮板、腻子托板、扫帚、小桶、大桶、排笔、 刷子等
三、作业条件1
墙面应基本干燥,基层含水率不大于 10%
抹灰作业全部完成,过墙管道、洞、阴阳角等处 应提前抹灰找平修整,并充分干燥
门窗玻璃安装完毕,湿作业的地面施工完毕,管道 设备试压完毕
冬期要求在采暖条件下进行,环境温度不低于 5 笆

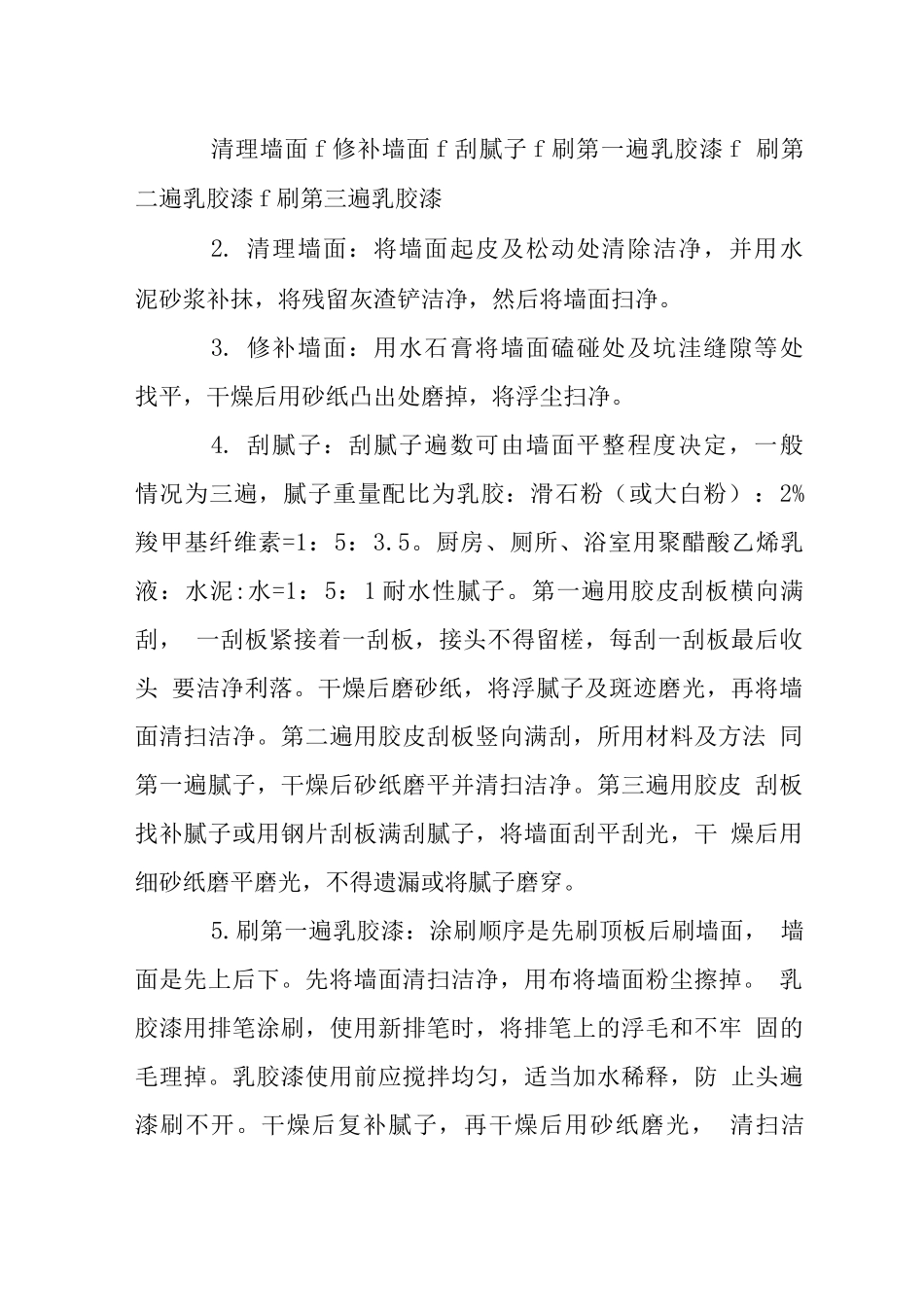

四、操作工艺1
工艺流程:清理墙面 f 修补墙面 f 刮腻子 f 刷第一遍乳胶漆 f 刷第二遍乳胶漆 f 刷第三遍乳胶漆2
清理墙面:将墙面起皮及松动处清除洁净,并用水 泥砂浆补抹,将残留灰渣铲洁净,然后将墙面扫净
修补墙面:用水石膏将墙面磕碰处及坑洼缝隙等处 找平,干燥后用砂纸凸出处磨掉,将浮尘扫净
刮腻子:刮腻子遍数可由墙面平整程度决定,一般 情况为三遍,腻子重量配比为乳胶:滑石粉(或大白粉):2% 羧甲基纤维素=1:5:3
厨房、厕所、浴室用聚醋酸乙烯乳 液:水泥:水=1:5:1 耐水性腻子
第一遍用胶皮刮板横向满刮, 一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头 要洁净利落
干燥后磨砂纸,将浮腻子及斑迹磨光,再将墙 面清扫洁净
第二遍用胶皮刮板竖向满刮,所用材料及方法 同第一遍腻子,干燥后砂纸磨平并清扫洁净
第三遍用胶皮 刮板找补腻子或用钢片刮板满刮腻子,将墙面刮平刮光,干 燥后用细砂纸磨平磨光,不得遗漏或将腻子磨穿
刷第一遍乳胶漆:涂刷顺序是先刷顶板后刷墙面, 墙面是先上后下
先将墙面清扫洁净,用布将墙面粉尘擦掉

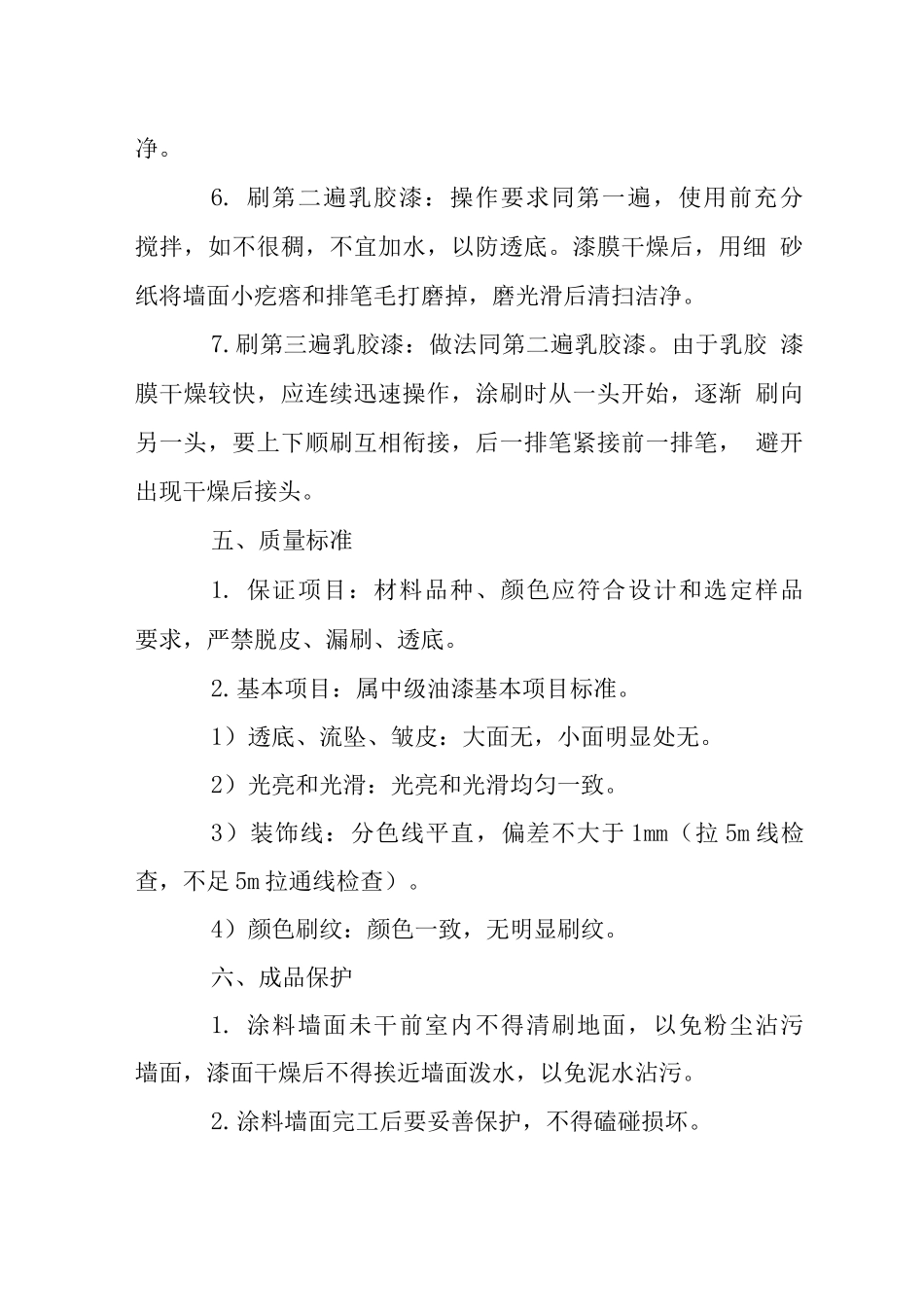

乳胶漆用排笔涂刷,使用新排笔
