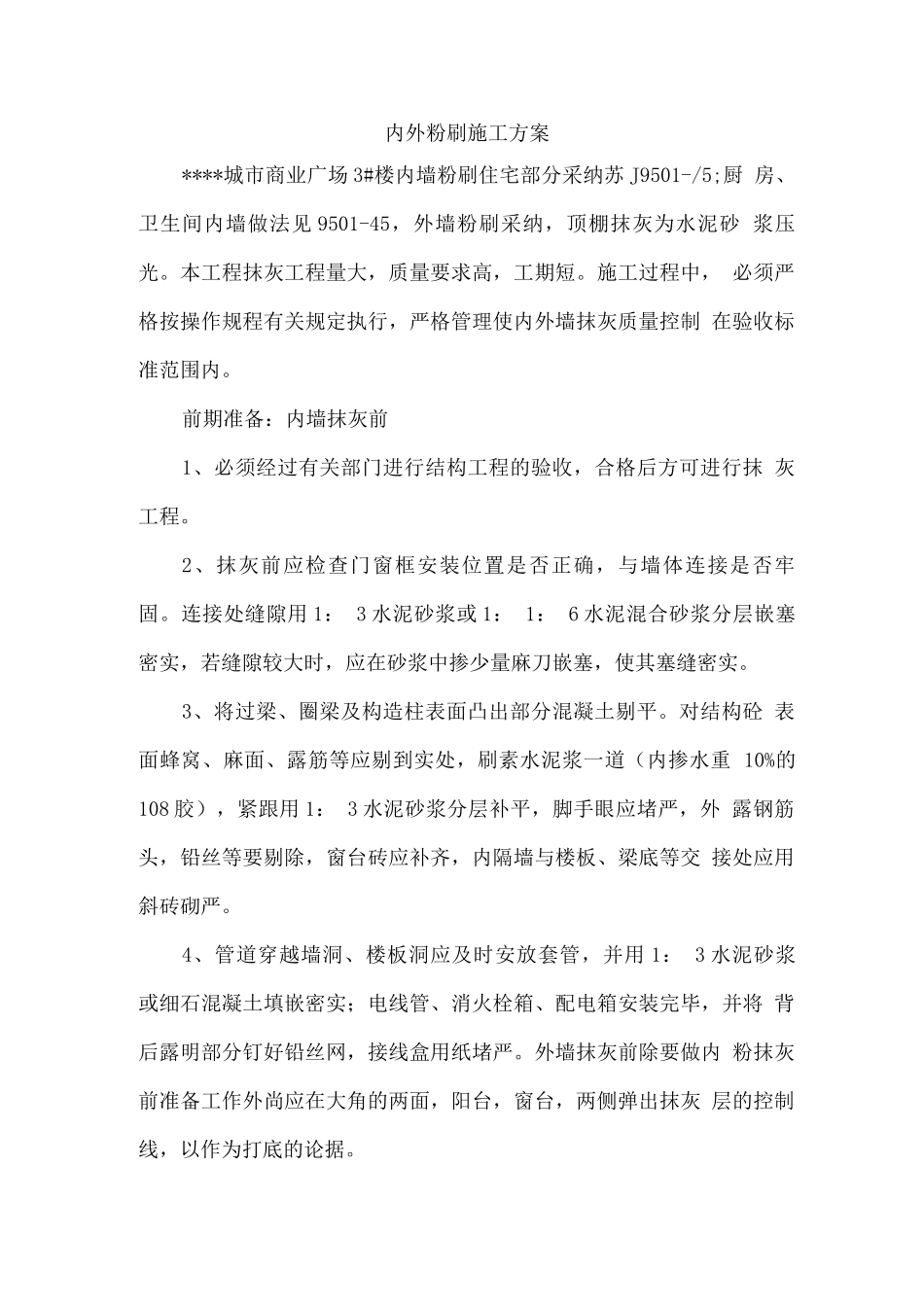

内外粉刷施工方案****城市商业广场 3#楼内墙粉刷住宅部分采纳苏 J9501-/5;厨 房、卫生间内墙做法见 9501-45,外墙粉刷采纳,顶棚抹灰为水泥砂 浆压光
本工程抹灰工程量大,质量要求高,工期短
施工过程中, 必须严格按操作规程有关规定执行,严格管理使内外墙抹灰质量控制 在验收标准范围内
前期准备:内墙抹灰前1、必须经过有关部门进行结构工程的验收,合格后方可进行抹 灰工程
2、抹灰前应检查门窗框安装位置是否正确,与墙体连接是否牢 固
连接处缝隙用 1: 3 水泥砂浆或 1: 1: 6 水泥混合砂浆分层嵌塞 密实,若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,使其塞缝密实
3、将过梁、圈梁及构造柱表面凸出部分混凝土剔平
对结构砼 表面蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重 10%的108 胶),紧跟用 1: 3 水泥砂浆分层补平,脚手眼应堵严,外 露钢筋头,铅丝等要剔除,窗台砖应补齐,内隔墙与楼板、梁底等交 接处应用斜砖砌严
4、管道穿越墙洞、楼板洞应及时安放套管,并用 1: 3 水泥砂浆 或细石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将 背后露明部分钉好铅丝网,接线盒用纸堵严
外墙抹灰前除要做内 粉抹灰前准备工作外尚应在大角的两面,阳台,窗台,两侧弹出抹灰 层的控制线,以作为打底的论据
一、材料要求1、水泥:采纳 32
5 级普通硅酸盐水泥,水泥应进行复试,复试 合格后才能使用
2、黄砂:宜采纳中粗砂,砂的含泥量不超过 3%,砂中不应含有 机腐蚀物质
砂中混有草根、树皮、贝壳等杂物,必须过筛
二、施工机械1、砂浆搅拌设备采纳搅拌机和砂浆机
2、抹灰砂浆运输设备采纳井架和塔吊,水平运输采纳小斗车
3、一般抹灰的常用工具有:钢皮抹子、木抹子、阴、阳角抹子、 抄灰板
4、检测工具:托线板、线垂、塞尺、木尺、钢卷尺等

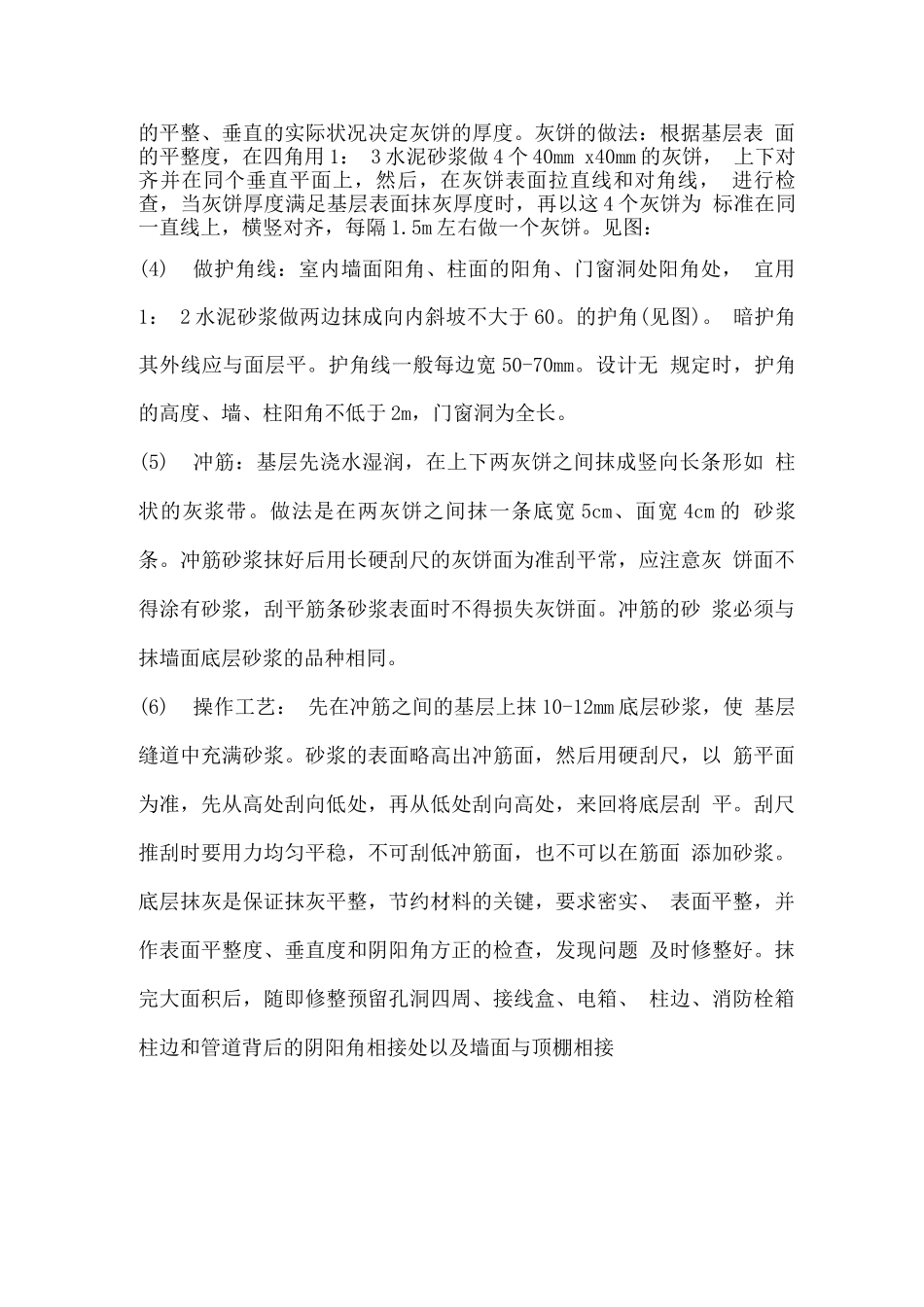

四、水泥砂浆抹灰操作工艺(一)
