电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

劳动力安排计划2

劳动力安排计划2_第1页
1/2
劳动力安排计划2_第2页
2/2

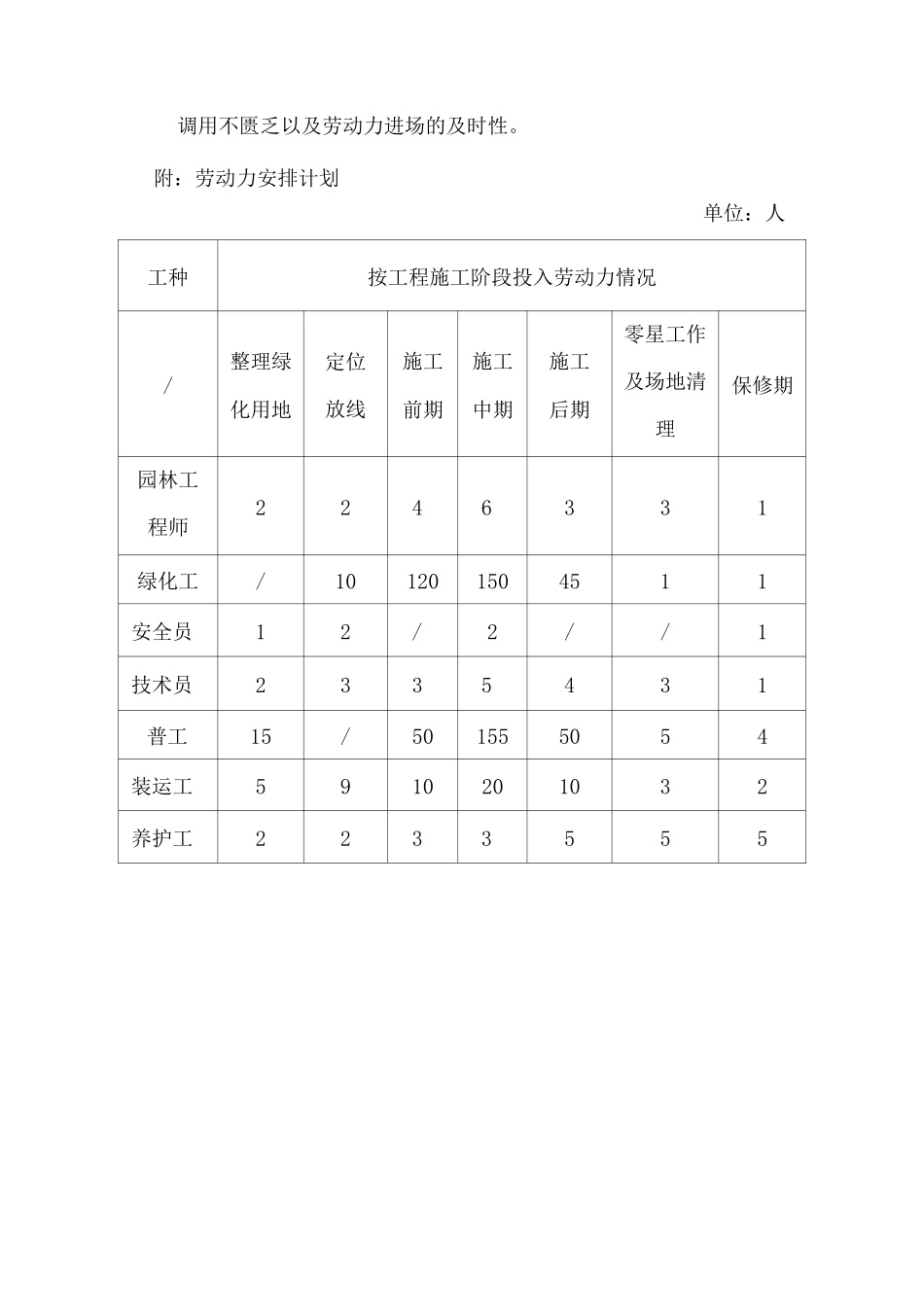

劳动力安排计划第一节劳动力计划一、设备、人员动员周期在接到中标通知书后,我们将立即做好进场前的组织准备和人员机械设备准备,按业主要求准时进场,项目经理部和施工队的先遣人员将利用便捷的公路交通运输条件以最快的速度进入施工现场,进行施工准备,做好施工驻地建设和临时工程建设,并组织施工机械设备和其余参建人员陆续进场。先遣人员及设备动员周期为 5 天,全部设备人员动员周期为 10 天(包括施工准备、临时工程、人员设备到位)。二、设备、人员、材料运至施工现场的方法本工程附近交通运输较为便利,故人员以本单位通勤车送到现场(或自行组织到达现场),施工车辆编队开赴现场,其余挖掘机、装载机、推土机等主要设备和外购材料等通过公路利用平板拖车和大卡车运往现场。三、施工人员的动员及劳动力计划1、施工人员的动员若我方中标,将立即开展动员工作,确保在开工前完成所有人员的调配工作,在接到开工令七天内开工。根据已确定的组织机构,建立项目施工管理层,并选择高素养的施工作业队伍进行该工程的施工:(1)、根据该工程的特点和施工进度计划的要求,确定各施工阶段的劳动力需用量计划。(2)、对工人进行必要的技术安全教育,教育工人树立“质量第一、安全第一”的正确思想,遵守有关施工和安全的技术法规,遵守地方治安法规。(3)、生活后勤保障工作在大批施工人员进场前,必须做好后勤工作的安排,对工作和管理人员的衣、食、住、行、医等应予全面考虑,仔细落实,以便充分调动职工的生产积极性。2、劳动力用量计划我公司内部有大量施工劳动力,随时可调用至施工现场参加施工。同时我公司与多家劳务市场建立了深厚的业务关系,可以保证劳动力的调用不匮乏以及劳动力进场的及时性。附:劳动力安排计划单位:人工种按工程施工阶段投入劳动力情况/整理绿化用地定位放线施工前期施工中期施工后期零星工作及场地清理保修期园林工程师2246331绿化工/101201504511安全员12/2//1技术员2335431普工15/501555054装运工5910201032养护工2233555

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

劳动力安排计划2

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
