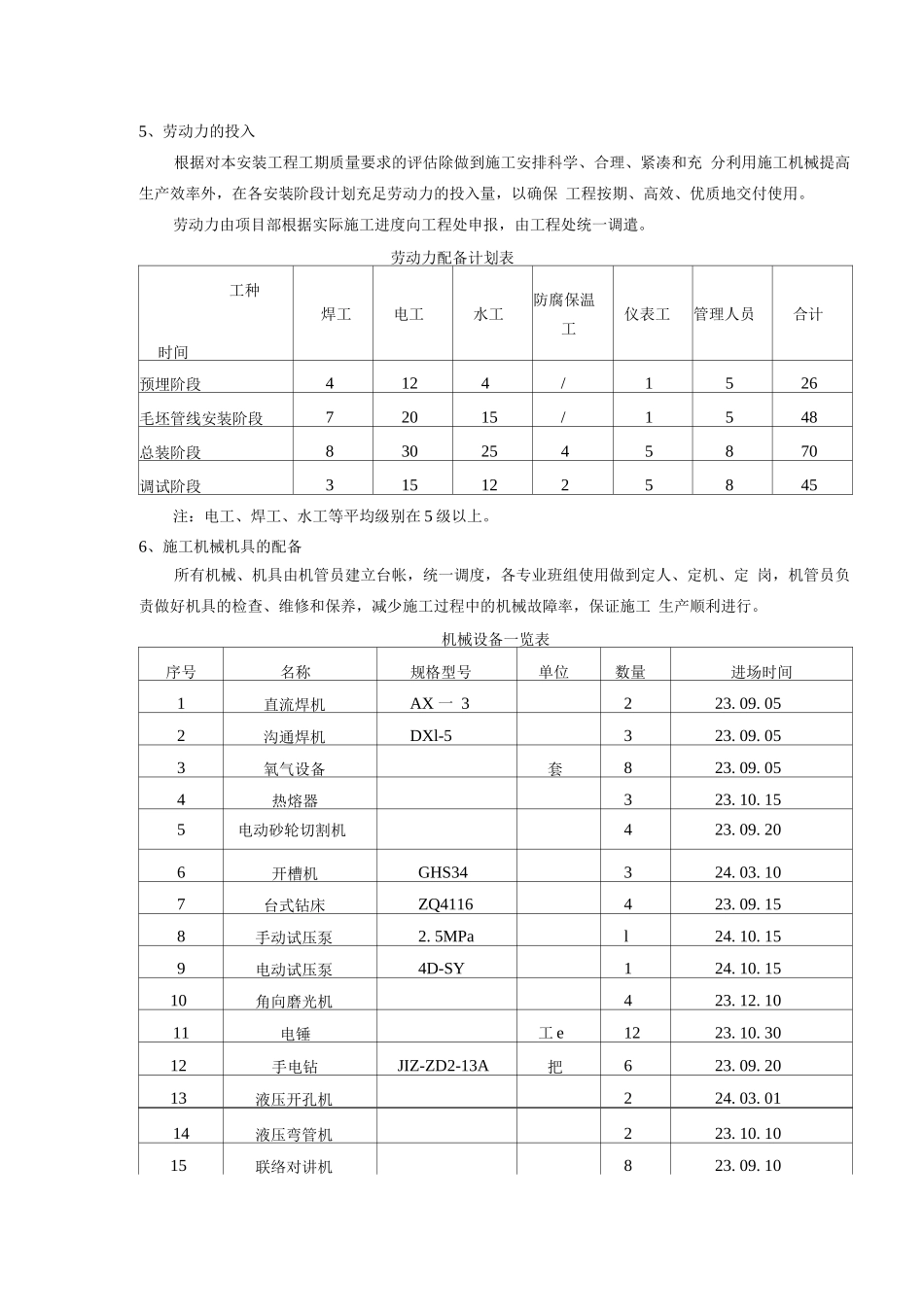

5、劳动力的投入根据对本安装工程工期质量要求的评估除做到施工安排科学、合理、紧凑和充 分利用施工机械提高生产效率外,在各安装阶段计划充足劳动力的投入量,以确保 工程按期、高效、优质地交付使用。劳动力由项目部根据实际施工进度向工程处申报,由工程处统一调遣。劳动力配备计划表工种时间焊工电工水工防腐保温工仪表工管理人员合计预埋阶段4124/1526毛坯管线安装阶段72015/1548总装阶段8302545870调试阶段3151225845注:电工、焊工、水工等平均级别在 5 级以上。6、施工机械机具的配备所有机械、机具由机管员建立台帐,统一调度,各专业班组使用做到定人、定机、定 岗,机管员负责做好机具的检查、维修和保养,减少施工过程中的机械故障率,保证施工 生产顺利进行。机械设备一览表序号名称规格型号单位数量进场时间1直流焊机AX 一 3223. 09. 052沟通焊机DXl-5323. 09. 053氧气设备套823. 09. 054热熔器323. 10. 155电动砂轮切割机423. 09. 206开槽机GHS34324. 03. 107台式钻床ZQ4116423. 09. 158手动试压泵2. 5MPal24. 10. 159电动试压泵4D-SY124. 10. 1510角向磨光机423. 12. 1011电锤工 e1223. 10. 3012手电钻JIZ-ZD2-13A把623. 09. 2013液压开孔机224. 03. 0114液压弯管机223. 10. 1015联络对讲机823. 09. 1016施工配电箱1223. 09. 1017安全变压器380V/ 220V/36V523. 09. 1018葫芦3T、5T各 424. 01. 1019压线钳把223. 09. 1020手持式除锈机223. 09. 102l卷扬机5T123. 09. 1522滑轮16T只823. 09. 1523电管铰板把623. 09. 1024专用滚槽机223. 09. 207、计量检测设备必须严格按检验周期进行周检,确保检验和测试结果的有效性、准确性 和合法性。重要计量、检测仪器一览表序号名称规格型号、精度单位数量检测周期(月)l接地电阻测试仪ZC-81122兆欧表ZC25-32123万用表5 型4124钳形电流表0-5A2125游标卡尺0—3mm, 0. 02mm把2126千分尺0—25mm, 25-50mm把l127塞尺0. 02-1n, m把28水平尺4mm 2mm / m把89焊接检验尺把28、安装工程主要设备、材料进场计划序列材料名称进场时间一、电气工程l线管、接线盒23. 12. 202配电箱、动力控制箱24. 06. 103电 线24. 05. 204电 缆24. 08. 305灯具、开关、插座24. 08. 15二、给排水工程6预埋用管材23. 09. 157水管阀类、配件23. 10. 308卫生洁具24. 08. 159给排水管材24. 02. 18
