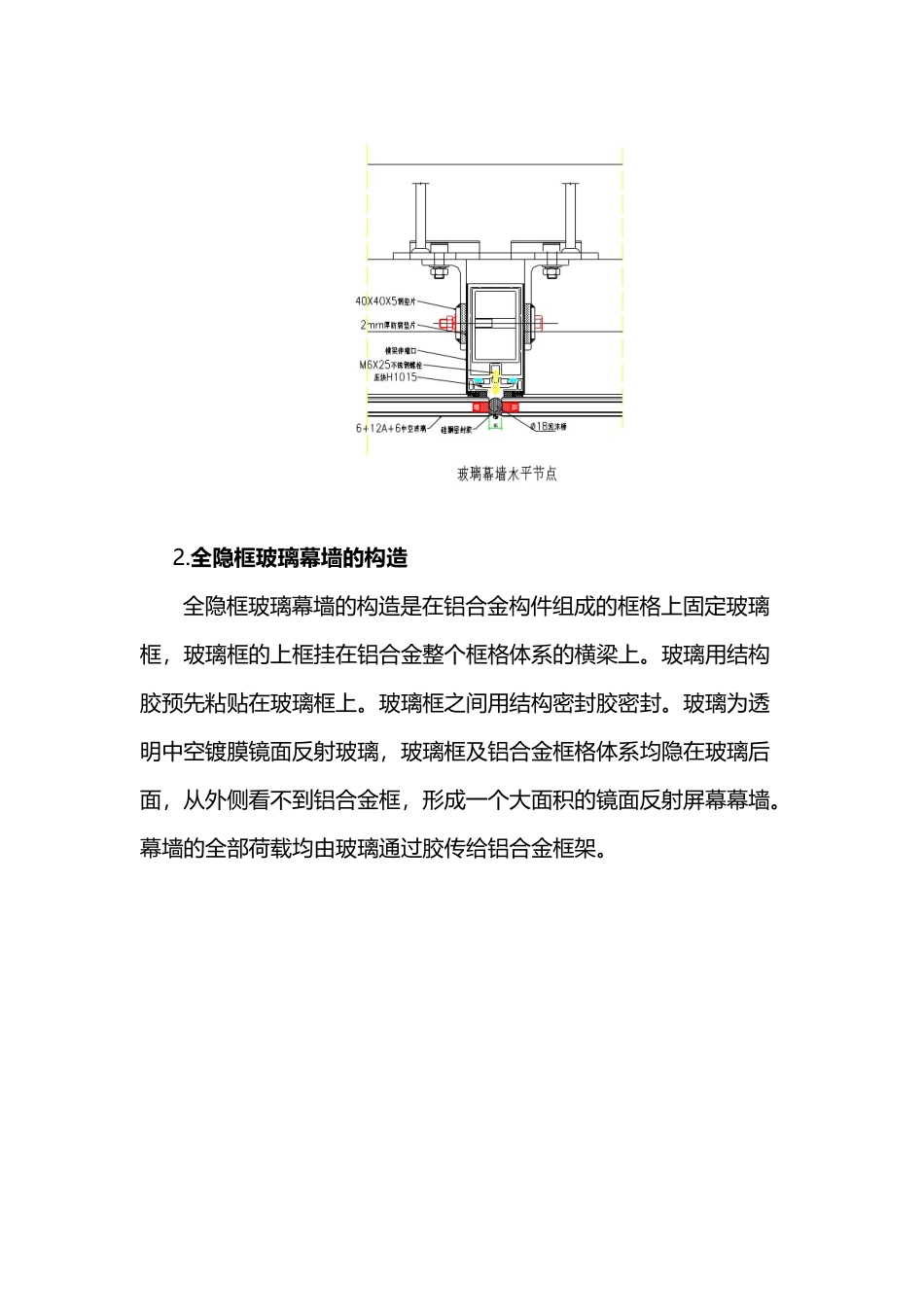

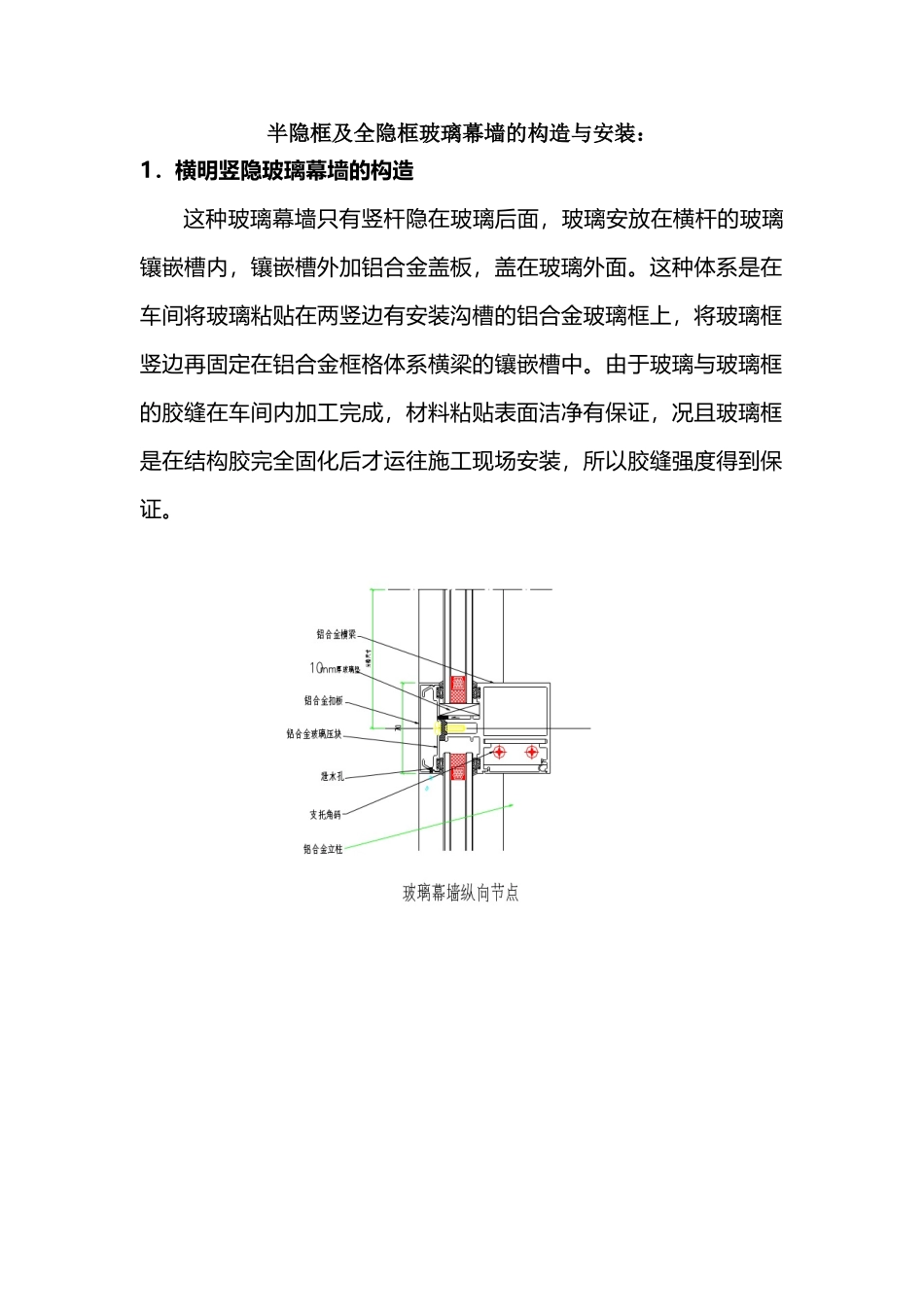

半隐框及全隐框玻璃幕墙的构造与安装(10 页)Good is good, but better carries it.精益求精,善益求善。半隐框及全隐框玻璃幕墙的构造与安装:1.横明竖隐玻璃幕墙的构造这种玻璃幕墙只有竖杆隐在玻璃后面,玻璃安放在横杆的玻璃镶嵌槽内,镶嵌槽外加铝合金盖板,盖在玻璃外面。这种体系是在车间将玻璃粘贴在两竖边有安装沟槽的铝合金玻璃框上,将玻璃框竖边再固定在铝合金框格体系横梁的镶嵌槽中。由于玻璃与玻璃框的胶缝在车间内加工完成,材料粘贴表面洁净有保证,况且玻璃框是在结构胶完全固化后才运往施工现场安装,所以胶缝强度得到保证。2.全隐框玻璃幕墙的构造全隐框玻璃幕墙的构造是在铝合金构件组成的框格上固定玻璃框,玻璃框的上框挂在铝合金整个框格体系的横梁上。玻璃用结构胶预先粘贴在玻璃框上。玻璃框之间用结构密封胶密封。玻璃为透明中空镀膜镜面反射玻璃,玻璃框及铝合金框格体系均隐在玻璃后面,从外侧看不到铝合金框,形成一个大面积的镜面反射屏幕幕墙。幕墙的全部荷载均由玻璃通过胶传给铝合金框架。3.隐框玻璃幕墙的安装B、施工方法:采纳脚手架施工。C、施工流程施工顺序:预埋件的安装→ 测量放线→连接件安装→主龙骨安装→次龙骨安装→层间封堵→安装玻璃→ 注胶及清洗→验收D、施工工艺a、埋件的埋设: 预埋件的尺寸应制作准确,尺寸应采纳负公差,以便放入模板内。 预埋件在放置时应保持正确,然后把埋筋与主体结构钢筋进行逐个点焊,以保证砼浇注过程中埋件不移位。 预埋件锚板下面的混凝土应注意振捣密实。 埋件应埋设牢固,位置准确,埋件标高差不应大于10mm,埋件位置与设计位置的偏差不应大于 20mm。b、测量放线: 我司将派测量人员进场以每层的 50 线与轴线作为基准线进行放线及校核现场结构及埋件尺寸,并确定主体结构边角尺寸反馈给技术部及早进行边角龙骨分格尺寸调整。 利用钢卷尺、经纬仪从原始轴线控制点、标高点引测辅助轴线。 利用经纬仪、测距仪对辅助轴线进行尺寸和角度复核,确保偏差在允许范围内,并标识于层面。 利用辅助轴线,依据纵向龙骨布置图,用钢卷尺、经纬仪定出每边边角龙骨外表中心位置和每边中部龙骨外表中心点,复核后标识于层面。 利用激光铅垂仪从标识点向上垂直引测至斜面层顶,校核后安装定位钢丝,利用经纬仪进行双向正交校核后固定。 水平控制:依据《玻璃幕墙施工技术法律规范》要求,其整幅水平标高偏差≤5MM。 幕墙分格轴线...
