工程安全和功能检验资料核查及主要功能抽查记录(一)屋面泼水、淋水、蓄水试验记录1
相关法律规范:《屋面工程质量验收法律规范》GB 50207—22《建筑防水工程技术法律规范》DBJ 1 — 19 — 97
屋面在未做防水层前,宜进行泼水试验,检查屋面有无积水和排水系统是否畅通,坡度是否符合设计要求
屋面防水工程的防水层应由资质审查合格的防水专业队伍进行施工
屋面进行淋水或蓄水试验在防水层施工完成之后进行
屋面进行淋水试验方法及要求:(1)高出屋面的烟道、风道、出气管、女儿墙、出入孔根部防水层上应做淋水试验,并做好记录
(2)屋面防水层应进行持续 2h 淋水试验
(3)沿屋脊方向布置与屋脊同长度的花管(钢管直径 28 左右,管上部钻 3〜5 的孔,布置两排,孔距 80〜1 左右),用有压力的自来水管接通进行淋水(呈人工降水状)
蓄水屋面(包括屋面水池)、种植屋面必须蓄水试验;有可能作蓄水检验的屋面,也应进行蓄水试验
蓄水试验在防水层施工完成之后进行,蓄水到规定高度,留置时间不应少于 24h,不得不渗漏现象
(二)厕所、厨房、阳台等有防水要求的地面淋水、蓄水试验记录1
相关法律规范:《屋面工程质量验收法律规范》GB 50207—22《建筑防水工程技术法律规范》DBJ 1 — 19 — 97
2有防水要求的厕所、厨房、阳台,都必须・1%进行蓄水试验,蓄水试验应在防水层施工完成之后进行

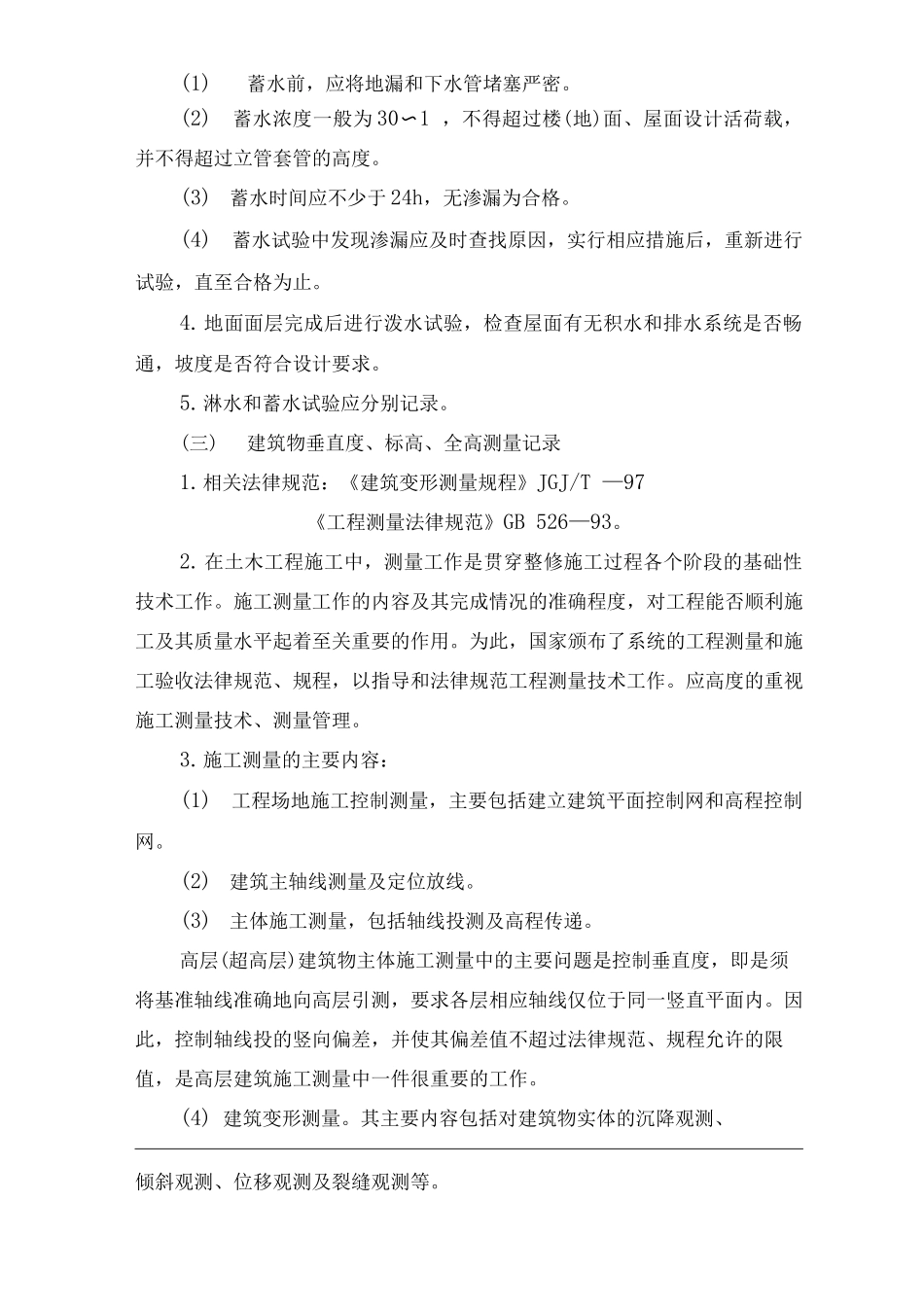

蓄水试验必须符合下列要求:(1)蓄水前,应将地漏和下水管堵塞严密
(2)蓄水浓度一般为 30〜1 ,不得超过楼(地)面、屋面设计活荷载,并不得超过立管套管的高度
(3)蓄水时间应不少于 24h,无渗漏为合格
(4)蓄水试验中发现渗漏应及时查找原因,实行相应措施后,重新进行试验,直至合格为止
地面面层完成后进行泼水试验,检查屋面有无积水和排水系统是否畅通,坡度是否
