单位公司企业设计变更审批程序的规定

单位公司企业设计变更审批程序的规定_第1页
1/5
单位公司企业设计变更审批程序的规定_第2页
2/5
单位公司企业设计变更审批程序的规定_第3页
3/5

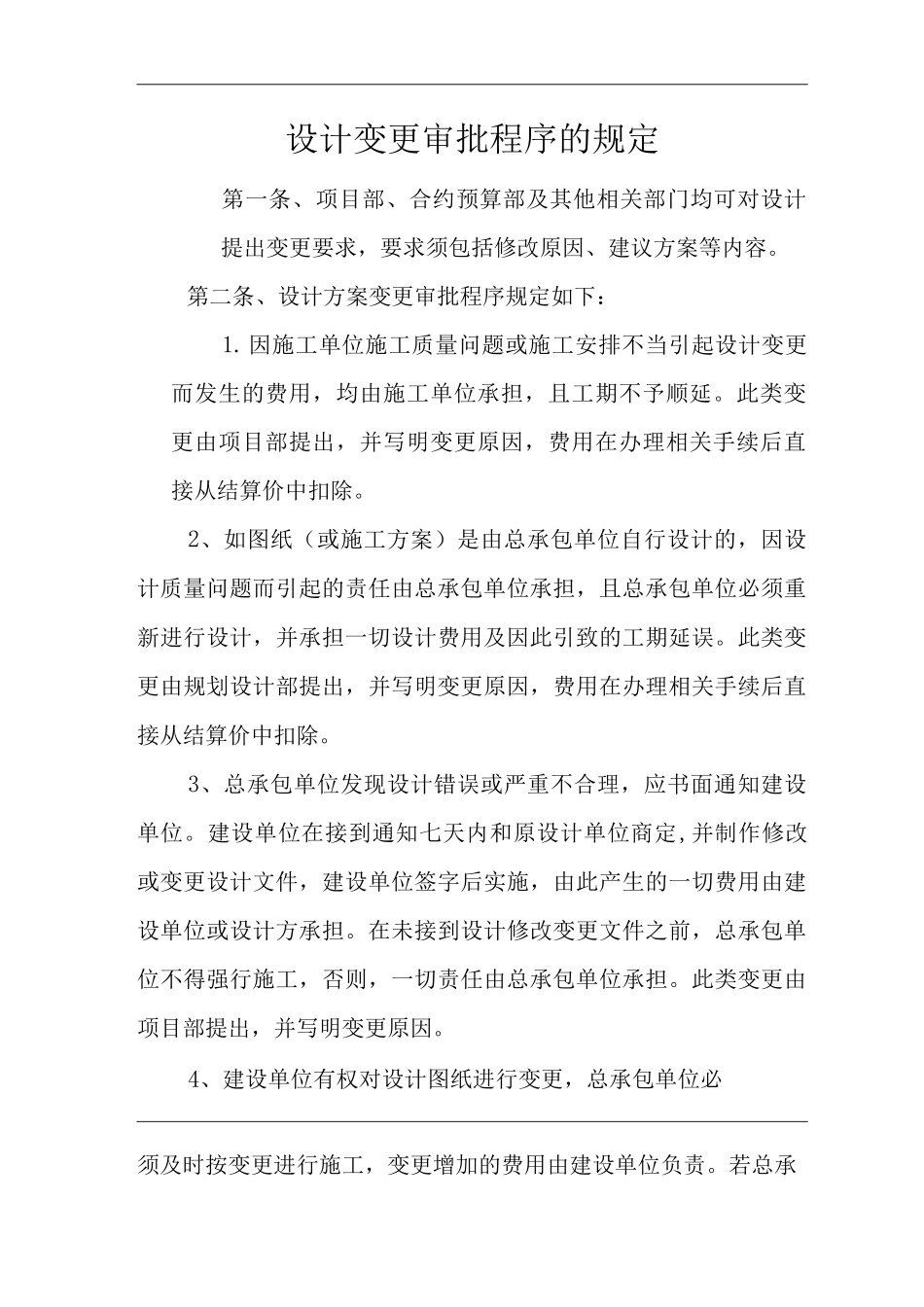

设计变更审批程序的规定第一条、项目部、合约预算部及其他相关部门均可对设计提出变更要求,要求须包括修改原因、建议方案等内容。第二条、设计方案变更审批程序规定如下:1.因施工单位施工质量问题或施工安排不当引起设计变更而发生的费用,均由施工单位承担,且工期不予顺延。此类变更由项目部提出,并写明变更原因,费用在办理相关手续后直接从结算价中扣除。2、如图纸(或施工方案)是由总承包单位自行设计的,因设计质量问题而引起的责任由总承包单位承担,且总承包单位必须重新进行设计,并承担一切设计费用及因此引致的工期延误。此类变更由规划设计部提出,并写明变更原因,费用在办理相关手续后直接从结算价中扣除。3、总承包单位发现设计错误或严重不合理,应书面通知建设单位。建设单位在接到通知七天内和原设计单位商定,并制作修改或变更设计文件,建设单位签字后实施,由此产生的一切费用由建设单位或设计方承担。在未接到设计修改变更文件之前,总承包单位不得强行施工,否则,一切责任由总承包单位承担。此类变更由项目部提出,并写明变更原因。4、建设单位有权对设计图纸进行变更,总承包单位必须及时按变更进行施工,变更增加的费用由建设单位负责。若总承包单位未及时进行变更施工,造成的费用和工期增加由施工方负责。设计单位提出的设计变更,必须经建设单位确认后,总承包单位才能按图进行施工,同时该变更要求有建设单位总工程师书面确认和规划设计部变更编号。第三条、各相关部门的意见必须尽可能详尽描述,具体要求如下:1、产品设计中心意见:应从设计上分析可行性,若可行须提出设计变更的具体方案,同时附有变更后的图纸或说明,若该设计变更涉及建筑设计标准的变化,还必须特别注明;应从现场情况分析可行性,说明该变更是否引起返工或其它费用增加;2、营销管理中心意见:应从客户角度分析可行性,说明该变更是否影响销售/租赁,已购/租客户是否能够接受;因客户要求提出的变更原则由客户自行承担变更引起的费用增加,若其他部门认为该费用增加应由本公司承担,必须提出并注明原因;3、财务管理中心意见:应根据设计变更方案估算可能引起的成本增加或节约(应包括设计变更、返工费用、相关索赔以及其它可能发生的所有费用);4、总工程师意见:综合 1~3 项,提出该设计变更是否可行的意见;5、副总经理或总经理意见:根据上述所有意见,作出最终决策一是否同意该设计变更;6、凡是涉及建筑设计法律规范、结构安全等...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

单位公司企业设计变更审批程序的规定

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
