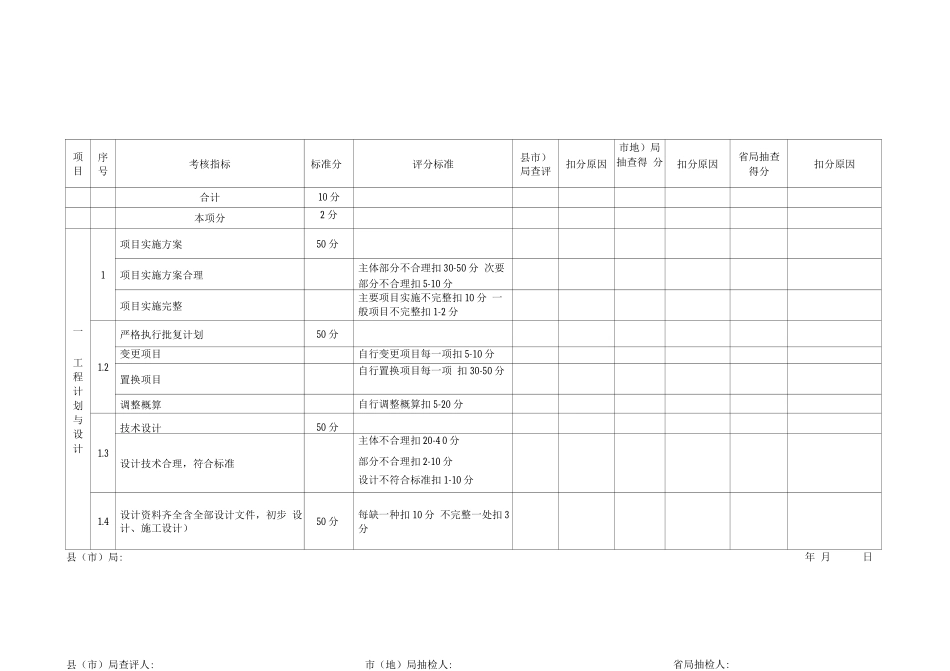

黑龙江省农村电网建设改造竣工县单项工程竣工验收考核项目及评分标准表配电部分)工程项目单位:省验收组负责人:年 月日市地)局验收组负责人:年 月 日 县市)局负责人:项 目序号考核指标标准分评分标准县市)局查评扣分原因市地)局 抽查得 分扣分原因省局抽查 得分扣分原因合计10 分本项分2 分一工 程 计 划 与 设 计1项目实施方案50 分项目实施方案合理主体部分不合理扣 30-50 分 次要部分不合理扣 5-10 分项目实施完整主要项目实施不完整扣 10 分 一般项目不完整扣 1-2 分1.2严格执行批复计划50 分变更项目自行变更项目每一项扣 5-10 分置换项目自行置换项目每一项 扣 30-50 分调整概算自行调整概算扣 5-20 分1.3技术设计50 分设计技术合理,符合标准主体不合理扣 20-4 0 分部分不合理扣 2-10 分设计不符合标准扣 1-10 分1.4设计资料齐全含全部设计文件,初步 设计、施工设计)50 分每缺一种扣 10 分 不完整一处扣 3分县(市)局:年 月日县(市)局查评人:市(地)局抽检人:省局抽检人:县(市)局:年 月 日二资金管理序号考核指标标准 分评分标准县市) 局查评扣分原因市地)局 抽查得分扣分原因省局抽查得分扣分原因本项分2 分2资金管理2.1投资规模在项目法人批准范围之内30 分以乡为单位,总投资突破省公司批复规模的扣 30 分2.2工程概预算经有权部门审查批准30 分1、没有概预算的扣 15 分2、概预算的执行、变更不法律规范的扣 15 分2.3资金使用管理30 分1、不依据省公司概预算签定施工合同的扣 10 分2、不依据施工合同支付、结算工程价款的扣 5 分3、存在违规自购现象的扣 5 分4、购置设备材料中间环节加价的扣 5 分5、资金使用没遵循“一支笔”审批的扣 5 分2.4财务管理50 分1、帐薄设置不能详细反映工程成本内容的扣 15 分2、扩大工程成本支出的扣 15 分3、会计核算不正确的扣 10 分4、会计手续不合格的扣 10 分2.5竣工决算编制40 分1、竣工决算编报不按规定时间完成的扣 10 分、未送审核的扣 5 分2、决算资料不齐全扣 5 分,内容不完整扣 3 分,勾稽关系不准确 扣5 分,格式不法律规范扣 5 分3、工程竣工后,工程物资、债权、债务没有及时清理的扣 5 分4、没有按规定及时进行资产登记、债务划转工作的扣 5 分2.6农民出资资金使用、管理20 分1、向农民收费不执行上级文件规定的扣 5 分2、无农民集资资金管理办法、管理混乱...
