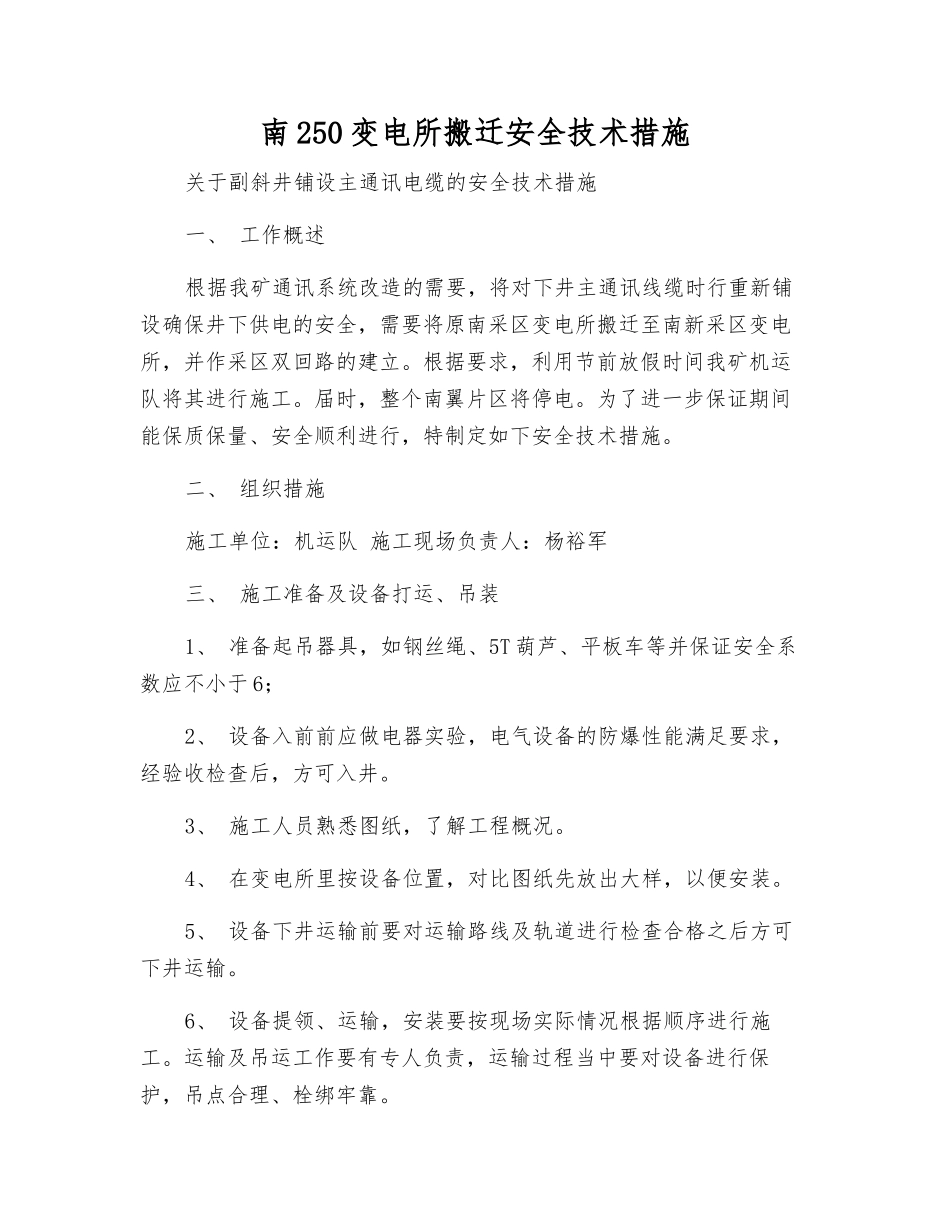

南 250 变电所搬迁安全技术措施关于副斜井铺设主通讯电缆的安全技术措施一、 工作概述根据我矿通讯系统改造的需要,将对下井主通讯线缆时行重新铺设确保井下供电的安全,需要将原南采区变电所搬迁至南新采区变电所,并作采区双回路的建立。根据要求,利用节前放假时间我矿机运队将其进行施工。届时,整个南翼片区将停电。为了进一步保证期间能保质保量、安全顺利进行,特制定如下安全技术措施。二、 组织措施施工单位:机运队 施工现场负责人:杨裕军三、 施工准备及设备打运、吊装1、 准备起吊器具,如钢丝绳、5T 葫芦、平板车等并保证安全系数应不小于 6;2、 设备入前前应做电器实验,电气设备的防爆性能满足要求,经验收检查后,方可入井。3、 施工人员熟悉图纸,了解工程概况。4、 在变电所里按设备位置,对比图纸先放出大样,以便安装。5、 设备下井运输前要对运输路线及轨道进行检查合格之后方可下井运输。6、 设备提领、运输,安装要按现场实际情况根据顺序进行施工。运输及吊运工作要有专人负责,运输过程当中要对设备进行保护,吊点合理、栓绑牢靠。7、 组织所有参加施工的人员仔细学习本措施后,方可允许上岗。8、 超吊变压器,高压防爆开关等设备时,在起吊件上方要打专用超吊锚杆,确保起吊设备的安全。9、 在使用葫芦起吊前,必须安排好专人进行检查,确认宼了后方可使用。多台葫芦起吊时,葫芦要受力均匀,先慢慢试吊,做到稳吊、轻放,使用起吊设备时,操作人员不得位于起吊点下放或设备可能歪倒打滑的方向,起吊过程当中要确保起吊点牢固可靠。四、 电气设备的安装1、 矿用变压器安装1)、变压器安装在设备台上,要求基础平整,变压器保持水平,且接地良好。2)、变压器高低侧电缆密封件齐全,接线室清洁无杂物,无透蚀,接线符合规程要求。2、高压防爆开关安装1)、高开在地面经检测、修理,电气试验合格之后经机运队相关人员批准入井后,然后运至施工现场。2)、高开隔爆面必须符合下述规定:完整、无透、结合面粗糙度符合产品规定,防透措施良好,闭锁装置齐全可靠、螺栓、垫圈齐全坚间隙符合要求。3)、高压瓷件表面严禁有裂纹、缺陷,绝缘部份完好,送电试运转各部份工作正常、仪表指示正确。4)高开安装位置正确,放置平稳,电缆出线者要浇灌绝缘胶,高开操作机构要灵活、可靠。3、接地装置安装1)主接地极直接打入巷道内,要求可靠。2)辅助接地极要用三根钢管埋入水沟或潮湿的地方(深约 1 米)接地...
