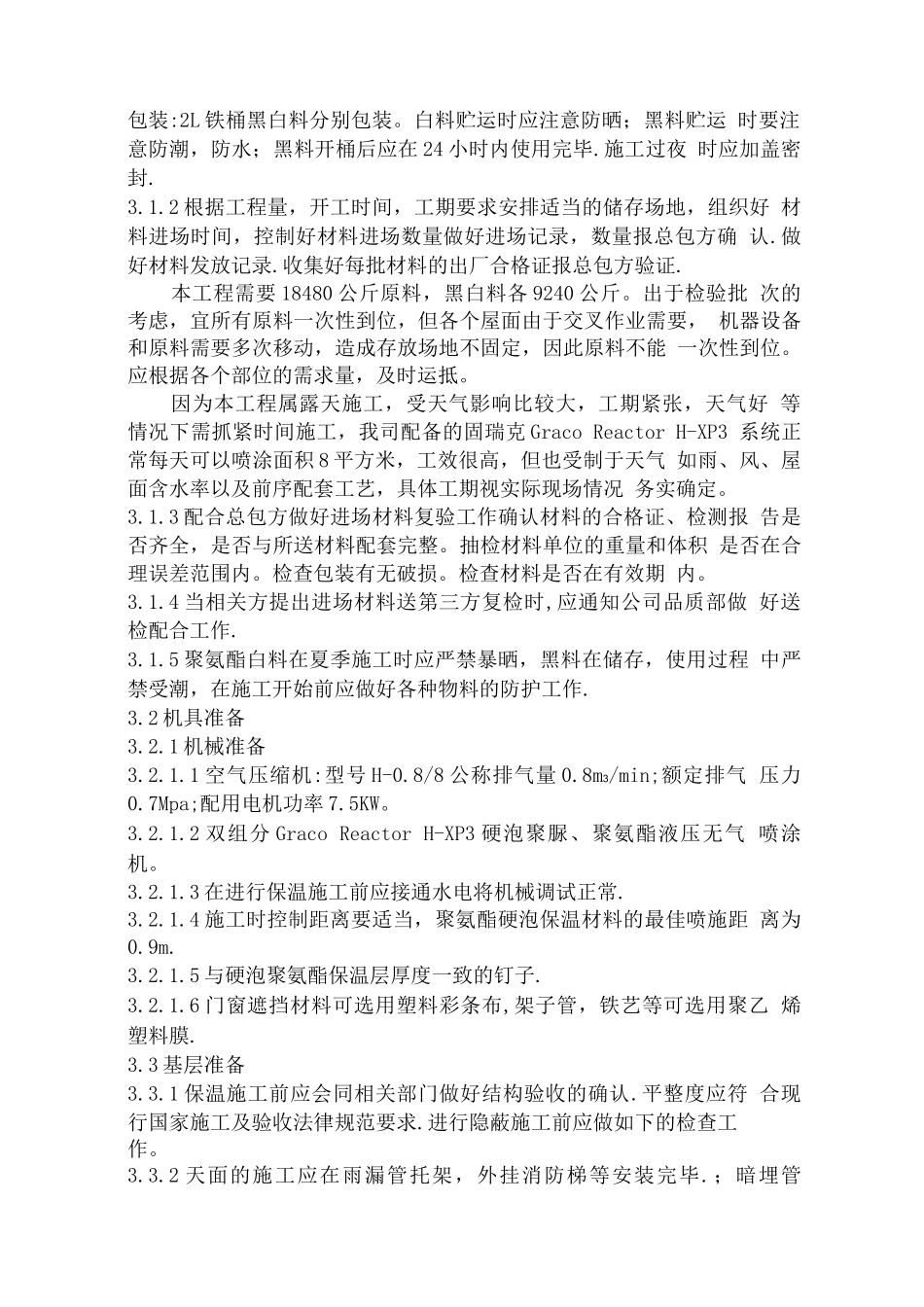

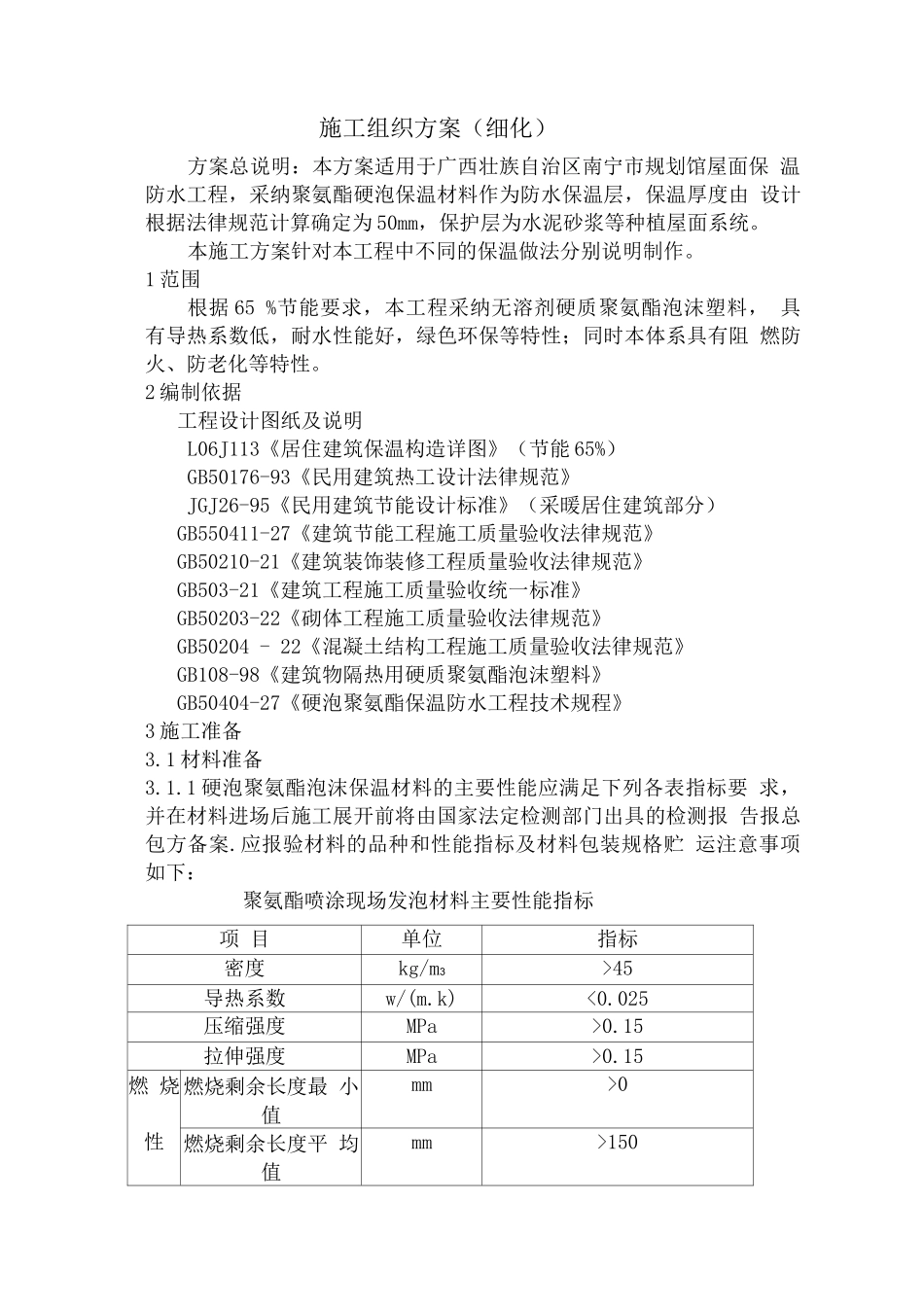

广西壮族自治区南宁市规划馆屋面聚氨酯硬泡保温防水工程施工组织细化方案施工商:广西新西南防水防腐保温科技有限公司日期:2025 年 4 月 30 日施工组织方案(细化)方案总说明:本方案适用于广西壮族自治区南宁市规划馆屋面保 温防水工程,采纳聚氨酯硬泡保温材料作为防水保温层,保温厚度由 设计根据法律规范计算确定为 50mm,保护层为水泥砂浆等种植屋面系统。本施工方案针对本工程中不同的保温做法分别说明制作。1 范围根据 65 %节能要求,本工程采纳无溶剂硬质聚氨酯泡沫塑料, 具有导热系数低,耐水性能好,绿色环保等特性;同时本体系具有阻 燃防火、防老化等特性。2 编制依据工程设计图纸及说明L06J113《居住建筑保温构造详图》(节能 65%)GB50176-93《民用建筑热工设计法律规范》JGJ26-95《民用建筑节能设计标准》(采暖居住建筑部分)GB550411-27《建筑节能工程施工质量验收法律规范》GB50210-21《建筑装饰装修工程质量验收法律规范》GB503-21《建筑工程施工质量验收统一标准》GB50203-22《砌体工程施工质量验收法律规范》GB50204 - 22《混凝土结构工程施工质量验收法律规范》GB108-98《建筑物隔热用硬质聚氨酯泡沫塑料》GB50404-27《硬泡聚氨酯保温防水工程技术规程》3 施工准备3.1 材料准备3.1.1 硬泡聚氨酯泡沫保温材料的主要性能应满足下列各表指标要 求,并在材料进场后施工展开前将由国家法定检测部门出具的检测报 告报总包方备案.应报验材料的品种和性能指标及材料包装规格贮 运注意事项如下:聚氨酯喷涂现场发泡材料主要性能指标项 目单位指标密度kg/m3>45导热系数w/(m.k)<0.025压缩强度MPa>0.15拉伸强度MPa>0.15燃 烧 燃烧剩余长度最 小值mm>0性燃烧剩余长度平 均值mm>150包装:2L 铁桶黑白料分别包装。白料贮运时应注意防晒;黑料贮运 时要注意防潮,防水;黑料开桶后应在 24 小时内使用完毕.施工过夜 时应加盖密封.3.1.2 根据工程量,开工时间,工期要求安排适当的储存场地,组织好 材料进场时间,控制好材料进场数量做好进场记录,数量报总包方确 认.做好材料发放记录.收集好每批材料的出厂合格证报总包方验证.本工程需要 18480 公斤原料,黑白料各 9240 公斤。出于检验批 次的考虑,宜所有原料一次性到位,但各个屋面由于交叉作业需要, 机器设备和原料需要多次移动,造成存放场地不固定,因此原料不能 一次性到位。应根据各个部位的需求量,及时运抵。因为本工程属露天施工,...
