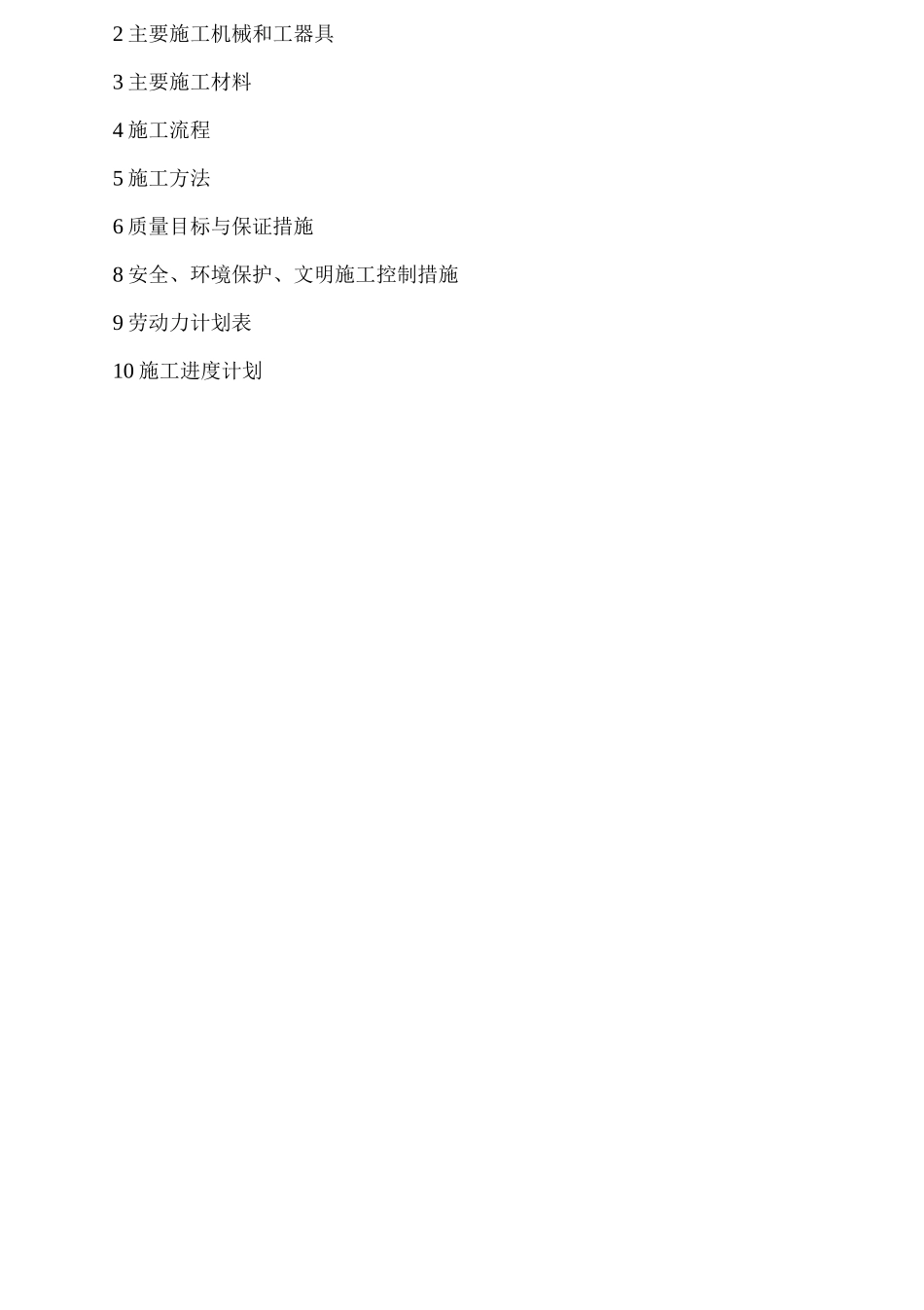

江西理文化工有限公司动力车间一期主厂房电缆隧道施工方案监理单位(签章):施工单位(签章):监理工程师:总监理工程师:日期:2025 年 月 日日期:2025 年 月 日 日期:2025 年 月 日1 工程概况建设单位(签章):2 主要施工机械和工器具3 主要施工材料4 施工流程5 施工方法6 质量目标与保证措施8 安全、环境保护、文明施工控制措施9 劳动力计划表10 施工进度计划1、工程概况1

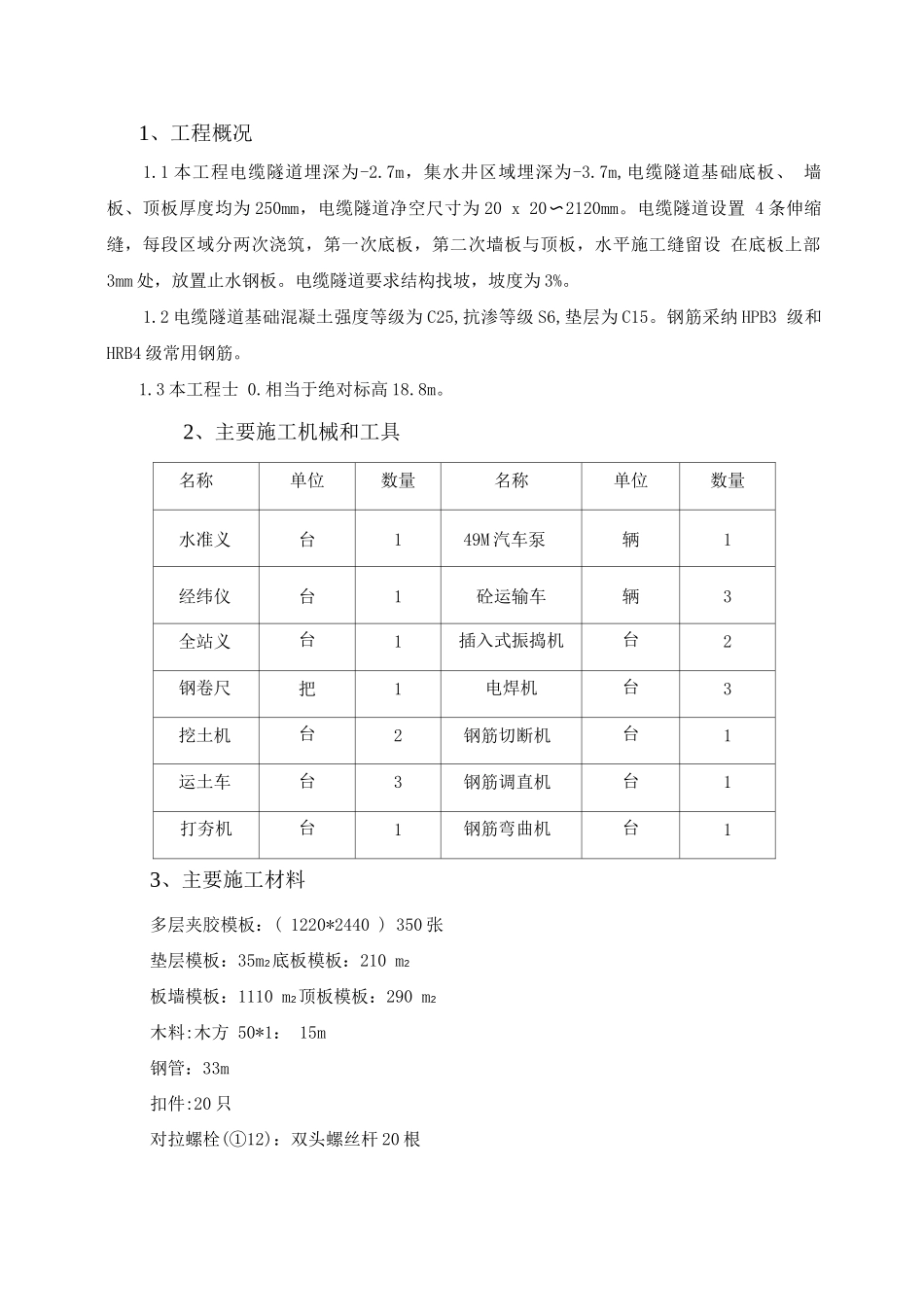

1 本工程电缆隧道埋深为-2
7m,集水井区域埋深为-3
7m,电缆隧道基础底板、 墙板、顶板厚度均为 250mm,电缆隧道净空尺寸为 20 x 20〜2120mm
电缆隧道设置 4 条伸缩缝,每段区域分两次浇筑,第一次底板,第二次墙板与顶板,水平施工缝留设 在底板上部3mm 处,放置止水钢板
电缆隧道要求结构找坡,坡度为 3%
2 电缆隧道基础混凝土强度等级为 C25,抗渗等级 S6,垫层为 C15
钢筋采纳 HPB3 级和HRB4 级常用钢筋
3 本工程士 0
相当于绝对标高 18
2、主要施工机械和工具名称单位数量名称单位数量水准义台149M 汽车泵辆1经纬仪台1砼运输车辆3全站义台1插入式振捣机台2钢卷尺把1电焊机台3挖土机台2钢筋切断机台1运土车台3钢筋调直机台1打夯机台1钢筋弯曲机台13、主要施工材料多层夹胶模板:( 1220*2440 ) 350 张垫层模板:35m2底板模板:210 m2板墙模板:1110 m2顶板模板:290 m2木料:木方 50*1: 15m钢管:33m扣件:20 只对拉螺栓(①12):双头螺丝杆 20 根4、施工流程4
1 本工程基础施工总体遵循先深后浅的原则,根据设计图纸基础埋深情况
2 电缆隧道结构分两次施工,第一次浇筑基础底板,第二次浇筑墙板与顶板
5、施工方法1、土方工程5
1 本工程电缆隧道布置在主厂房内,主厂房基础-
