1 施工准备1、人员机械设备已到位,各种材料已运达现场
2、施工现场材料已清除,具备施工作业面

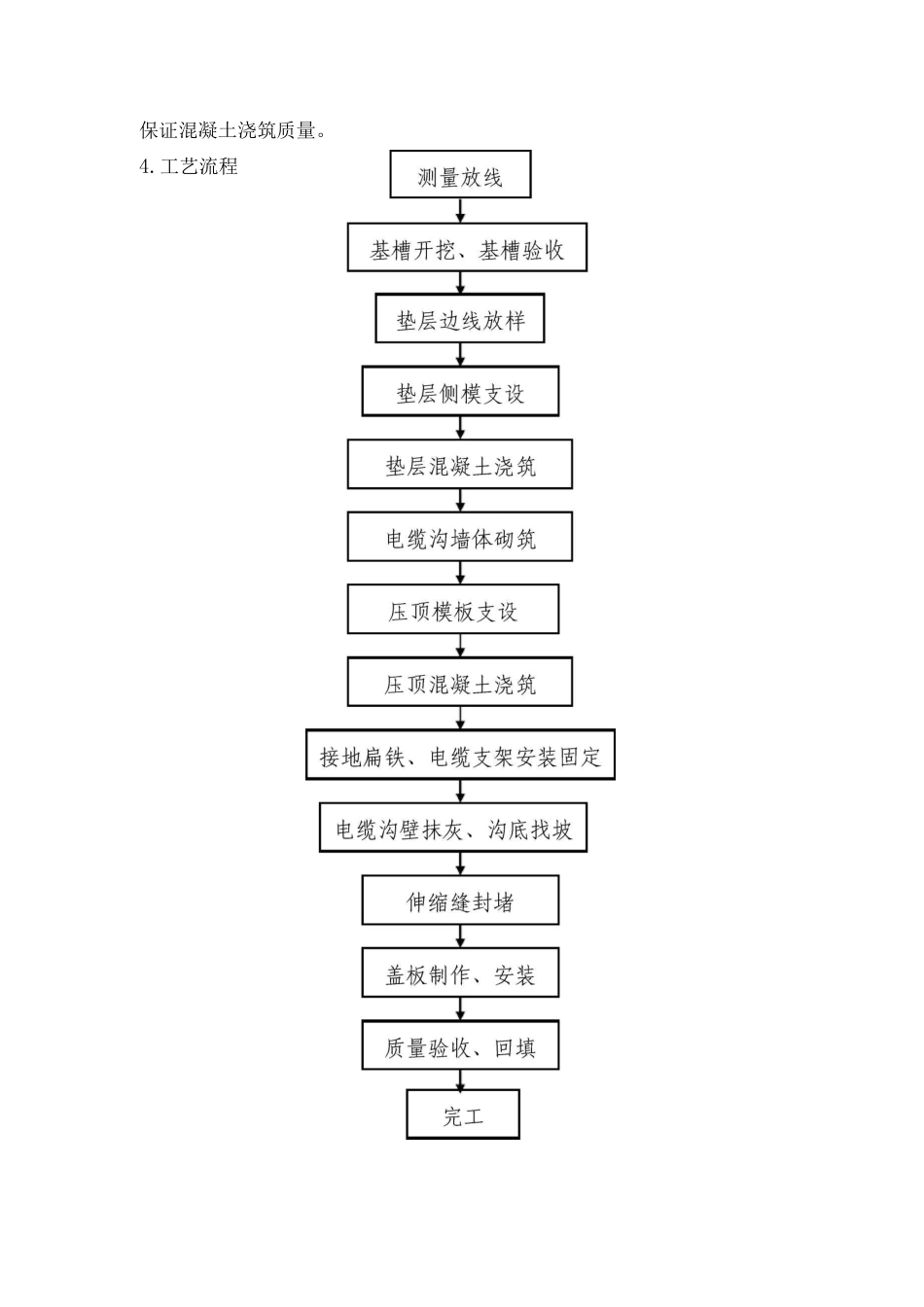

2 作业方法测量放样开挖前应根据图纸将电缆沟的位置、宽度进行放样
基槽开挖1、根据土方开挖法律规范要求,结合土质情况,确定开挖放坡系数及工作面,地下水丰富或雨季施工,需设置排水系统
2、开始时实行挖掘机倒退式开挖,除留作回填的土外将其余的土移至弃土区,3、开挖完成后,应组织相关人员进行基槽验收,并作好记录
垫层施工根据设计垫层尺寸,进行侧模支设,采纳商品砼或自拌砼(强度需满足要求),浇筑完成后,及时养护
电缆沟墙体砌筑1、预先规划好电缆沟伸缩缝的位置,在砌筑放样时一起标示出来,伸缩缝要垂直电缆沟的纵向
2、墙体砌筑必须用水彻底冲洗洁净基面,以保证墙体和底板结合牢固
3、砌筑的顺序是转角处向中间推动,并以此处为高程控制点,将预埋件中心标高、压顶底标高标示出来
4、当砌体厚度达到 240mm 以上时,宜按三顺一丁砌法,压顶下第一皮砖应为丁砖
5、当墙体砌筑到预埋铁件高度时,根据预埋铁件的设计间距将预埋铁件埋入墙体中,高程依据埋件走向拉线控制,预埋铁件露出墙体的长度比抹灰厚度略大 2~3mm
压顶混凝土浇筑压顶浇筑前墙面应浇水湿润,压顶混凝土采纳振捣棒振捣密实,顶面压实,并及时清除模板残余混凝土及砂浆
混凝土压顶在伸缩缝处也应断开,混凝土顶部应根据盖板尺寸留有企

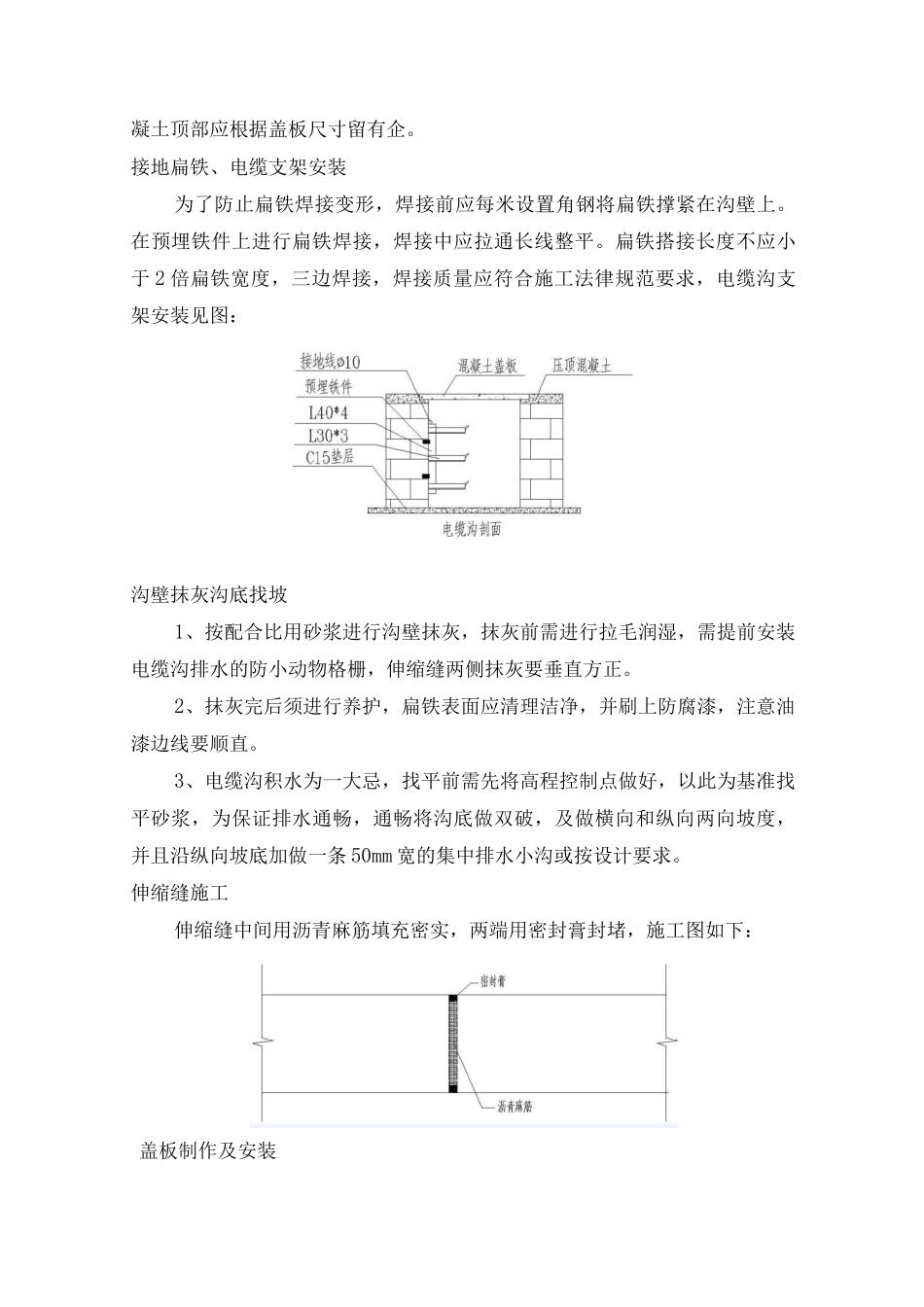

接地扁铁、电缆支架安装为了防止扁铁焊接变形,焊接前应每米设置角钢将扁铁撑紧在沟壁上
在预埋铁件上进行扁铁焊接,焊接中应拉通长线整平
扁铁搭接长度不应小于 2 倍扁铁宽度,三边焊接,焊接质量应符合施工法律规范要求,电缆沟支架安装见图:沟壁抹灰沟底找坡1、按配合比用砂浆进行沟壁抹灰,抹灰前需进行拉毛润湿,需提前安装电缆沟排水的防小动物格栅,伸缩缝两侧抹灰要垂直方正
2、抹灰完后须
