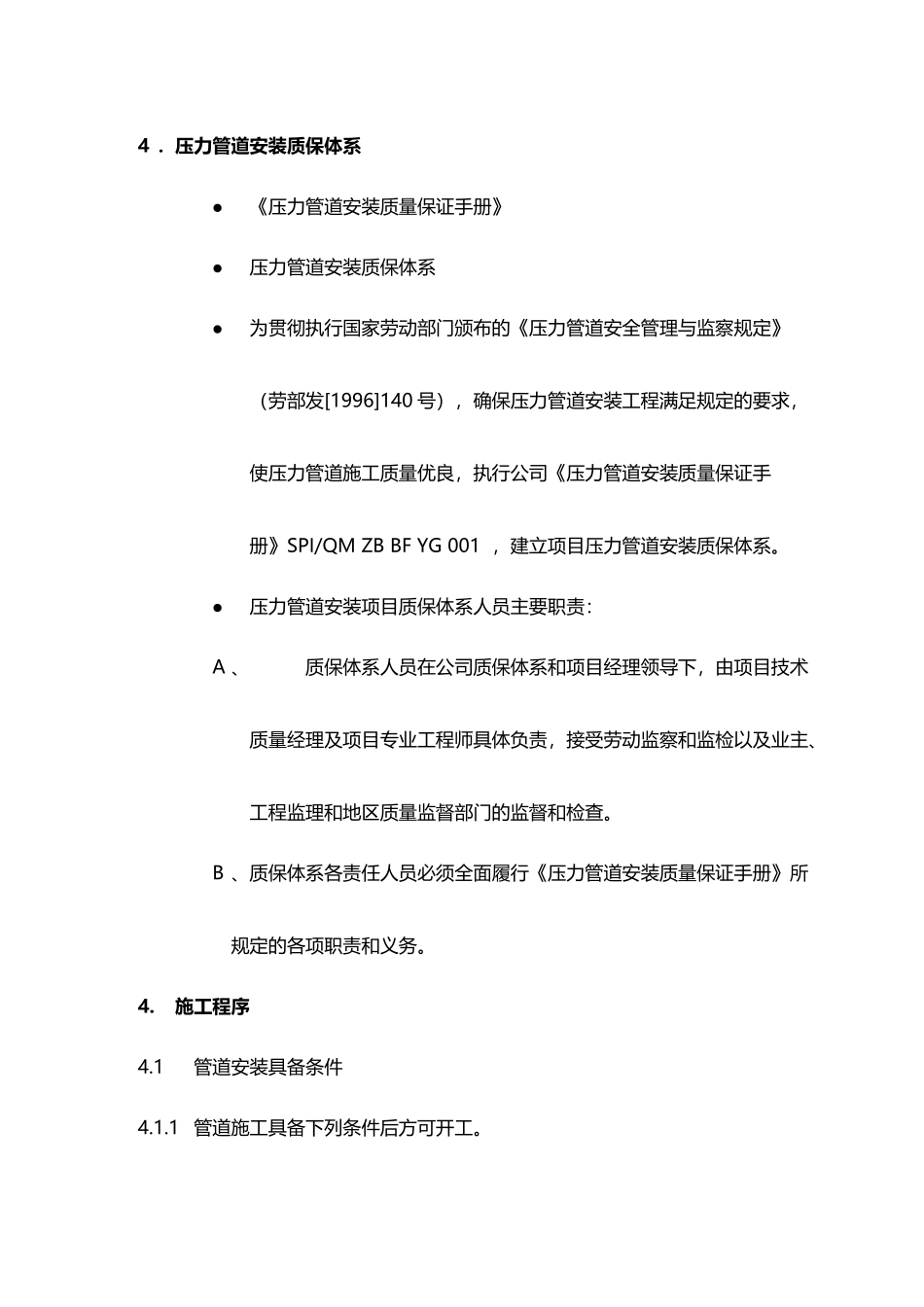

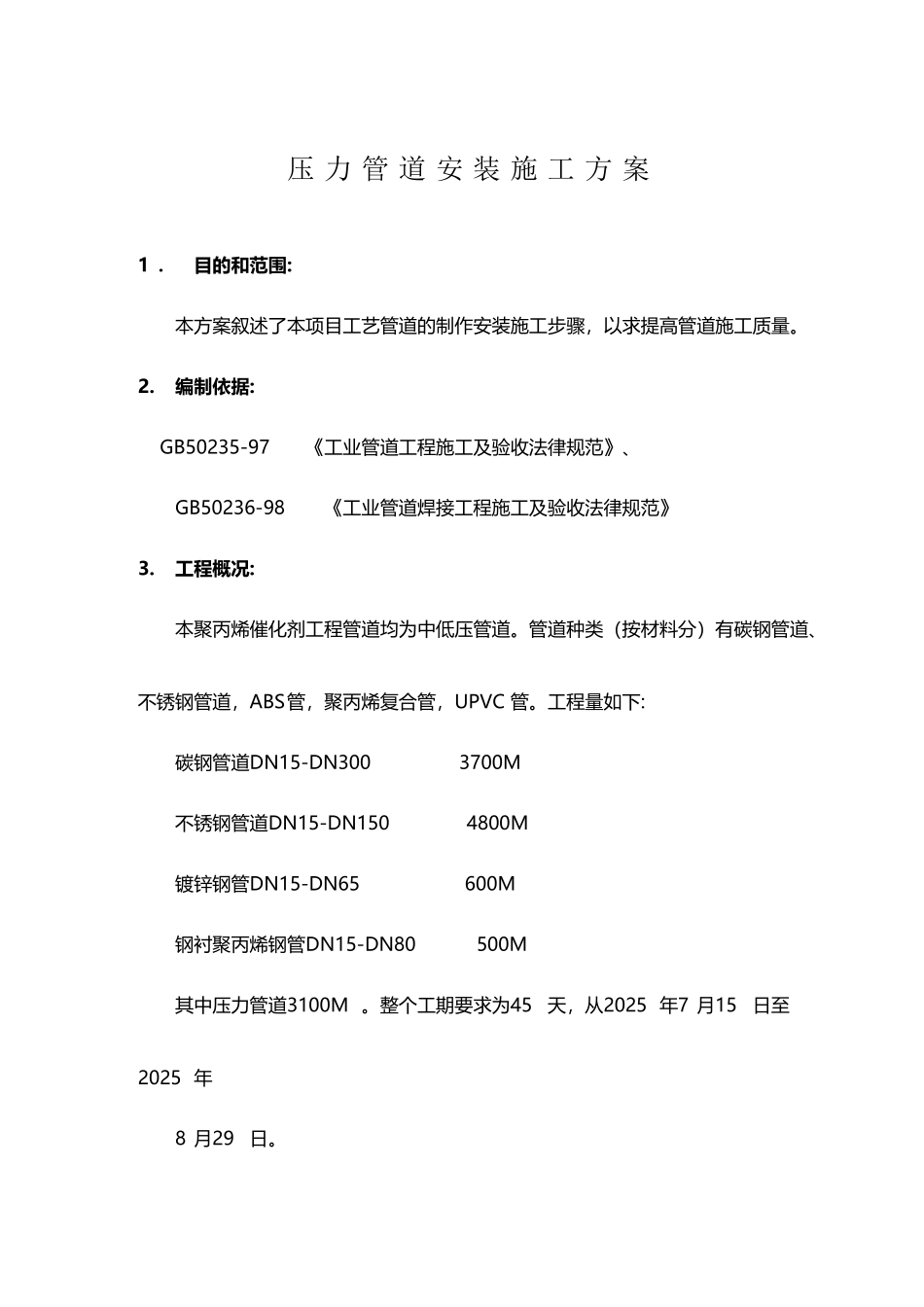

压力管道施工方案04161(9 页)Good is good, but better carries it.精益求精,善益求善。压 力 管 道 安 装 施 工 方 案1 . 目的和范围: 本方案叙述了本项目工艺管道的制作安装施工步骤,以求提高管道施工质量。2. 编制依据: GB50235-97 《工业管道工程施工及验收法律规范》、GB50236-98 《工业管道焊接工程施工及验收法律规范》3.工程概况:本聚丙烯催化剂工程管道均为中低压管道。管道种类(按材料分)有碳钢管道、不锈钢管道,ABS管,聚丙烯复合管,UPVC 管。工程量如下:碳钢管道DN15-DN300 3700M不锈钢管道DN15-DN150 4800M镀锌钢管DN15-DN65 600M钢衬聚丙烯钢管DN15-DN80 500M其中压力管道3100M 。整个工期要求为45天,从2025 年7 月15日至2025 年8 月29日。4 .压力管道安装质保体系《压力管道安装质量保证手册》 压力管道安装质保体系为贯彻执行国家劳动部门颁布的《压力管道安全管理与监察规定》(劳部发[1996]140 号),确保压力管道安装工程满足规定的要求,使压力管道施工质量优良,执行公司《压力管道安装质量保证手册》SPI/QM ZB BF YG 001 ,建立项目压力管道安装质保体系。压力管道安装项目质保体系人员主要职责:A 、质保体系人员在公司质保体系和项目经理领导下,由项目技术质量经理及项目专业工程师具体负责,接受劳动监察和监检以及业主、工程监理和地区质量监督部门的监督和检查。B 、质保体系各责任人员必须全面履行《压力管道安装质量保证手册》所规定的各项职责和义务。4. 施工程序4.1 管道安装具备条件4.1.1 管道施工具备下列条件后方可开工。设计及其它技术文件齐全,施工图纸业已会审。施工方案经批准,技术交底和必要的技术培训已经完成。材料、劳动力、机具满足施工进度计划要求。4.1.2 工业管道施工按设计进行,修改设计或材料代用需经监理工程师或业主审批确认。4.1.3 管道安装与土建及其他专业的施工密切配合,土建与安装应建立工程会签制度。4.1.4 管子、管道附件及阀门等所用材料在施工过程中妥善保管、维护,不得混淆、损坏,不锈钢素材不得与碳钢接触。4.2 管道、管件及阀门的检验4.2.1 管道、管道附件、阀门必须有制造厂的质量证明书。4.2.2 管道、管件及阀门在使用前应按设计要求核对其规格、型号、材质。4.2.3 管子、管件在使用前要对外观进行检查,要求: 无裂纹、重皮等缺陷。4.2.4 所有管材有材质标记,没有材质标记或标记模糊不...
