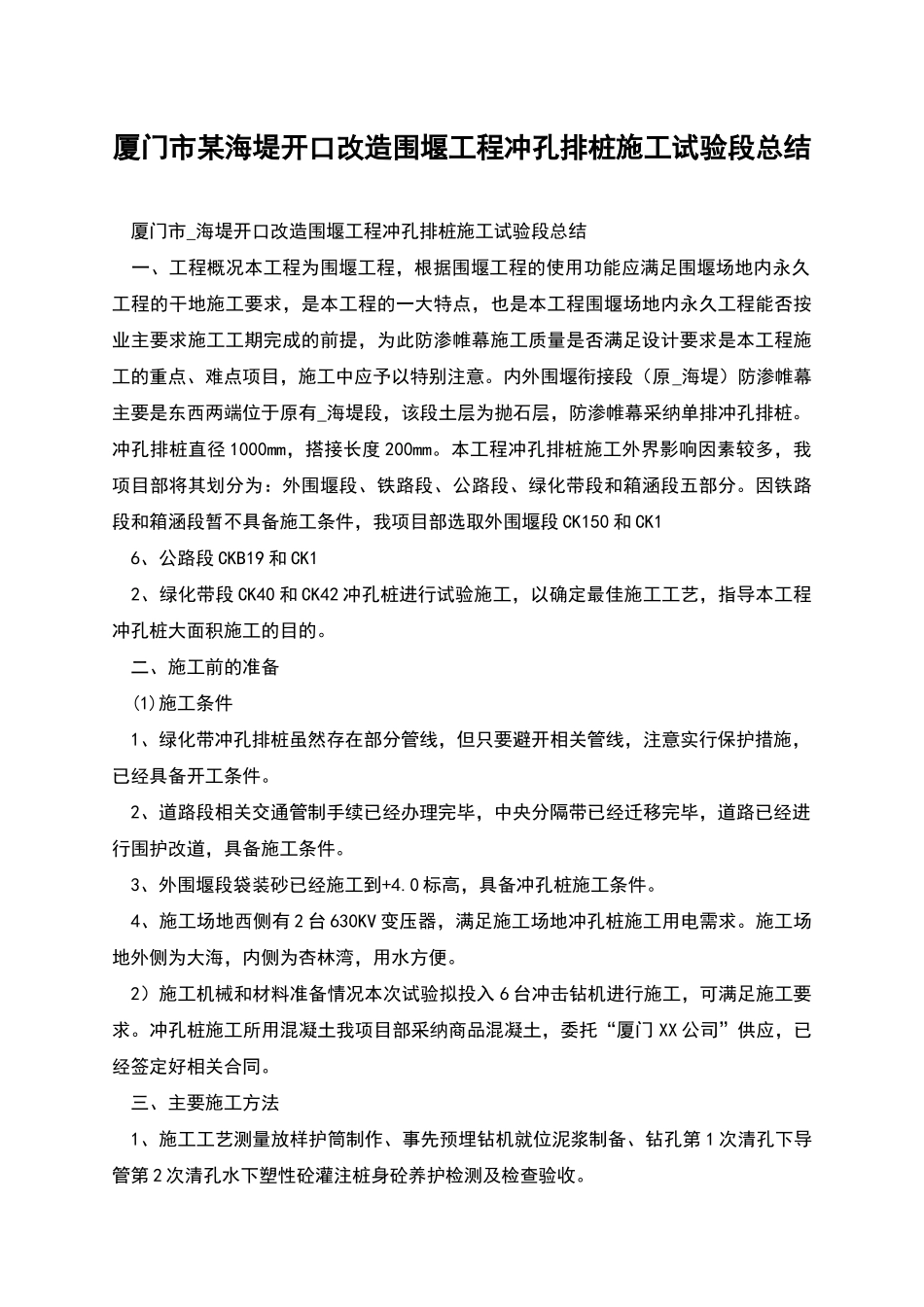

厦门市某海堤开口改造围堰工程冲孔排桩施工试验段总结 厦门市_海堤开口改造围堰工程冲孔排桩施工试验段总结 一、工程概况本工程为围堰工程,根据围堰工程的使用功能应满足围堰场地内永久工程的干地施工要求,是本工程的一大特点,也是本工程围堰场地内永久工程能否按业主要求施工工期完成的前提,为此防渗帷幕施工质量是否满足设计要求是本工程施工的重点、难点项目,施工中应予以特别注意。内外围堰衔接段(原_海堤)防渗帷幕主要是东西两端位于原有_海堤段,该段土层为抛石层,防渗帷幕采纳单排冲孔排桩。冲孔排桩直径 1000mm,搭接长度 200mm。本工程冲孔排桩施工外界影响因素较多,我项目部将其划分为:外围堰段、铁路段、公路段、绿化带段和箱涵段五部分。因铁路段和箱涵段暂不具备施工条件,我项目部选取外围堰段 CK150 和 CK1 6、公路段 CKB19 和 CK1 2、绿化带段 CK40 和 CK42 冲孔桩进行试验施工,以确定最佳施工工艺,指导本工程冲孔桩大面积施工的目的。 二、施工前的准备 (1)施工条件 1、绿化带冲孔排桩虽然存在部分管线,但只要避开相关管线,注意实行保护措施,已经具备开工条件。 2、道路段相关交通管制手续已经办理完毕,中央分隔带已经迁移完毕,道路已经进行围护改道,具备施工条件。 3、外围堰段袋装砂已经施工到+4.0 标高,具备冲孔桩施工条件。 4、施工场地西侧有 2 台 630KV 变压器,满足施工场地冲孔桩施工用电需求。施工场地外侧为大海,内侧为杏林湾,用水方便。 2)施工机械和材料准备情况本次试验拟投入 6 台冲击钻机进行施工,可满足施工要求。冲孔桩施工所用混凝土我项目部采纳商品混凝土,委托“厦门 XX 公司”供应,已经签定好相关合同。 三、主要施工方法 1、施工工艺测量放样护筒制作、事先预埋钻机就位泥浆制备、钻孔第 1 次清孔下导管第 2 次清孔水下塑性砼灌注桩身砼养护检测及检查验收。 2、施工塑性砼配合比参考值下表为设计图纸提供的塑性砼配合比,监理单位已经进行过配合比验证,满足设计要求。塑性砼配合比拌合物性能坍落度 mm190 密度 k32220初疑时间 13h:55min 终疑时间 20h:55min 配合比水泥水砂子碎石膨润土砂率水灰比砼抗压强度用量 k300XXXX8305 1.50R3=2.7MPaR28=4.9MPa 重量比 1.3.4.150. 3、冲孔排桩防渗帷幕施工施工技术要求 a.孔位应平整垂直,防止偏斜,要求严格控制孔斜率不得大于 1%,孔位偏差不得大于 3cm。桩位偏斜采纳孔斜率和...
