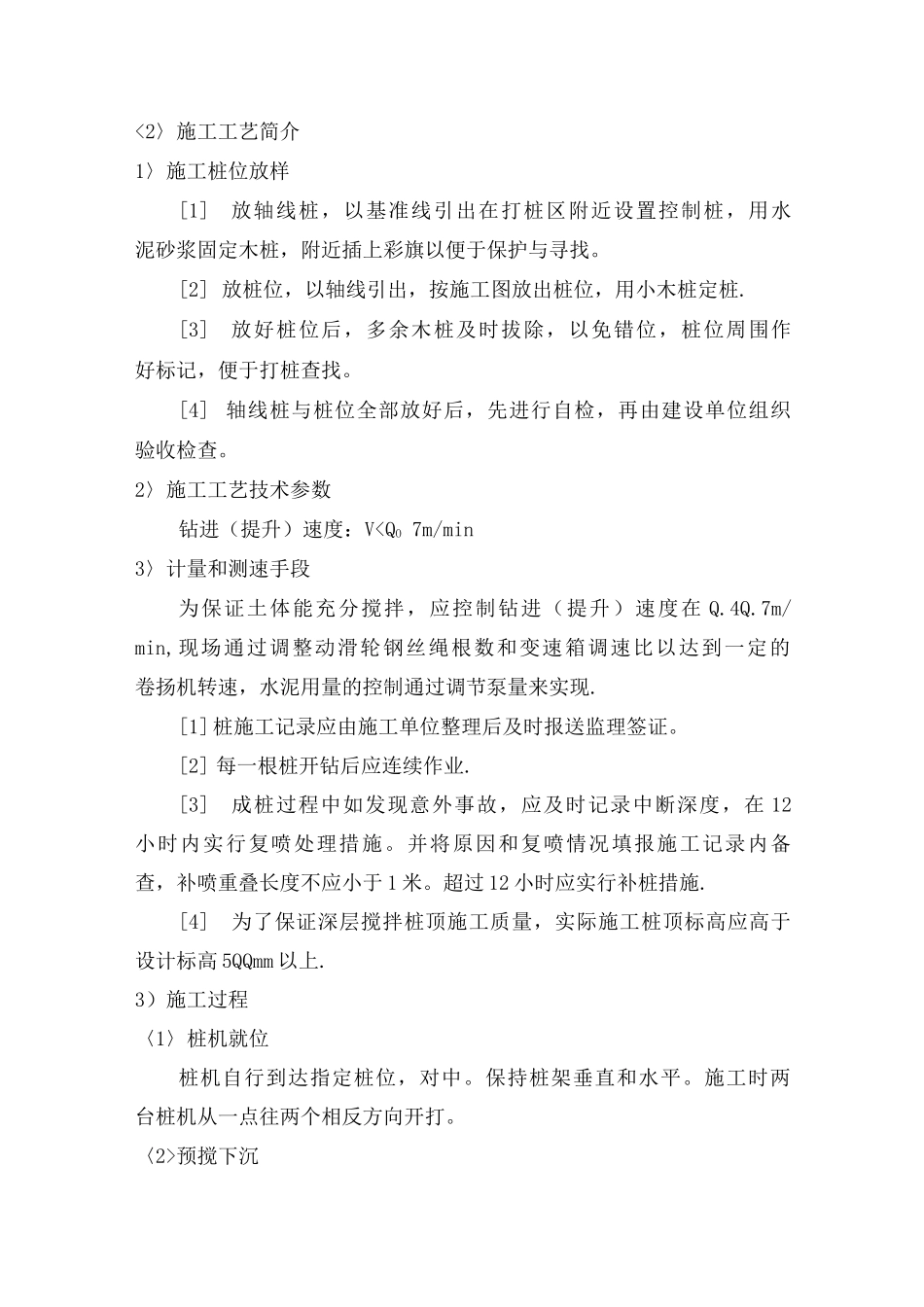

双轴搅拌桩施工工艺1)施工程序及施工准备〈1〉按设计要求、现场条件、桩基工程按下列施工程序进行:场地准备----试桩------正式施工〈2>正式施工将根据现场施工中所掌握的资料和工序控制开展工作。〈3〉生产准备及技术准备做好施工前的机械设备进场准备及施工技术准备,保证按时开工。2)水泥搅拌桩施工技术措施<2〉施工工艺简介1〉施工桩位放样[1]放轴线桩,以基准线引出在打桩区附近设置控制桩,用水泥砂浆固定木桩,附近插上彩旗以便于保护与寻找。[2] 放桩位,以轴线引出,按施工图放出桩位,用小木桩定桩.[3]放好桩位后,多余木桩及时拔除,以免错位,桩位周围作好标记,便于打桩查找。[4] 轴线桩与桩位全部放好后,先进行自检,再由建设单位组织验收检查。2〉施工工艺技术参数钻进(提升)速度:V预搅下沉待搅拌头的冷却水循环正常后,启动搅拌机电机,放松卷扬机钢丝绳,使搅拌机沿导向架搅拌切土下沉,下沉的速度可由电机的电流监测表控制。如下沉速度太慢,可从输浆系统补给清水以利钻进。<3〉制备水泥浆待搅拌头下沉到一定深度时,即开始按设计确定的配合比拌制水泥浆,待压浆前将水泥浆倒入集料斗中.〈4>提升喷浆搅拌搅拌头下沉到达设计深度后,开启灰浆泵将水泥浆压入地基中,边喷浆边旋转,同时严格按设计确定的提升速度提升搅拌头。〈5>重复上、下搅拌搅拌头提升至桩顶标高时,集料斗中水泥浆应正好排空。为使软土和水泥浆搅拌均匀,应再次将搅拌头边旋转边沉入土中,至设计加固深度后再将搅拌斗提升出地面。<6>清洗向集料斗中注入适量清水,开启灰浆泵,清洗全部管路中的残存的水泥浆,直至基本洁净.4)质量控制<1〉桩位:桩基移驾就位,测量误...
