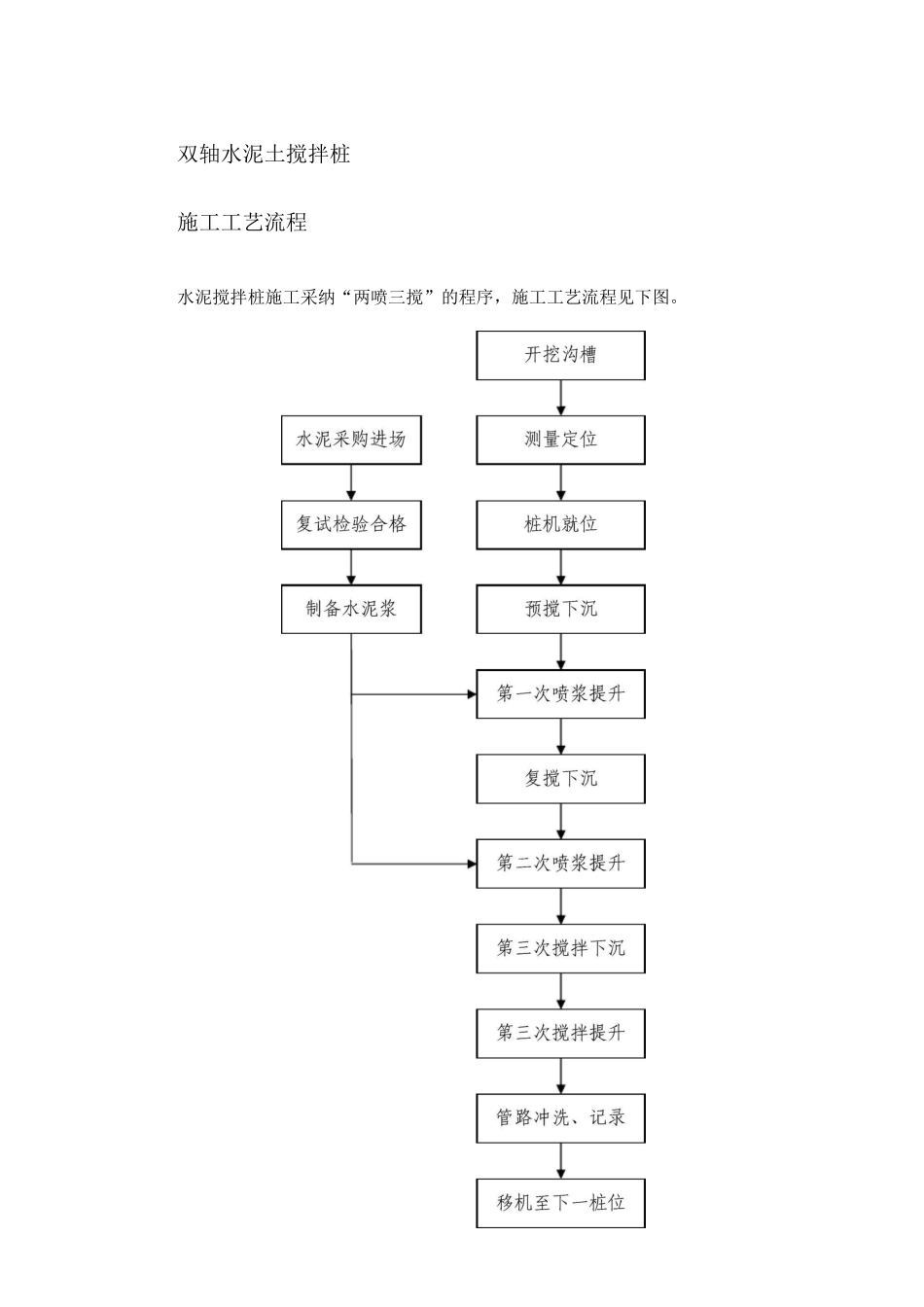

双轴水泥土搅拌桩施工工艺流程水泥搅拌桩施工采纳“两喷三搅”的程序,施工工艺流程见下图。双轴水泥土搅拌桩施工流程图1就位3喷浆搅拌提升5喷浆搅拌提升双轴水泥土搅拌桩施工顺序图施工方法(1)沟槽开挖开挖时应使沟槽平直,尽量往基坑外侧平移 10cm 左右,以免搅拌桩墙直接侵占到底板施工面。(2)桩位放样根据测量放出平面布桩图;并根据布桩图现场布桩桩位应用小木桩或竹片定位并做出醒目标志以利查找,定位误差<5cm。(3)搅拌桩机安装根据定位铺设枕木,并组装搅拌桩机,要求枕木铺设水平,搅拌机定位准确,保证机身垂直,确保搅拌桩偏差在允许误差范围内。(4)孔位放样及桩机就位a)在开挖的工作沟槽两侧设计定位辅助线,按设计要求在定位辅助线上划出钻孔位置。b)根据确定的位置严格钻机桩架的移动就位,就位误差不大于50mm,桩径偏差不得大于 4%。c)开钻前应用水平尺将平台调平,并调直机架,确保机架垂直度不大于 0.5%。d)由当班班长统一指挥桩机就位,移动前看清上、下、左、右各方面的情况,发现有障碍物应及时清除,移动结束后检查定位情况并及时纠正,桩机应平稳、平正。(5)第一次预搅下沉待搅拌机的冷却水循环正常后,启动搅拌机电机,放松起重机钢丝绳,使搅拌机沿导向搅拌切土下沉,钻进速度<1.0m/min。(6)制备水泥浆制备水泥浆。当桩机下降到一定深度时,即开始按设计确定的配合比拌制水泥浆。制浆时,水泥浆拌和时间不得少于5〜10min,制备好的水泥浆不得离析、沉淀,每个存浆池必须配备专门的搅拌机具进行搅拌,以防水泥浆离析、沉淀,已配制好的水泥浆在倒入存浆池时,应加箍过滤,以免浆内结块。水泥浆存放时间不得超过2h,否则应予以废弃。注浆压力控制在 0.5〜1.0Mpa,流量控制在 30〜50L/min,单桩水泥用量严格按设计计算量,浆液配比为水泥:清水=1: 0.55,制好水泥浆,通过控制注浆压力和泵量,使水泥浆均匀地喷搅在桩体中。(7)提升喷浆搅拌提升喷浆搅拌。当搅拌机下降到设计标高,打开送浆阀门,喷送水泥浆。确认水泥浆已到桩底后,边提升边搅拌,确保喷浆均匀性,同时严格根据设计确定的提升速度提升搅拌机。平均提升速度<0.5m/min,确保喷浆量,以满足桩身强度达到设计要求。在水泥土搅拌桩成桩过程中,如遇到故障停止喷浆时,应在12 小时内实行补喷措施,补喷重叠长度不小于 1.0m。(8)重复下沉搅拌、提升喷浆a) 搅拌机提升到设计高度时,再次将下沉进行第二次预搅,同样进行第二次提升注浆搅拌。b) 在施...
