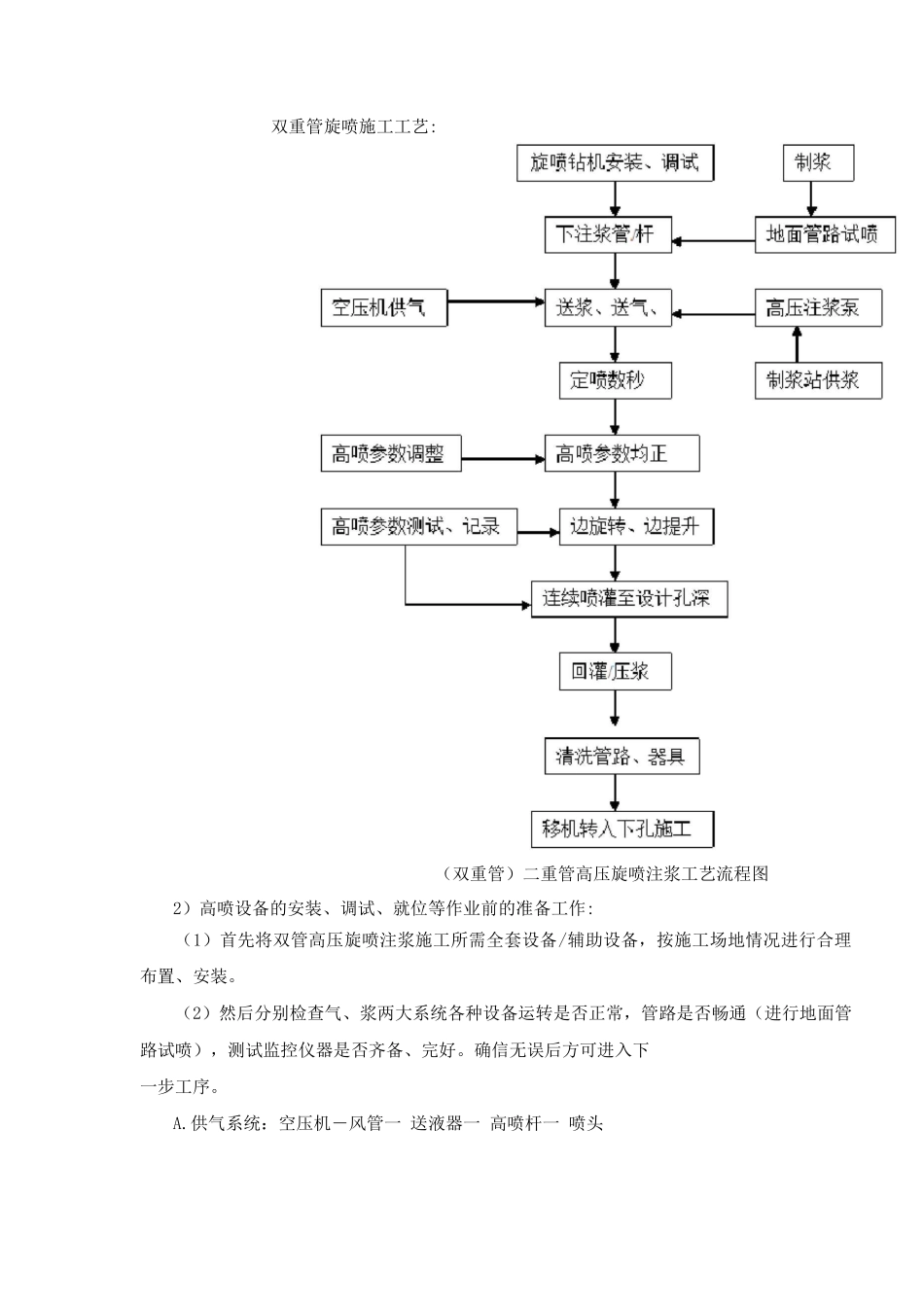

双重管旋喷施工工艺:(双重管)二重管高压旋喷注浆工艺流程图2)高喷设备的安装、调试、就位等作业前的准备工作:(1)首先将双管高压旋喷注浆施工所需全套设备/辅助设备,按施工场地情况进行合理布置、安装
(2)然后分别检查气、浆两大系统各种设备运转是否正常,管路是否畅通(进行地面管路试喷),测试监控仪器是否齐备、完好
确信无误后方可进入下一步工序

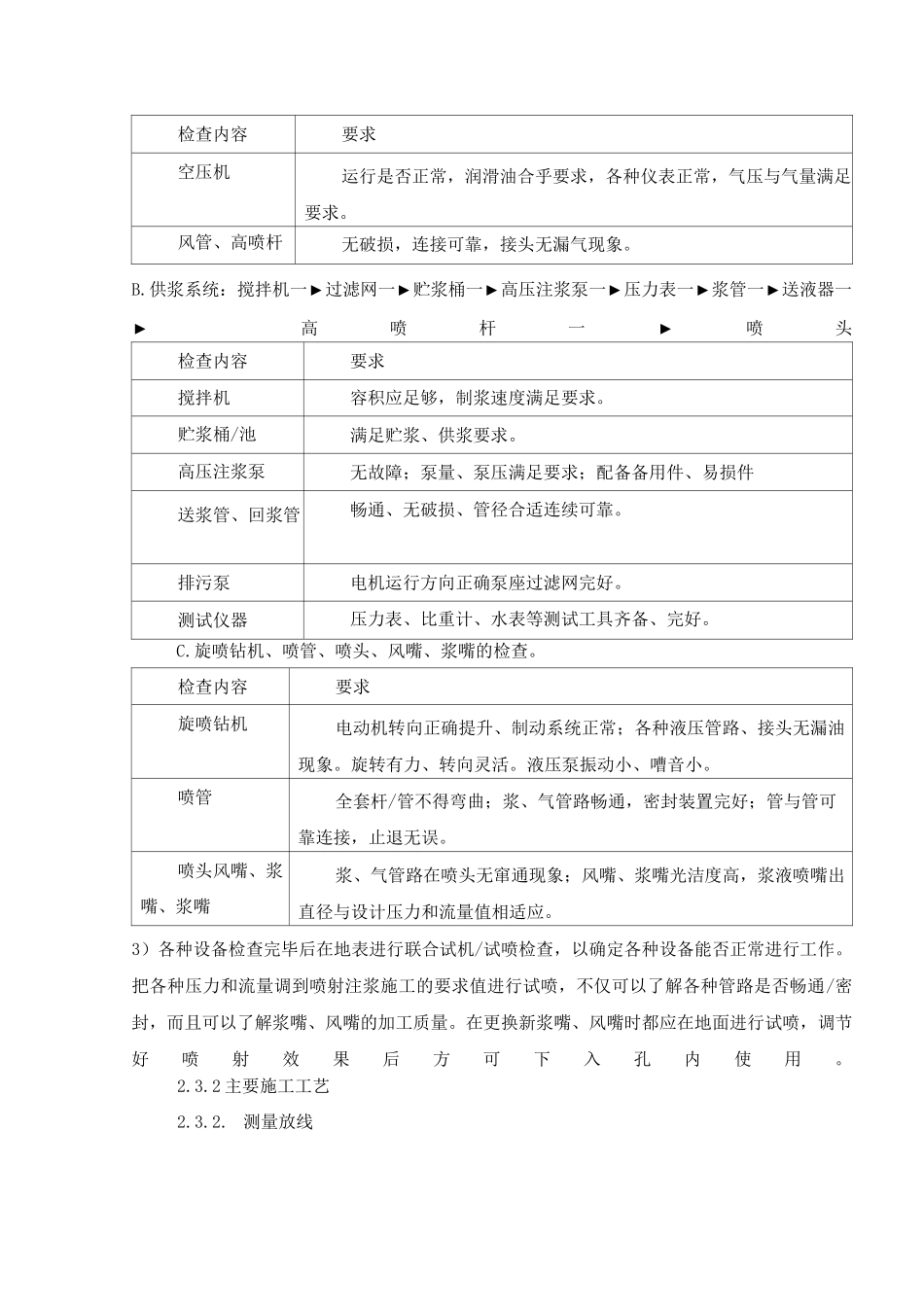

供气系统:空压机―风管一 送液器一 高喷杆一 喷头检查内容要求空压机运行是否正常,润滑油合乎要求,各种仪表正常,气压与气量满足要求
风管、高喷杆无破损,连接可靠,接头无漏气现象
供浆系统:搅拌机一►过滤网一►贮浆桶一►高压注浆泵一►压力表一►浆管一►送液器一► 高喷杆一►喷头检查内容要求搅拌机容积应足够,制浆速度满足要求
贮浆桶/池满足贮浆、供浆要求
高压注浆泵无故障;泵量、泵压满足要求;配备备用件、易损件送浆管、回浆管畅通、无破损、管径合适连续可靠
排污泵电机运行方向正确泵座过滤网完好
测试仪器压力表、比重计、水表等测试工具齐备、完好
旋喷钻机、喷管、喷头、风嘴、浆嘴的检查
检查内容要求旋喷钻机电动机转向正确提升、制动系统正常;各种液压管路、接头无漏油现象
旋转有力、转向灵活
液压泵振动小、嘈音小
喷管全套杆/管不得弯曲;浆、气管路畅通,密封装置完好;管与管可靠连接,止退无误
喷头风嘴、浆嘴、浆嘴浆、气管路在喷头无窜通现象;风嘴、浆嘴光洁度高,浆液喷嘴出直径与设计压力和流量值相适应
3)各种设备检查完毕后在地表进行联合试机/试喷检查,以确定各种设备能否正常进行工作
把各种压力和流量调到喷射注浆施工的要求值进行试喷,不仅可以了解各种管路是否畅通/密封,而且可以了解浆嘴、风嘴的加工质量
在更换新浆嘴、风嘴时都应在地面进行试喷,调节好喷射效果后方可下入孔内使用
2 主要施工工艺2

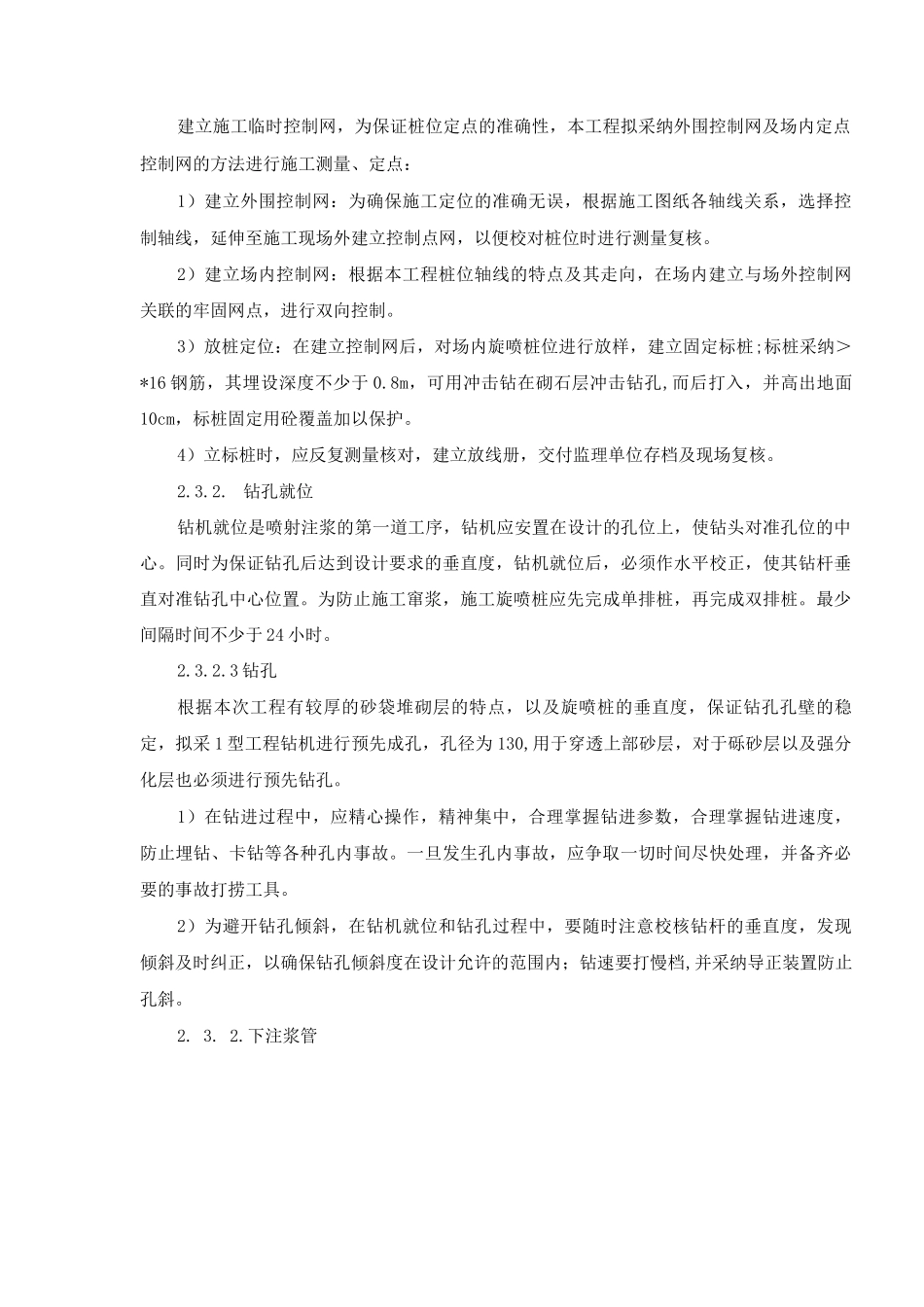

测量放线建立施工临时控制网,为
