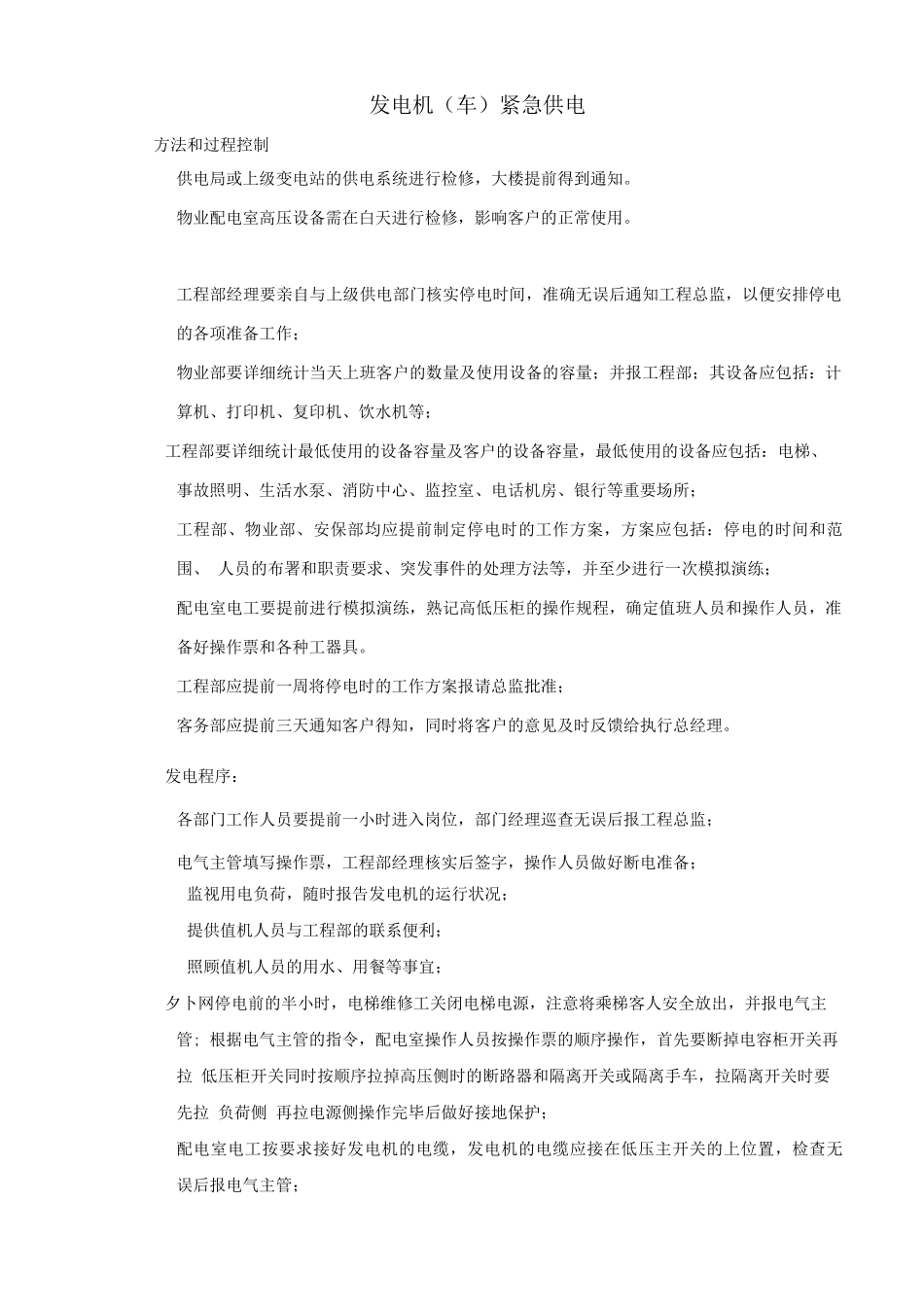

发电机(车)紧急供电方法和过程控制供电局或上级变电站的供电系统进行检修,大楼提前得到通知
物业配电室高压设备需在白天进行检修,影响客户的正常使用
工程部经理要亲自与上级供电部门核实停电时间,准确无误后通知工程总监,以便安排停电 的各项准备工作;物业部要详细统计当天上班客户的数量及使用设备的容量;并报工程部;其设备应包括:计 算机、打印机、复印机、饮水机等;工程部要详细统计最低使用的设备容量及客户的设备容量,最低使用的设备应包括:电梯、事故照明、生活水泵、消防中心、监控室、电话机房、银行等重要场所;工程部、物业部、安保部均应提前制定停电时的工作方案,方案应包括:停电的时间和范围、 人员的布署和职责要求、突发事件的处理方法等,并至少进行一次模拟演练;配电室电工要提前进行模拟演练,熟记高低压柜的操作规程,确定值班人员和操作人员,准 备好操作票和各种工器具

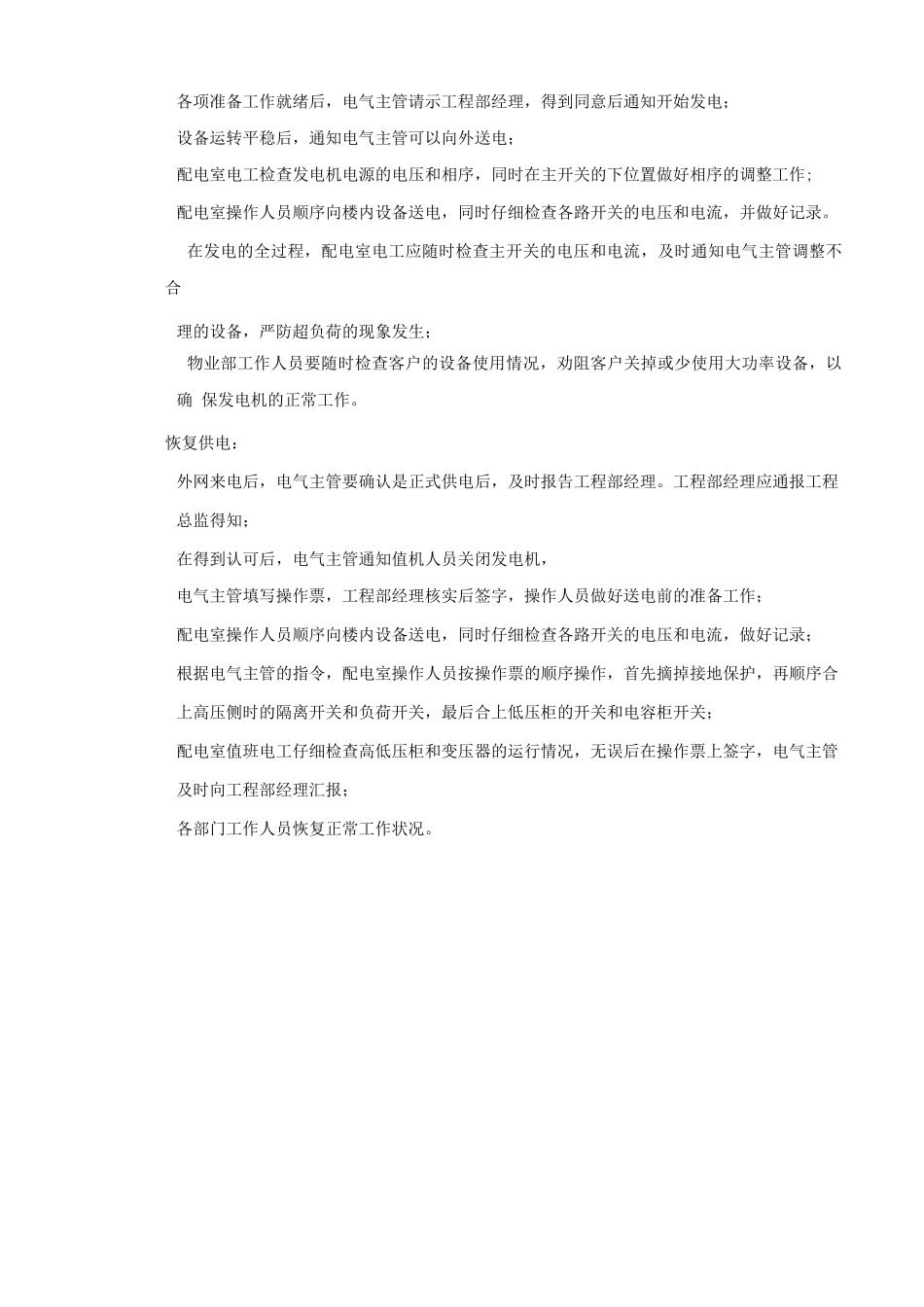

工程部应提前一周将停电时的工作方案报请总监批准;客务部应提前三天通知客户得知,同时将客户的意见及时反馈给执行总经理
发电程序:各部门工作人员要提前一小时进入岗位,部门经理巡查无误后报工程总监;电气主管填写操作票,工程部经理核实后签字,操作人员做好断电准备;监视用电负荷,随时报告发电机的运行状况;提供值机人员与工程部的联系便利;照顾值机人员的用水、用餐等事宜;夕卜网停电前的半小时,电梯维修工关闭电梯电源,注意将乘梯客人安全放出,并报电气主管; 根据电气主管的指令,配电室操作人员按操作票的顺序操作,首先要断掉电容柜开关再拉 低压柜开关同时按顺序拉掉高压侧时的断路器和隔离开关或隔离手车,拉隔离开关时要先拉 负荷侧 再拉电源侧操作完毕后做好接地保护;配电室电工按要求接好发电机的电缆,发电机的电缆应接在低压主开关的上位置,检查无 误后报电气主管;各项准备工作就绪后,电气主管请示工程部经理,得到同意后通知开始发电;设备运转平稳后,通知电气主
